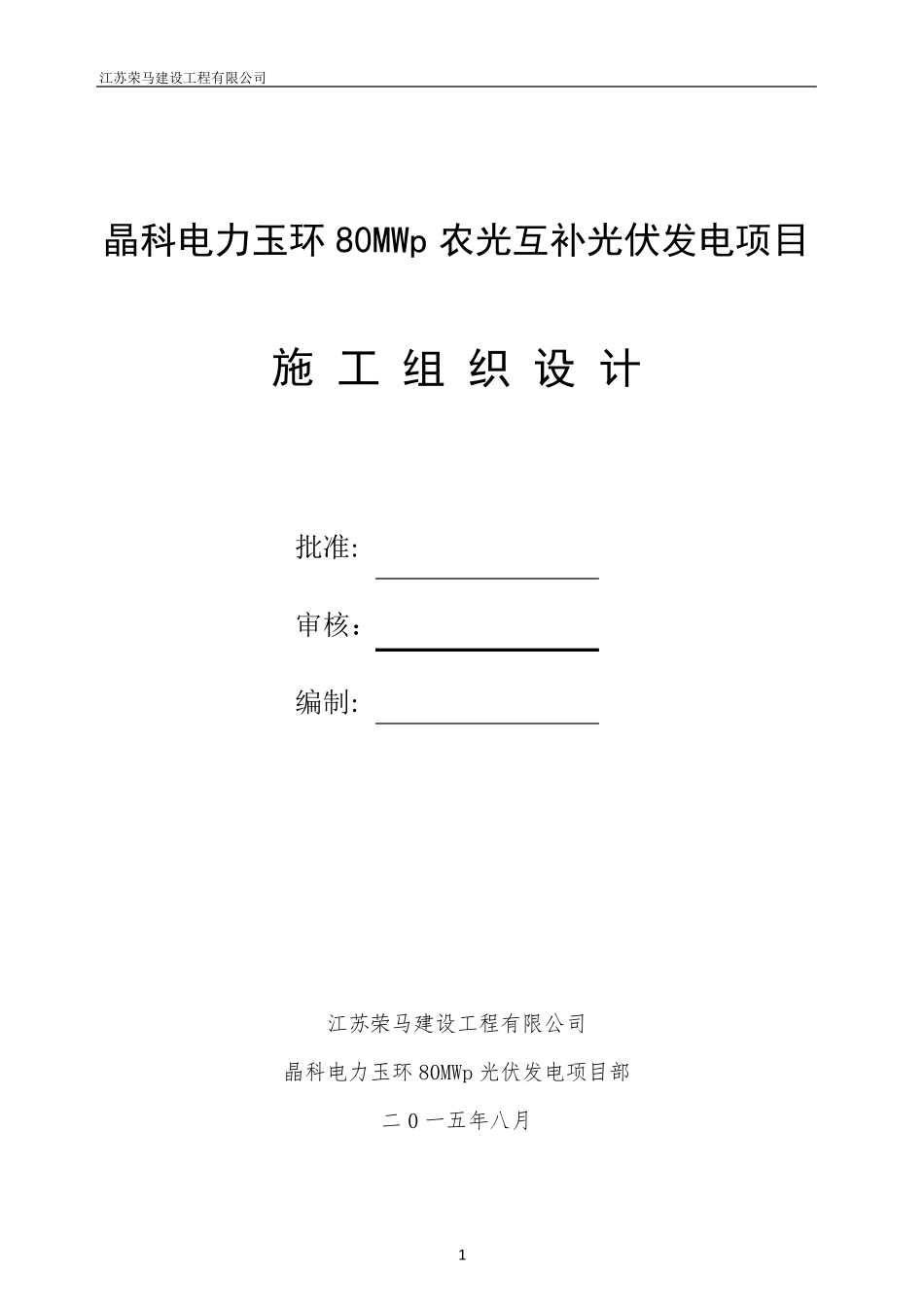

江苏荣马建设工程有限公司 1 晶科电力玉环80MWp 农光互补光伏发电项目 施 工 组 织 设 计 批准: 审核: 编制: 江苏荣马建设工程有限公司 晶科电力玉环80MWp 光伏发电项目部 二0 一五年八月 江苏荣马建设工程有限公司 2 目 录 第一章 施工方案及技术措施………………………………………… 3 第二章 工程进度计划与措施………………………………………… 49 第三章 调试计划……………………………………………………… 50 第四章 施工资源配置………………………………………………… 61; 第五章 质量管理体系与措施………………………………………… 64 第六章 安全组织措施与方案………………………………………… 72 第七章 文明施工与环境保护措施…………………………………… 83 第八章 施工布置及现场总平面布置………………………………… 91 第九章 其它资料……………………………………………………… 92 江苏荣马建设工程有限公司 3 第一章 施工方案及技术措施 1、编制依据 1.1编制说明 本施工组织设计作为晶科电力玉环80MWp农光互补光伏发电项目建筑、安装工程施工招标施工的指导性文件,在编制过程中我们对施工管理目标、施工组织部署、施工方案及技术措施、施工进度计划及工期保证措施、施工技术措施、施工质量目标和保证措施、文明施工和安全生产防护措施、施工机械配置、施工合理化建议和降低成本措施、工程质量通病防治措施等诸多方面进行了论述,以突出施工组织设计的科学性、可行性. 1。2编制依据 在本施工组织设计的编制过程中,我们主要以下几项作为依据: 1.2.1晶科电力玉环80MWp农光互补光伏发电项目建筑、安装工程施工招标文件、招标图纸、招标清单、招标答疑。 1。2。2本公司制定的有关的管理制度. 1。2。3现行国家有关规范、规程和标准 1。2。4本工程现场踏勘的实际情况。 1.2。5业主控制性进度要求。 1。3编制原则 1。3.1严格执行基建程序、发挥本公司技术优势,精心施工,科学管理,加强施工进度。 1.3.2科学地安排施工顺序,采用工种流 水 作业法 组织施工,保证施工的连 续 性和均衡 性,充 分 发挥人 力、物 力作业。 1。3.3充 分 利 用先 进的机械设备 ,减 轻 劳 动 强度,提 高 劳 动 生产率 ,加快 工程施工进度。 1.3。4加强工程进度的科学性、计划性的管理,合理安排机械、材 料 、劳 动 力的进退 场,确 ...
