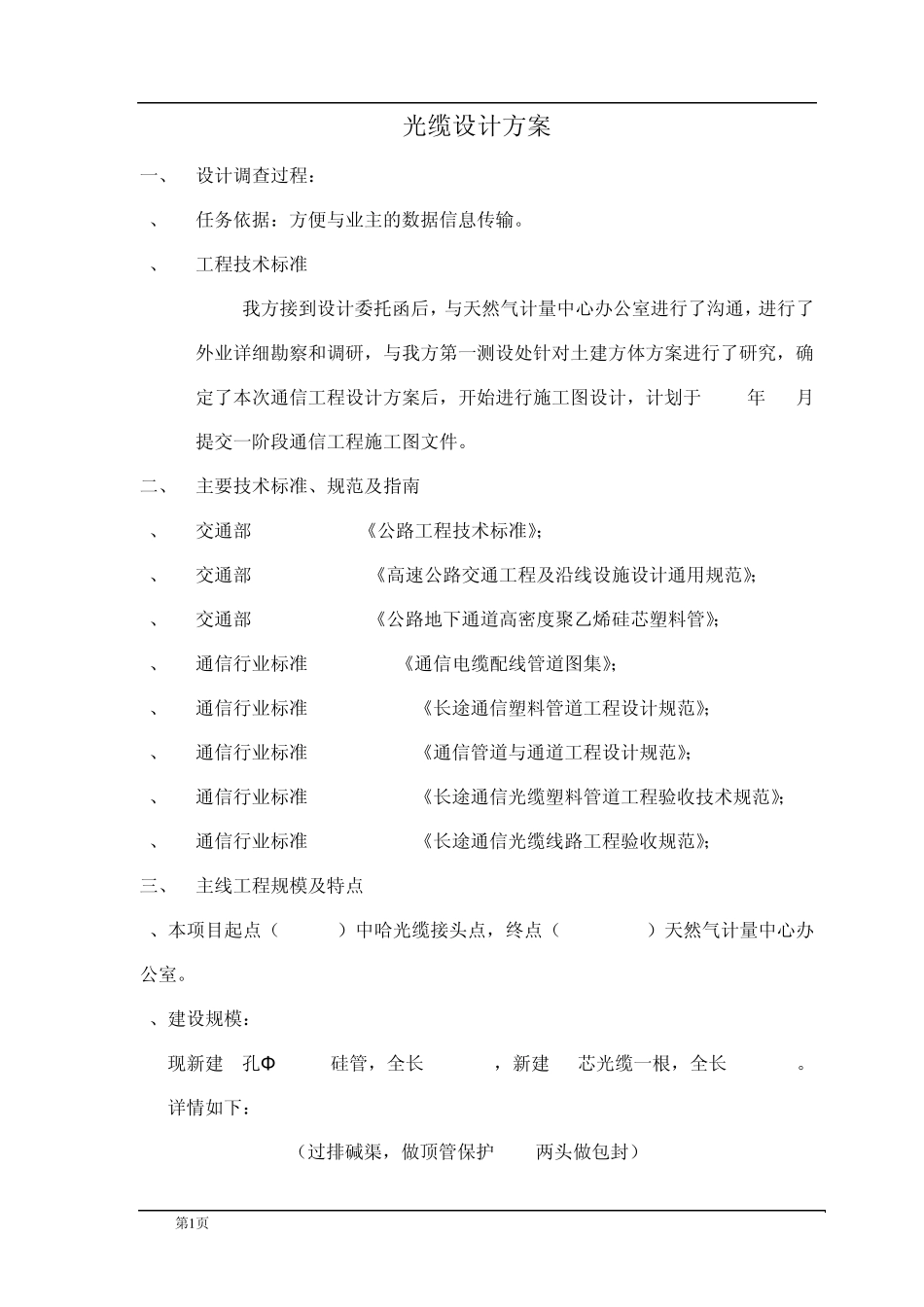

第1 页 光缆设计方案 一、 设计调查过程: 1、 任务依据:方便与业主的数据信息传输
2、 工程技术标准: 我方接到设计委托函后,与天然气计量中心办公室进行了沟通,进行了外业详细勘察和调研,与我方第一测设处针对土建方体方案进行了研究,确定了本次通信工程设计方案后,开始进行施工图设计,计划于2010年 12月提交一阶段通信工程施工图文件

二、 主要技术标准、规范及指南 1、 交通部 JTG B01-203《公路工程技术标准》; 2、 交通部 JTG D80-2006《高速公路交通工程及沿线设施设计通用规范》; 3、 交通部 JT/T496-2004《公路地下通道高密度聚乙烯硅芯塑料管》; 4、 通信行业标准 YD5062-98《通信电缆配线管道图集》; 5、 通信行业标准 YD5025-2005《长途通信塑料管道工程设计规范》; 6、 通信行业标准 YD5007-2003《通信管道与通道工程设计规范》; 7、 通信行业标准 YD5043-2006《长途通信光缆塑料管道工程验收技术规范》; 8、 通信行业标准 YD5121-2005《长途通信光缆线路工程验收规范》; 三、 主线工程规模及特点 1、本项目起点(K0+000)中哈光缆接头点,终点(K5+196
00)天然气计量中心办公室
2、建设规模: 现新建 1孔Φ 40/33硅管,全长 5
196km,新建 24芯光缆一根,全长 5
详情如下: K0+792-K1+513(过排碱渠,做顶管保护 37m 两头做包封) 第2 页 (跨路,用C15砼包封8米,钢管保护8米) K1+513-K2+221(跨路,用C15砼包封9米,钢管保护9米) K2+221-K3+470(过排碱渠,做顶管保护6m 两头做包封) (跨路,用C15砼包封20米,钢管保护20米) K3+470-K4+546(过排碱渠,做顶管保护20m
