下载后可任意编辑道路施工交通安全组织方案本工程处于株洲市株董路(东环路~南方大道)扩建工程施工中,车辆多,车速快,交通维护对行辆车和施工人员的安全尤为重要

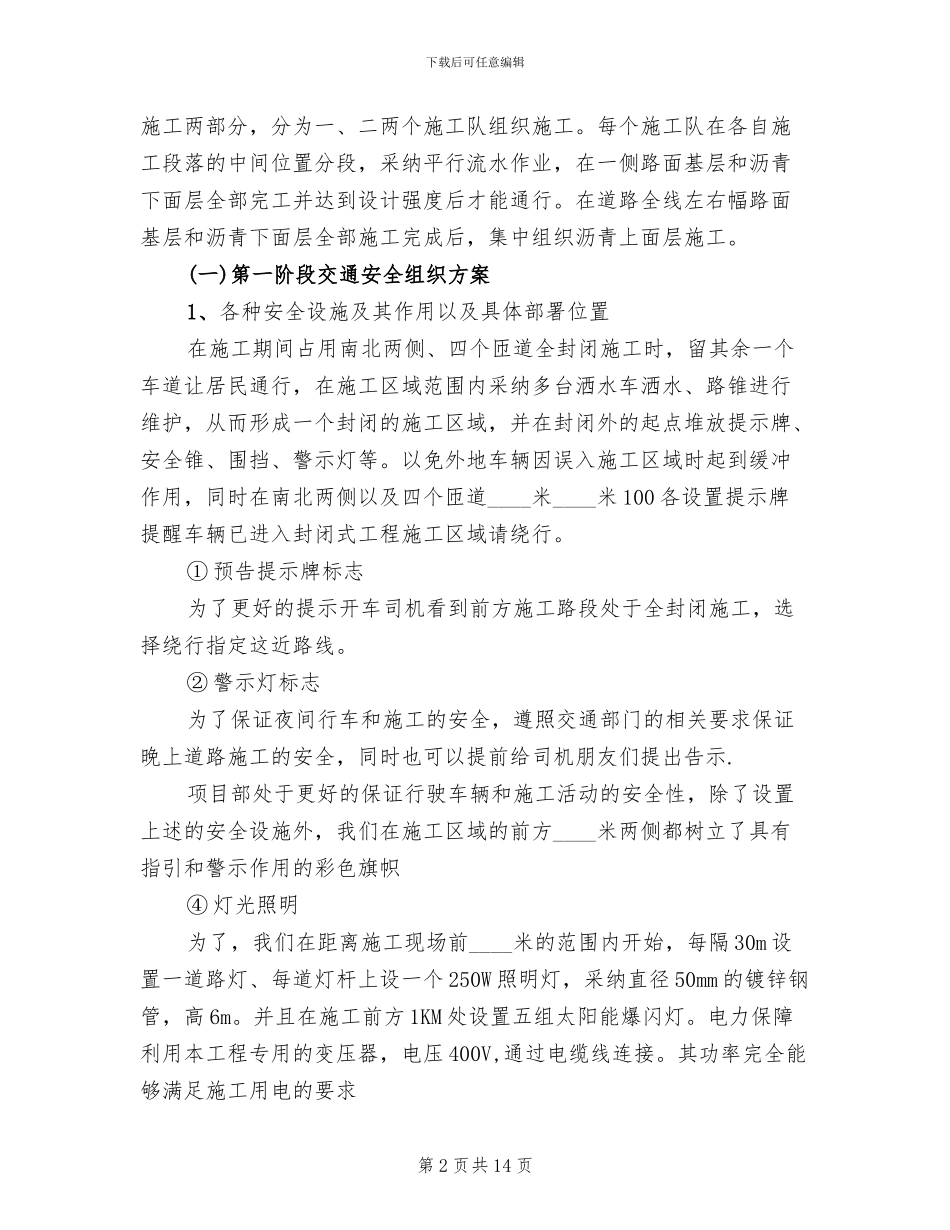

为法律规范施工中作业区的设置标准,我项目部仔细分析了路线状况,结合株洲市株董路(东环路~南方大道)的实际车流量,本着交通和施工安全的宗旨,有效提高施工作业区和通车路面行使安全,遵照交通部门和 GB5768____道路交通法律规范的要求,有针对性的制定了本方案

一、工程概括株洲市株董路(东环路~南方大道)工程起于株董路(K0+000),经东环路桥底四条匝道(KYO+000~KYO+135
015)、(KxO+000~KxO+052
453)、(KYO+000~KYO-080),止于南方大道(K0+384
613);路线全长____米:包含株董路上、下东环路的四条匝道改造,匝道改造总长约 386m
沿途为二级公路,设计行车时速 40Km/h
全线路基宽度____米,车道宽度____米
该公路是 331 的经济通道,担负着沿途各乡镇的交通运输任务
二、管理组织结构项目部成立了以项目经理任组长,副经理副组长,安全员、技术员、施工队和施工班组为组员的施工安全领导小组,对交通安全问题进一步改正和分析,切实保证每一步施工区域的交通安全(具体人员见下)
从而保证在安全为先的前提下,保质保量的完成施工任务
三、交通安全组织方案公路作业安全管理有两部分,一是对作业区以外的有限范围内实行交通管制,道路全封闭式施工,目的是避开作业人员、设备与行驶车辆的安全隐患,保证施工安全;二是对作业区内都作业人员进行必要的安全管理,确保施工安全
由于本工程路线不长,为尽量缩短施工工期,更好地进行施工和交通组织,保障道路快速畅通,确保施工安全,本工程以土方和道路第 1 页共 14 页下载后可任意编辑施工两部分,分为一、二两个施工队组织施工
每个施工队在各自施工
