页脚内容 1开关插座施工方案铁道

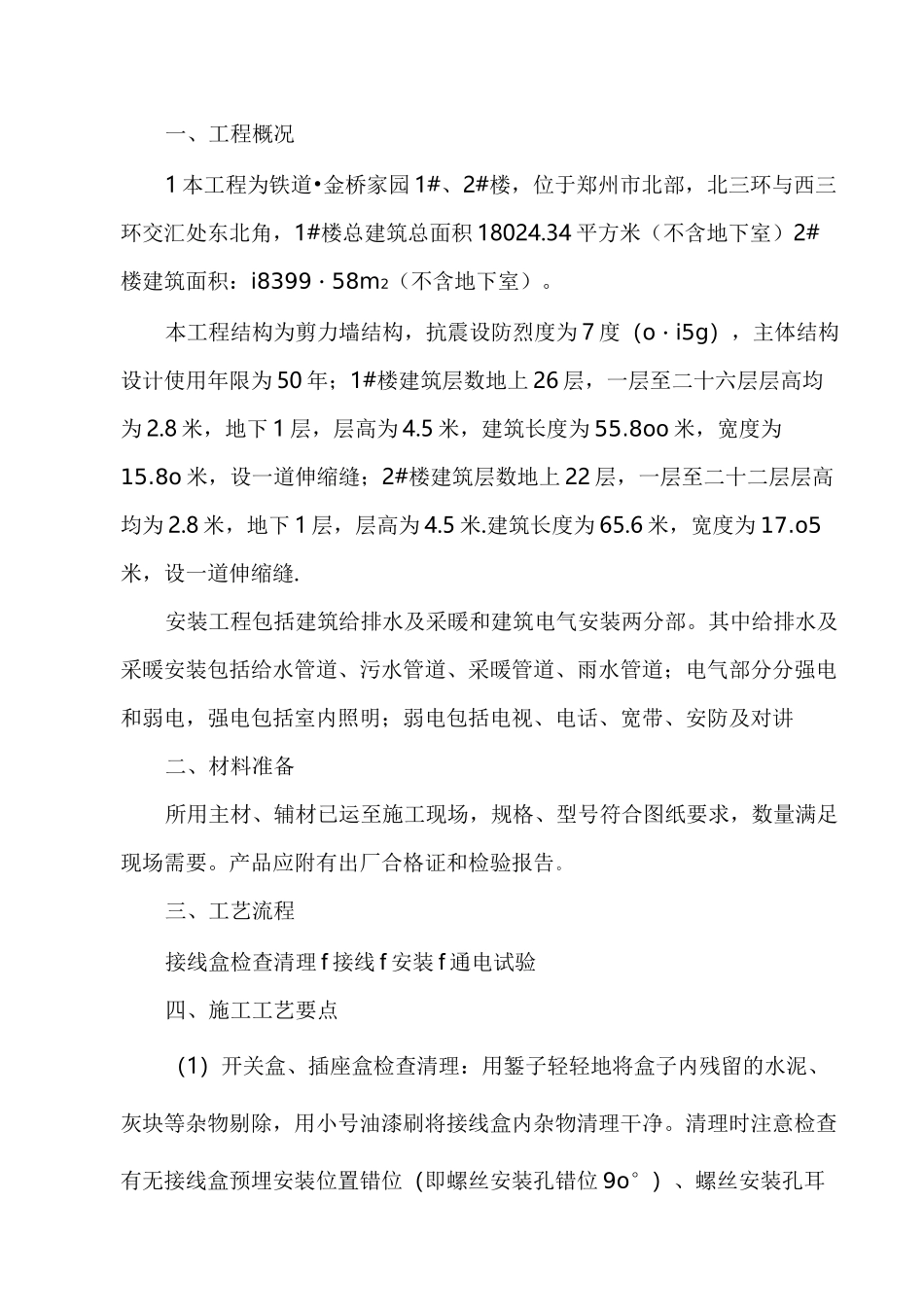

金桥家园 1#、2#楼编制人:审核人:批准人:郑州铁路扶轮建设工程发展有限公司年月日一、工程概况1 本工程为铁道•金桥家园 1#、2#楼,位于郑州市北部,北三环与西三环交汇处东北角,1#楼总建筑总面积 18024
34 平方米(不含地下室)2#楼建筑面积:i8399・58m2(不含地下室)
本工程结构为剪力墙结构,抗震设防烈度为 7 度(o・i5g),主体结构设计使用年限为 50 年;1#楼建筑层数地上 26 层,一层至二十六层层高均为 2
8 米,地下 1 层,层高为 4
5 米,建筑长度为 55
8oo 米,宽度为15
8o 米,设一道伸缩缝;2#楼建筑层数地上 22 层,一层至二十二层层高均为 2
8 米,地下 1 层,层高为 4
建筑长度为 65
6 米,宽度为 17
o5米,设一道伸缩缝
安装工程包括建筑给排水及采暖和建筑电气安装两分部
其中给排水及采暖安装包括给水管道、污水管道、采暖管道、雨水管道;电气部分分强电和弱电,强电包括室内照明;弱电包括电视、电话、宽带、安防及对讲二、材料准备所用主材、辅材已运至施工现场,规格、型号符合图纸要求,数量满足现场需要
产品应附有出厂合格证和检验报告
三、工艺流程接线盒检查清理 f 接线 f 安装 f 通电试验四、施工工艺要点(1)开关盒、插座盒检查清理:用錾子轻轻地将盒子内残留的水泥、灰块等杂物剔除,用小号油漆刷将接线盒内杂物清理干净
清理时注意检查有无接线盒预埋安装位置错位(即螺丝安装孔错位 9o°)、螺丝安装孔耳缺失、相页脚内容 2页脚内容4邻接线盒高差超标等现象
如果有这些现象,应及时修整
如果接线盒埋入较深,超过 1
5cm 时,应加装套盒
(2)接线:对于开关接线,同一场所的开关切断位置应一致,且操作灵活,接点接触可靠;电器、灯具的相线应通过开关控制
对于插座接线,单相两孔
