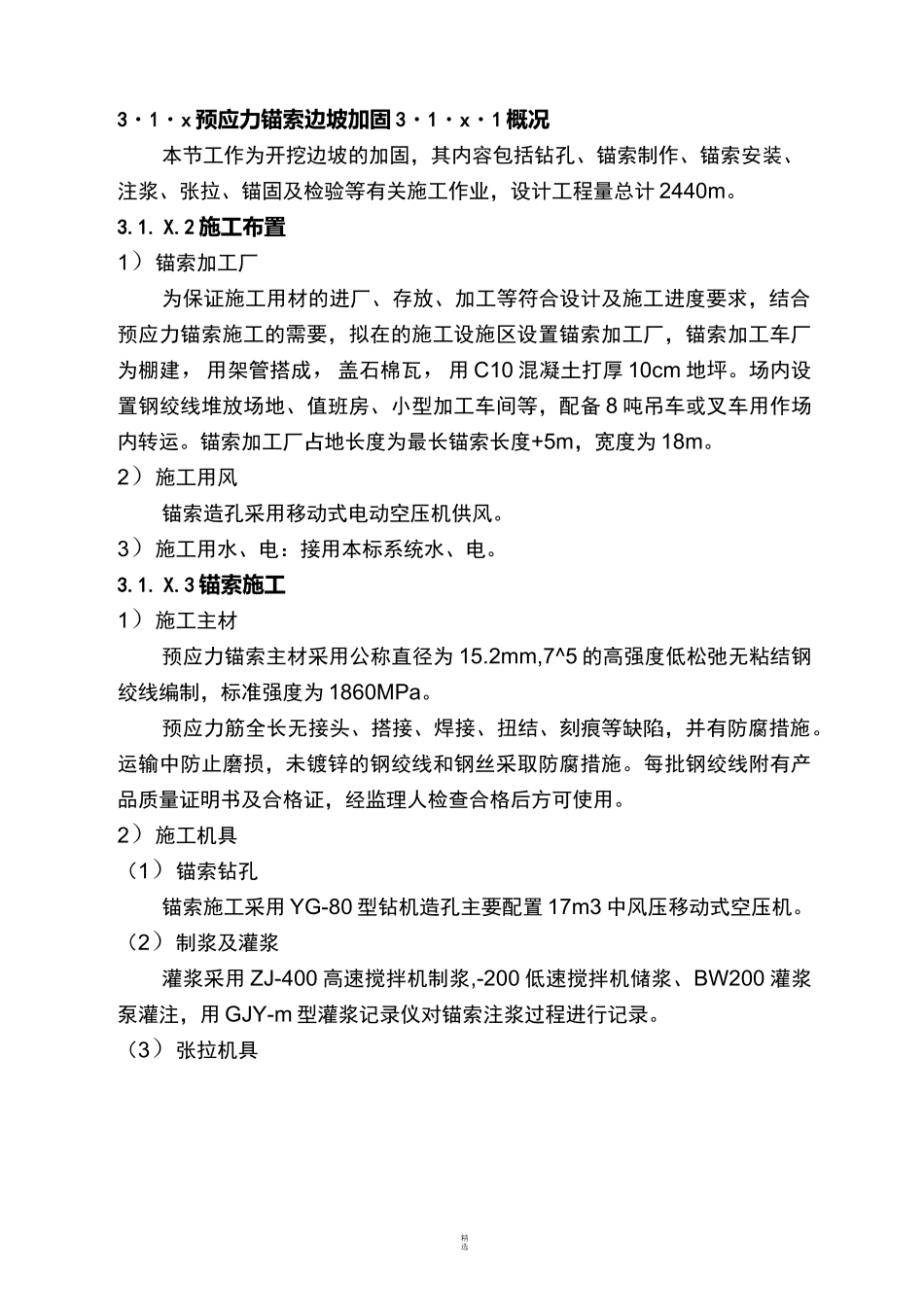

精选3・1・x 预应力锚索边坡加固 3・1・x・1 概况本节工作为开挖边坡的加固,其内容包括钻孔、锚索制作、锚索安装、注浆、张拉、锚固及检验等有关施工作业,设计工程量总计 2440m
2 施工布置1)锚索加工厂为保证施工用材的进厂、存放、加工等符合设计及施工进度要求,结合预应力锚索施工的需要,拟在的施工设施区设置锚索加工厂,锚索加工车厂为棚建,用架管搭成,盖石棉瓦,用 C10 混凝土打厚 10cm 地坪
场内设置钢绞线堆放场地、值班房、小型加工车间等,配备 8 吨吊车或叉车用作场内转运
锚索加工厂占地长度为最长锚索长度+5m,宽度为 18m
2)施工用风锚索造孔采用移动式电动空压机供风
3)施工用水、电:接用本标系统水、电
3 锚索施工1)施工主材预应力锚索主材采用公称直径为 15
2mm,7^5 的高强度低松弛无粘结钢绞线编制,标准强度为 1860MPa
预应力筋全长无接头、搭接、焊接、扭结、刻痕等缺陷,并有防腐措施
运输中防止磨损,未镀锌的钢绞线和钢丝采取防腐措施
每批钢绞线附有产品质量证明书及合格证,经监理人检查合格后方可使用
2)施工机具(1)锚索钻孔锚索施工采用 YG-80 型钻机造孔主要配置 17m3 中风压移动式空压机
(2)制浆及灌浆灌浆采用 ZJ-400 高速搅拌机制浆,-200 低速搅拌机储浆、BW200 灌浆泵灌注,用 GJY-m 型灌浆记录仪对锚索注浆过程进行记录
(3)张拉机具精选锚索组装11锚索尺寸及质量检杳搭设脚手架、清理坡面1 r钻孔位置、角度、孔—径、倾角确认,—垫墩立模配筋安装锚索r锚固段注浆压力传感器安装传感器量测张拉机具采用 YDC240Q 千斤顶和 ZB4-500 高压油泵
(4)测斜采用 KXP-1 型轻便测斜仪测斜

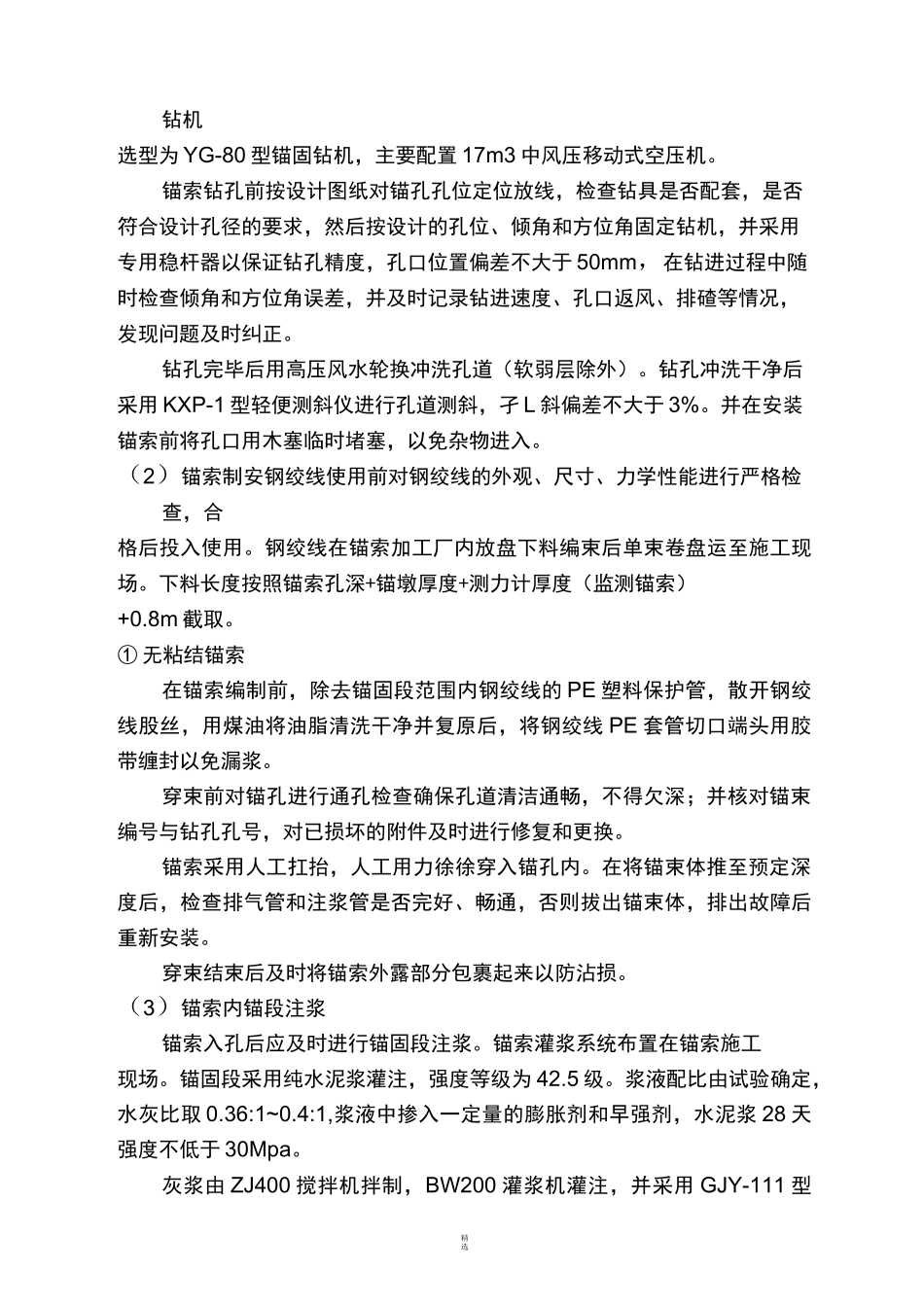

3)锚索施工工艺流程无粘结式预应力锚索的工艺流程图如下:机械、设备、材料进场自由段注浆
