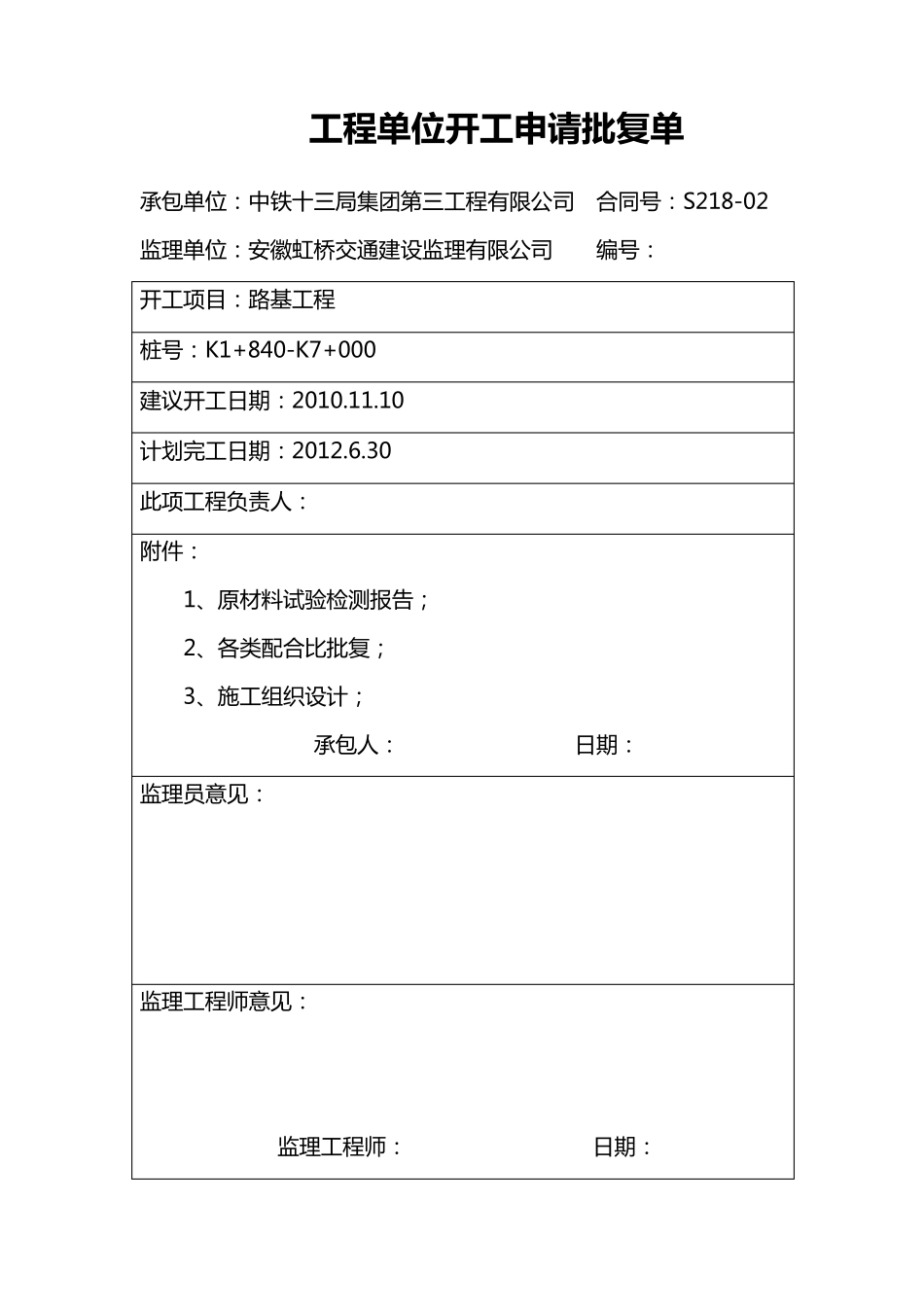

工 程 单 位开工 申请批复单 承 包 单 位 : 中 铁 十 三 局 集 团 第 三 工 程 有 限 公 司 合 同 号 : S218-02 监 理 单 位 : 安 徽 虹 桥 交 通 建 设 监 理 有 限 公 司 编 号 : 开 工 项 目 : 路 基 工 程 桩 号 : K1+840-K7+000 建 议 开 工 日 期 : 2010.11.10 计 划 完 工 日 期 : 2012.6.30 此 项 工 程 负 责 人 : 附 件 : 1、原材料试验检测报告; 2、各类配合 比批复; 3、施工 组织设 计 ; 承 包 人 : 日 期 : 监 理 员意见: 监 理 工 程 师意见: 监 理 工 程 师: 日 期 : S218 甘棠-焦村段公路改建工程 02 合同段 路基工程开工申请 中铁十三局集团第三工程有限公司 S218 甘棠-焦村段公路改建工程项目经理部 二○一○年十一月 单 位工程开工申报表 监 -05 合 同 号 : S218-02 承 包 人 : 中 铁 十 三局集团第三工程有限公司 编号 : 工程名称 路基工程 起讫桩号 K1+840- K7+000 开工日期 2010.11.10 计划工期 20 个月 施 工 准 备 情 况 材 料 施工材料已进场 试 验 见附表 机械设备 机械设备已进场 施工组织及劳力安排 见附表 征地拆迁 计划工期 20 个月 其它说明: 附 件 1.施工前准备试验资料; 2.各类配合 比批复; 3.施工方案简要说明; 4.施工图审查批复单 承 包 人项目经理(签名): ______年___月___日 总监办收件人(签名): ______年___月___日 监理工程师意见: 监理工程师(签名): ______年___月___日 S218 甘棠-焦村段公路改建工程 02 合同段 路基工程施工方案 中铁十三局集团第三工程有限公司 S218 甘棠-焦村段公路改建工程项目经理部 二○一○年十一月 路基工程施工方案 一、工程简介 本单位工程包含路基土方工程、排水工程、桥梁工程、涵洞工程和浆砌防护工程。其中路基挖方11 万方、路基填方14.5 万方、浆砌防护8000 方、浆砌排水沟4000 米、庄里桥、木家坞桥、钢筋混凝土盖板涵12 座、钢筋混凝土圆管涵9 座。 二、填方路基 为保证施工质量,提高施工效率,加快施工进度,采用“四区段、八流程”的作业程序组织施工,见图2-1。 图2-1 路基填筑“四区段、八流程”工艺流程图 1、场地清理 清除路基范围内的树木、灌木、原地面以下 50cm 内的草皮、农作物根系和...
