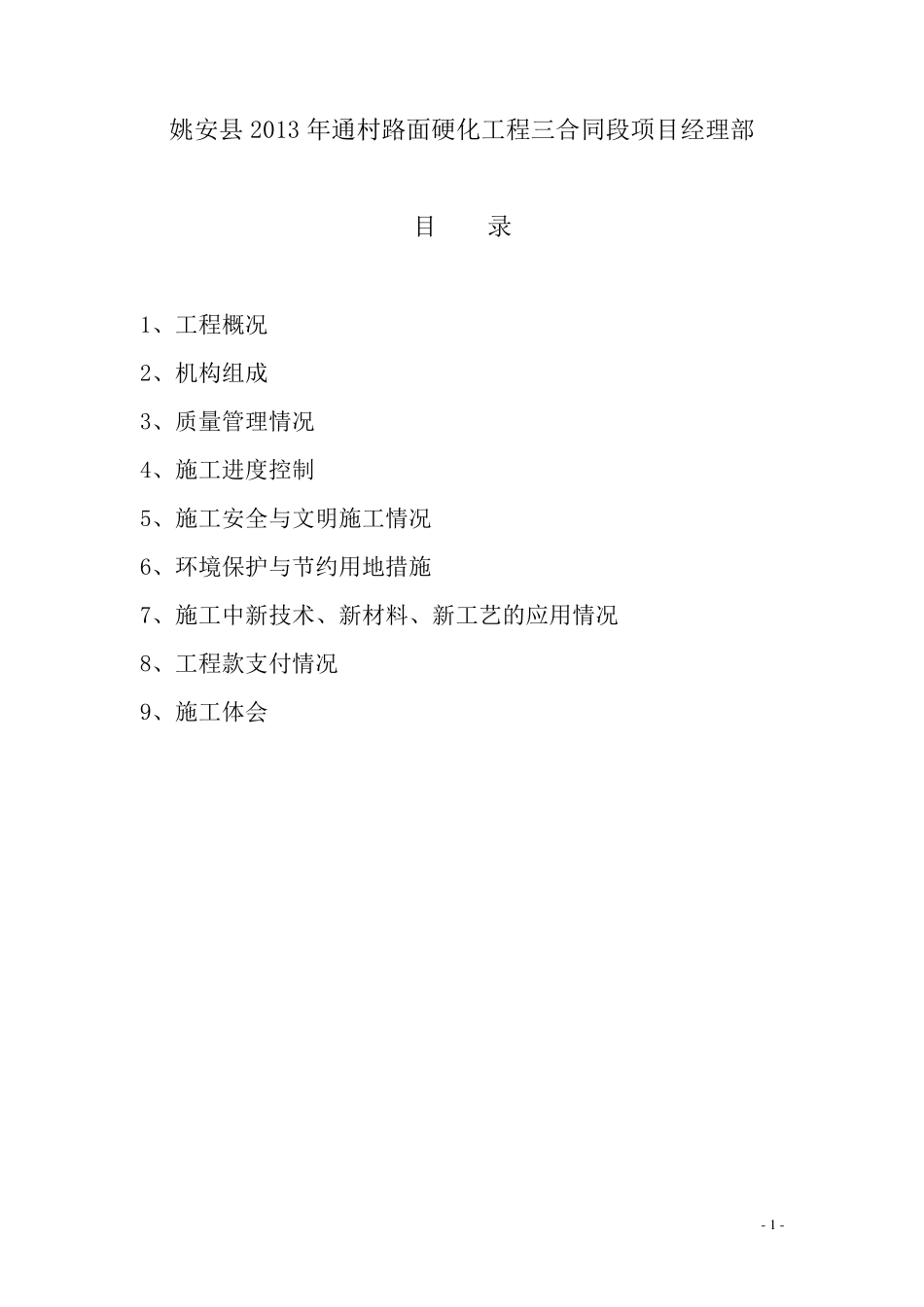

姚安县2013 年通村路面硬化工程三合同段(干海至地索)公路 (k0+000~k18+464) 施 工 总 结 保山市奔驰路桥工程经贸有限公司 姚安县2013 年通村路面硬化工程三合同段项目经理部 2014 年7 月 25 日 - 1 - 姚安县2013 年通村路面硬化工程三合同段项目经理部 目 录 1、工程概况 2、机构组成 3、质量管理情况 4、施工进度控制 5、施工安全与文明施工情况 6、环境保护与节约用地措施 7、施工中新技术、新材料、新工艺的应用情况 8、工程款支付情况 9、施工体会 - 2 - 公路工程施工竣工总结报告 一、 工程概况 1 概述 姚安县干海至地索通村路面硬化工程,位于楚雄州姚安县左门乡境内,起点(桩号 k0+000)位于干海子,止点(桩号k18+464)位于地索村委会。途经干海外村、三台坡、毕叭村、田房村、松坡、地索村等自然村,全线长18.464 公里。 2 主要工程内容 本项目建设工程内容包括路基土石方、桥涵构造物工程、排水工程、路面工程、交通安全设施工程及其他相关工程。主要工程量为:路基土石方 28880m3,清理塌方 1036.8m3、换填碎砾石 292.2 m3、调型层(5cm 厚级配碎石)82700.48 m3、M7.5 浆砌片石挡土墙 587.82 m3、C25 混凝土路面 19041.81 m3、培土路肩 8359.76 m3、光圆钢筋3738Kg、内径 0.6 米圆管涵 204 米、内径 0.4 米圆管涵 78 米、圬工196.77 m3、单柱式交通标志(单杆单牌)93 块、单柱式交通标志(单杆双牌)13 块、混凝土里程碑19 块、百米桩 166 个、现浇混凝土护栏(C25 混凝土)64.32 m3、现浇混凝土护栏基础(M7.5 浆砌片石):47.62、预制安装钢筋混凝土立柱50 根。 本项目工程20013 年9 月30 日开工,其关键工程混凝土路面于2014 年5 月9 日完工,部分工程因工程变更 及其他原 因于 2014 年7月2 日全部完工。 - 3 - 二、机构组成 本标段根据工程特点,并结合我单位实际情况,组建了姚安县2013 年通村路面硬化工程三合同段项目经理部,安排四个施工队,其中路基施工队 1 个、混凝土路面施工队 1 个,桥涵施工队 1 个,综合作业队 1 个。将整体工程合理分段,形成多个工作面,同时施工,加快了施工进度。 项目经理部的主要人员组成情况一览表 序号 姓名 职务 职称 备注 1 王智勇 项目经理 高工 2 杨安国 项目总工 工程师 3 冯德懿 副经理 工程师 4 段凯琳 试验室主任 试验检测工程师 5 杨加文 ...
