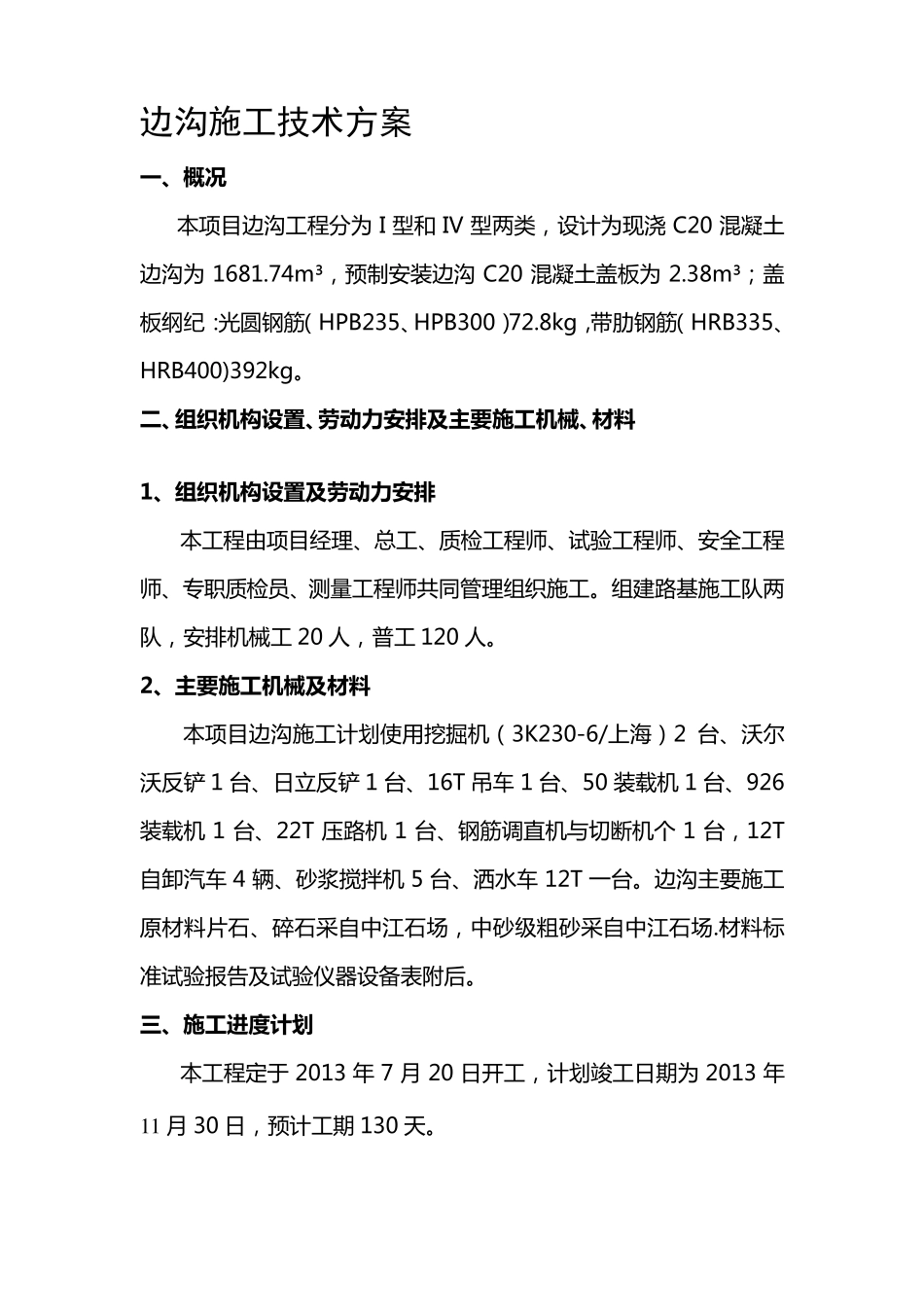

边沟施工技术方案一 、概况 本 项 目 边 沟 工 程 分 为I 型 和IV 型 两 类 , 设 计 为 现 浇C20 混 凝 土边 沟 为1681
74m³, 预 制 安 装 边 沟C20 混 凝 土 盖 板 为2
38m³; 盖板 纲 纪 :光 圆 钢 筋( HPB235、HPB300)72
8kg,带肋钢 筋( HRB335、HRB400)392kg
二、组织机构设置、劳动力安排及主要施工机械、材料 1、组织机构设置及劳动力安排 本 工 程 由项 目 经理、总工 、质检工 程 师、试验工 程 师、安 全工 程师、专职质检员、测量工 程 师共同管理组织施工
组建路基施工 队两队, 安 排机械工 20 人, 普工 120 人
2、主要施工机械及材料 本 项 目 边 沟 施工 计 划使用挖掘机( 3K230-6/上海)2 台、沃尔沃反铲 1 台、日立反铲 1 台、16T 吊车 1 台、50 装 载机 1 台、926装 载机 1 台、22T 压路机 1 台、钢 筋 调直机与切断机个 1 台, 12T自卸汽车 4 辆、砂浆搅拌机 5 台、洒水车 12T 一台
边 沟 主要施工原材料片石、碎石采自中江石场, 中砂级粗砂采自中江石场
材料标准试验报告及试验仪器设 备表附后
三、施工进度计划 本 工 程 定于 2013 年 7 月 20 日开工 , 计 划竣工 日期为 2013 年11 月 30 日, 预 计 工 期 130 天

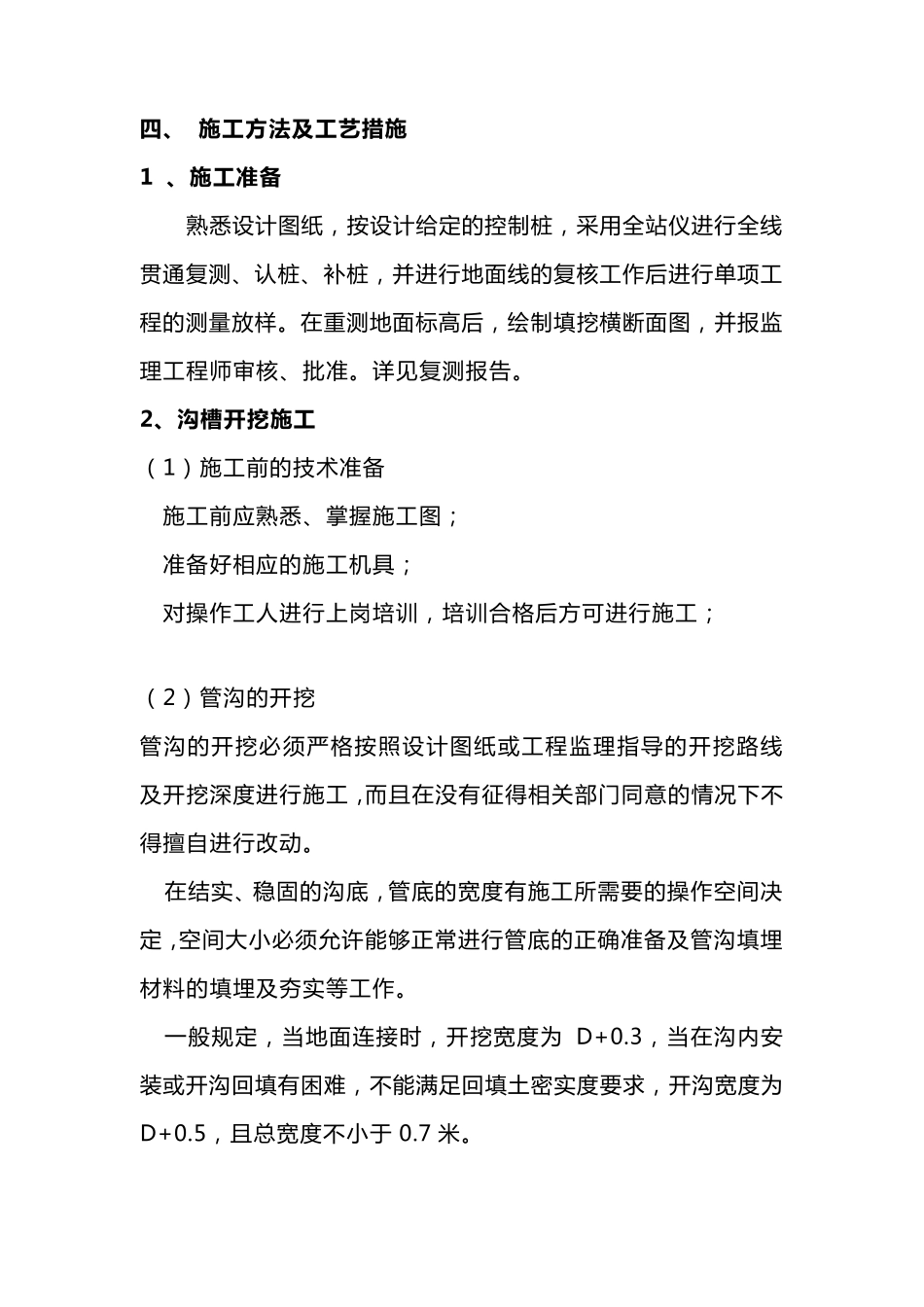

四 、 施工方法及工艺措施 1 、施工准备 熟 悉 设 计 图 纸 , 按 设 计 给 定 的 控 制 桩 , 采 用 全 站 仪 进 行 全 线贯 通 复 测 、认桩 、补桩 , 并进 行 地面线 的 复 核工作后进 行 单项工程的 测 量放样
在重测 地面标高后, 绘制 填挖横断面图 , 并报监理工程师审核、批准

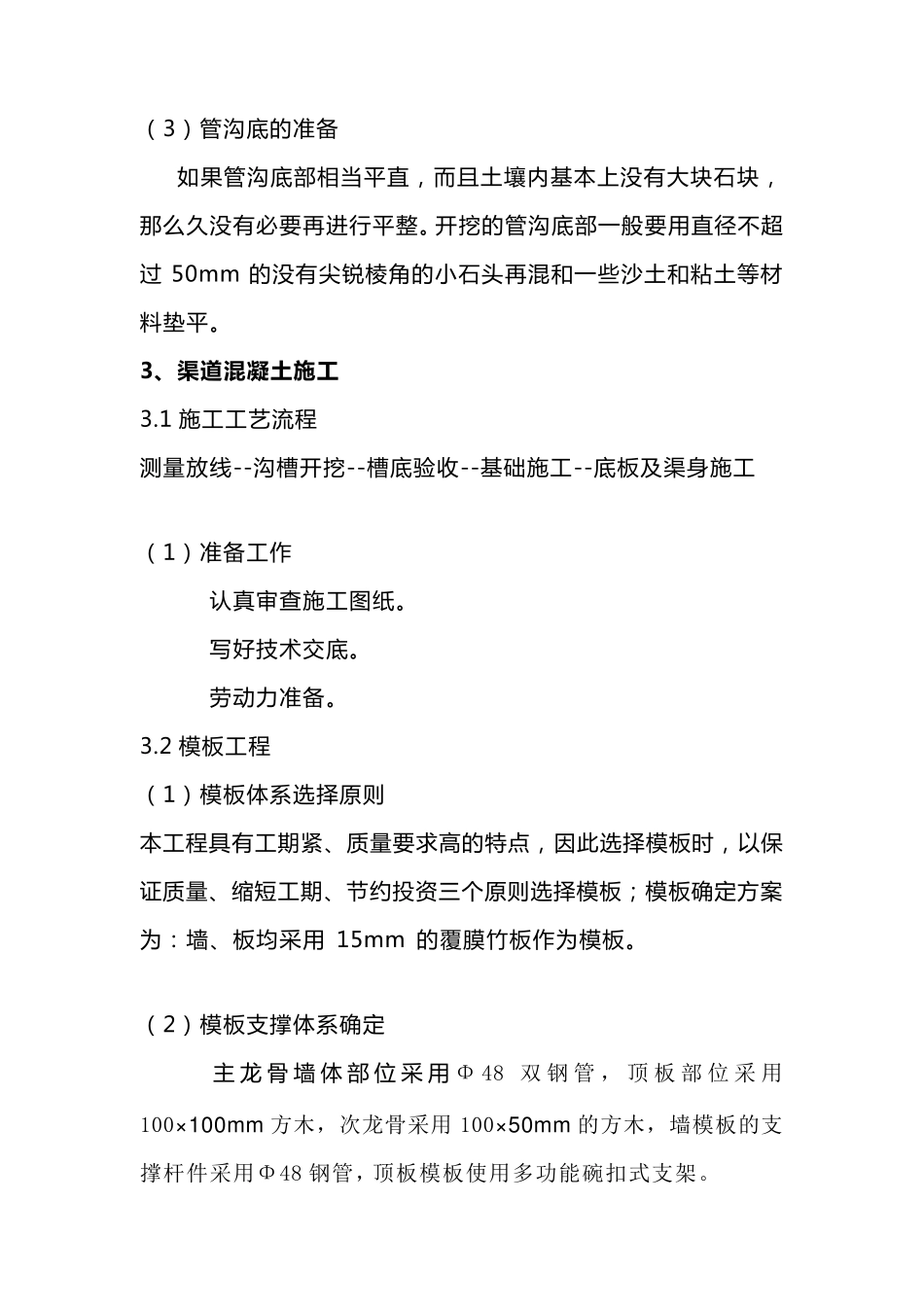

详见复 测 报告
