K10+000-K13+000 路基土方分项工程施工组织设计 一、工程概况及主要工程数量 (一)工程概况 路基设计:路基宽7
5 米,填方路基边坡1:1
5,挖方边坡1:1
1,路基加宽主要采取两侧加宽,路基用土全部采用集中取土
(二)主要工程数量 1、路基挖土方:3084m 3 2、利用土方:2103 m 3 3、借土填方:11693m 3 二、详细施工进度计划 按拟定施工计划完成施工任务,并达到验收标准,同时在施工中服从业主的统筹安排,具体工期安排如下: 1.施工准备:2013 年6 月1 日—2013 年6 月2 日 2.路基填前处理:2013 年6 月3 日—2013 年6 月6 日 3.路基填筑:2013 年6 月7 日—2013 年6 月29 日 4.检测、报验:2013 年6 月30 日—2013 年7 月1 日 三、项目管理组织机构、人员组成及分工 (一)项目管理机构及主要人员配备

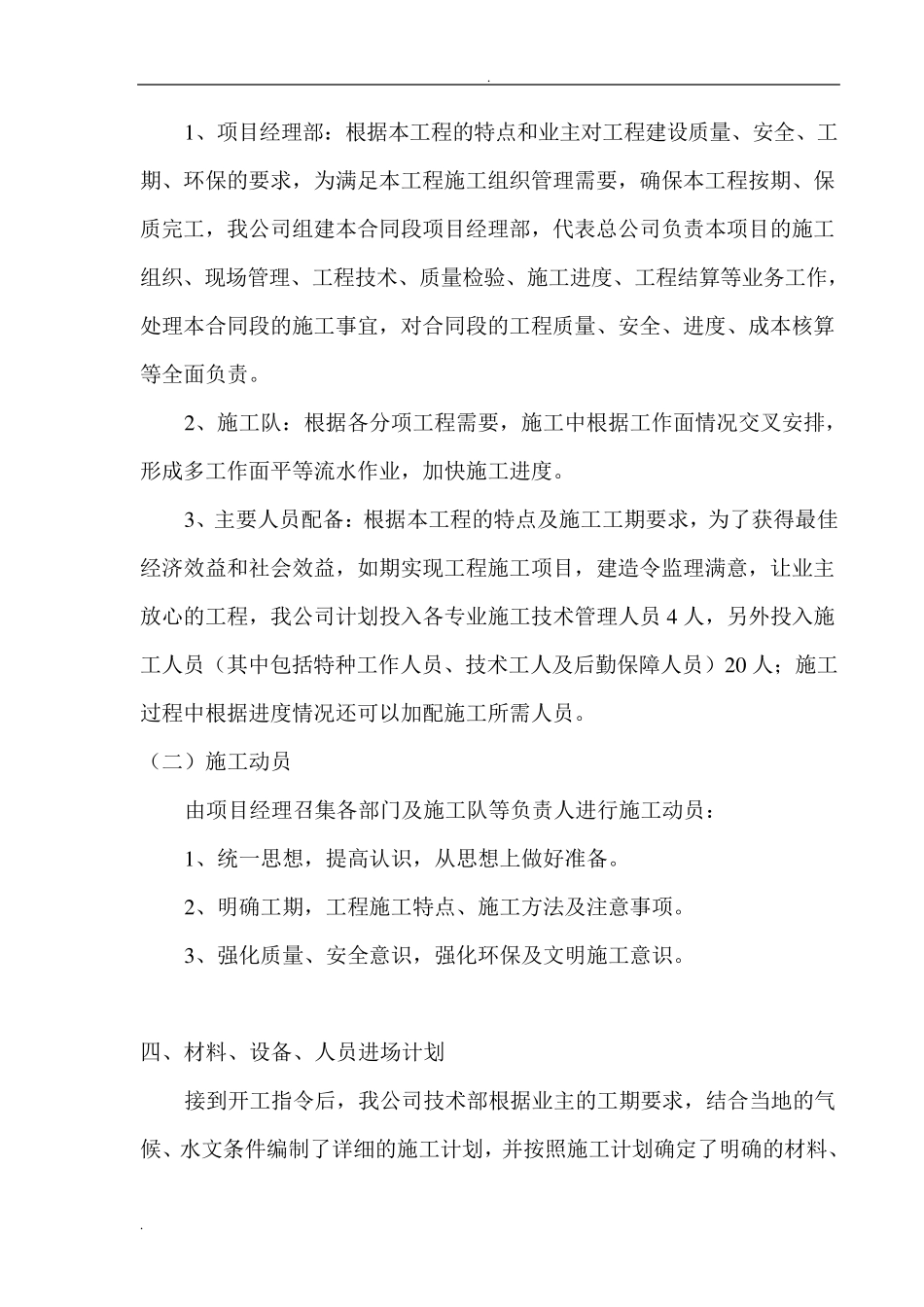

1 、项目经理部:根据本工程的特点和业主对工程建设质量、安全、工期、环保的要求,为满足本工程施工组织管理需要,确保本工程按期、保质完工,我公司组建本合同段项目经理部,代表总公司负责本项目的施工组织、现场管理、工程技术、质量检验、施工进度、工程结算等业务工作,处理本合同段的施工事宜,对合同段的工程质量、安全、进度、成本核算等全面负责
2 、施工队:根据各分项工程需要,施工中根据工作面情况交叉安排,形成多工作面平等流水作业,加快施工进度
3 、主要人员配备:根据本工程的特点及施工工期要求,为了获得最佳经济效益和社会效益,如期实现工程施工项目,建造令监理满意,让业主放心的工程,我公司计划投入各专业施工技术管理人员 4 人,另外投入施工人员(其中包括特种工作人员、技术工人及后勤保障人员)2 0 人;施工过程中根据进度情况还可以加配施工所需人员

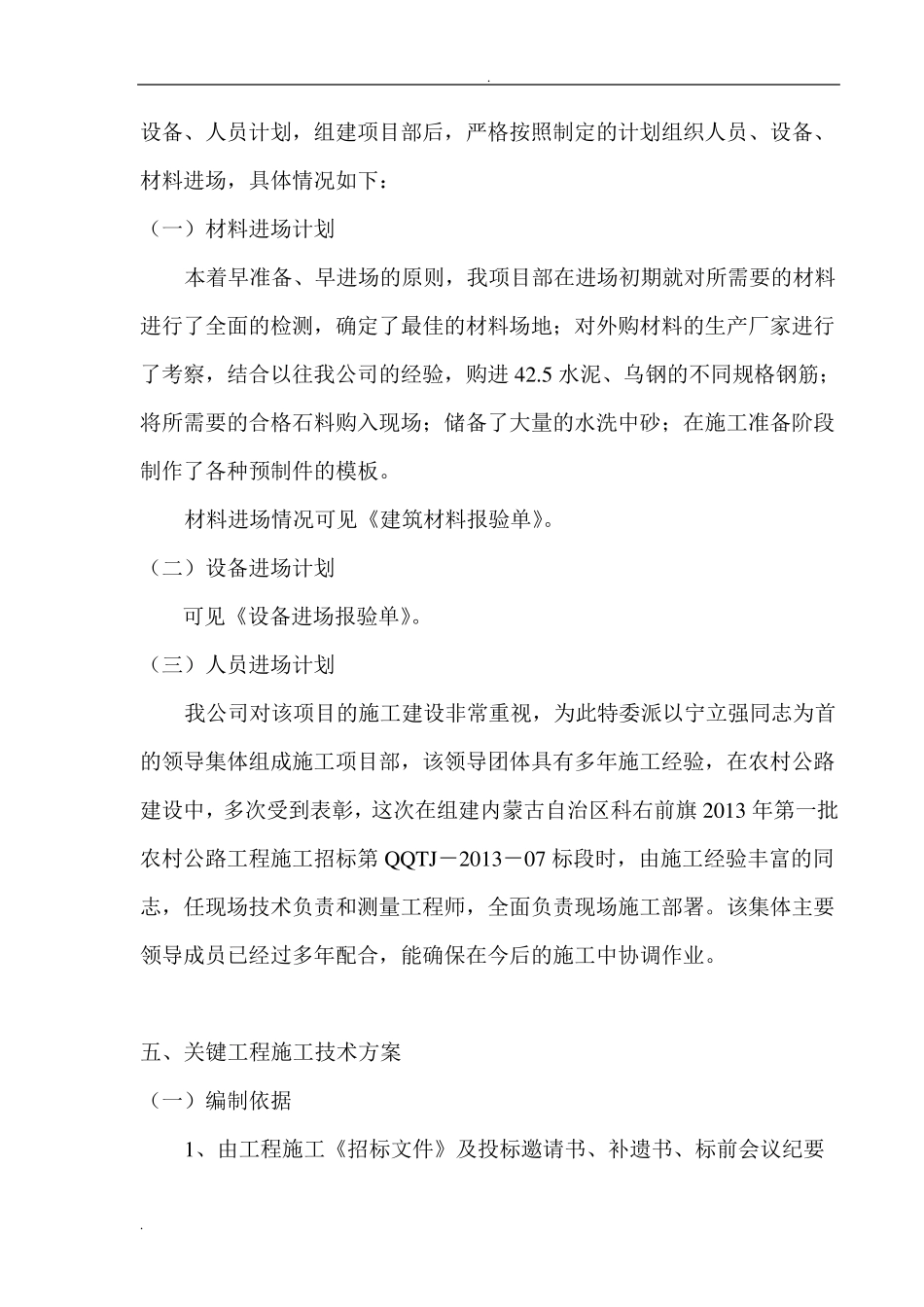

(二)施工动员 由项
