三、流水施工的类型1
等节奏流水——流水节拍是一个常数施工过程①②③④⑤⑥⑦⑧扎钢筋44444444做模板44444444浇混凝土44444444[解](1)m=8,n=3,t=4;(2)K=t=4(流水步距=流水节拍)(3)T期=m×t+(n−1)k=(m+n−1)×k=(8+3−1)×4=40(见2012案例一,1)2
异节奏流水(成倍节奏流水)同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等
一般成倍数,可以组成加快成倍节拍流水施工
例题1:某建筑群共有6个单元,一个单元的施工过程和施工时间见表:施工过程挖土垫层混凝土基础砌墙基回填土施工时间(d)121218126组织流水施工并计算工期
[解](1)m=6,t挖=12,t垫=12,t混凝土=18,t基=12,t回=6(2)确定流水步距,K=流水节拍的最大公约数,K=6(3)确定各施工过程需要的作业队组数bi=tik,(4)工期T=(m+n'−1)×K=(6+10−1)×6=90例题2:某建筑群共有4个单元,各单元的施工过程和施工时间见表:施工过程垫层混凝土基础砌墙回填土施工时间(d)915126试组织流水施工并计算工期
[解](1)m=4,t垫=9,t混凝土=15,t砌墙=12,t回=6(2)确定流水步距,K=流水节拍的最大公约数,K=3(3)确定各施工过程需要的作业队组数bi=tik,总队组数n'=∑bi=3+5+4+2=14(4)工期T=(m+n'−1)×K=(4+14−1)×3=51(见2010案例一,4)3.无节奏性流水:流水节拍没有规律
组织的原则是使施工队连续施工
(工作面可能有空闲)流水步距的确定方法:累加数列,错位相减,取大差

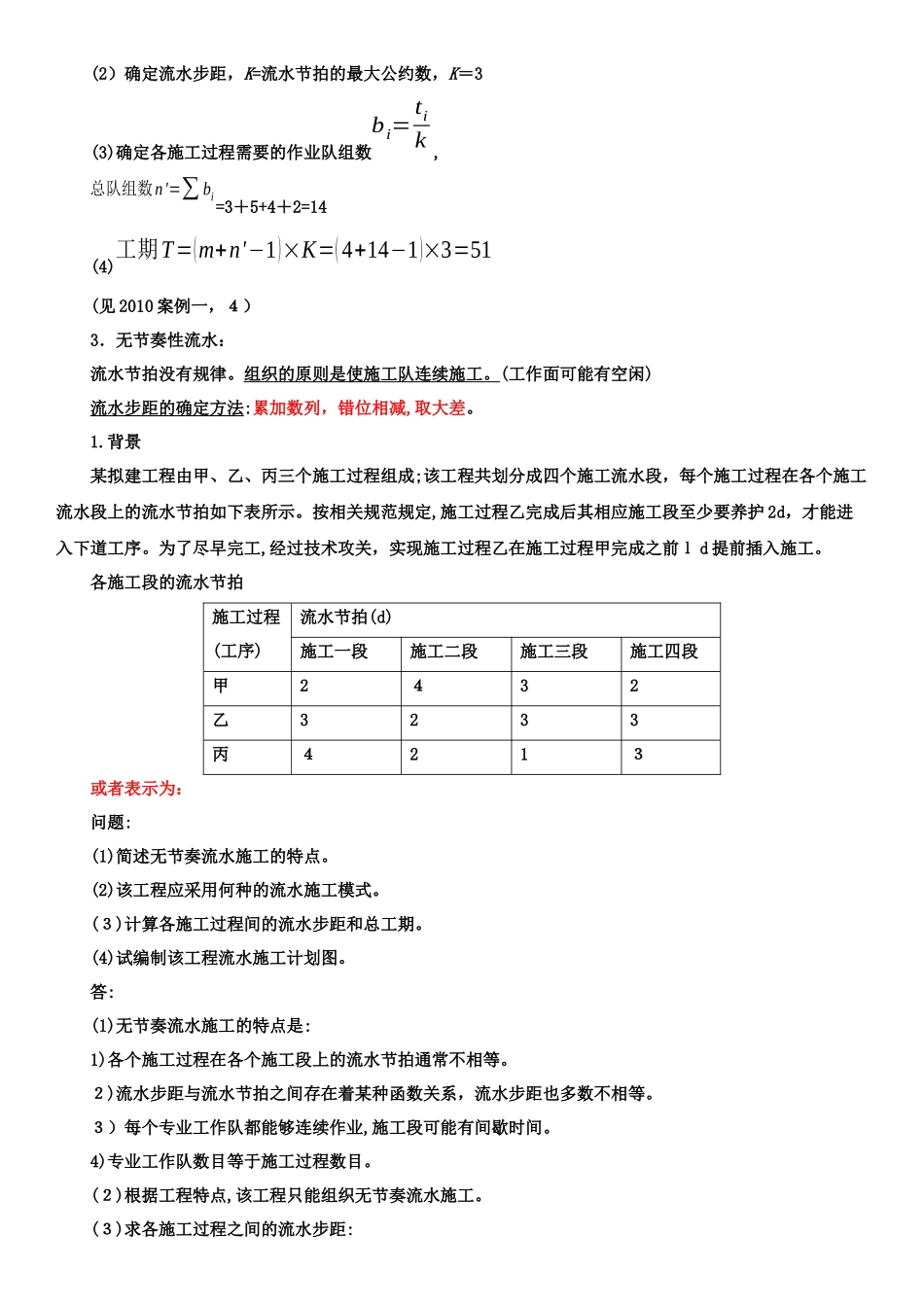

背景某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表
