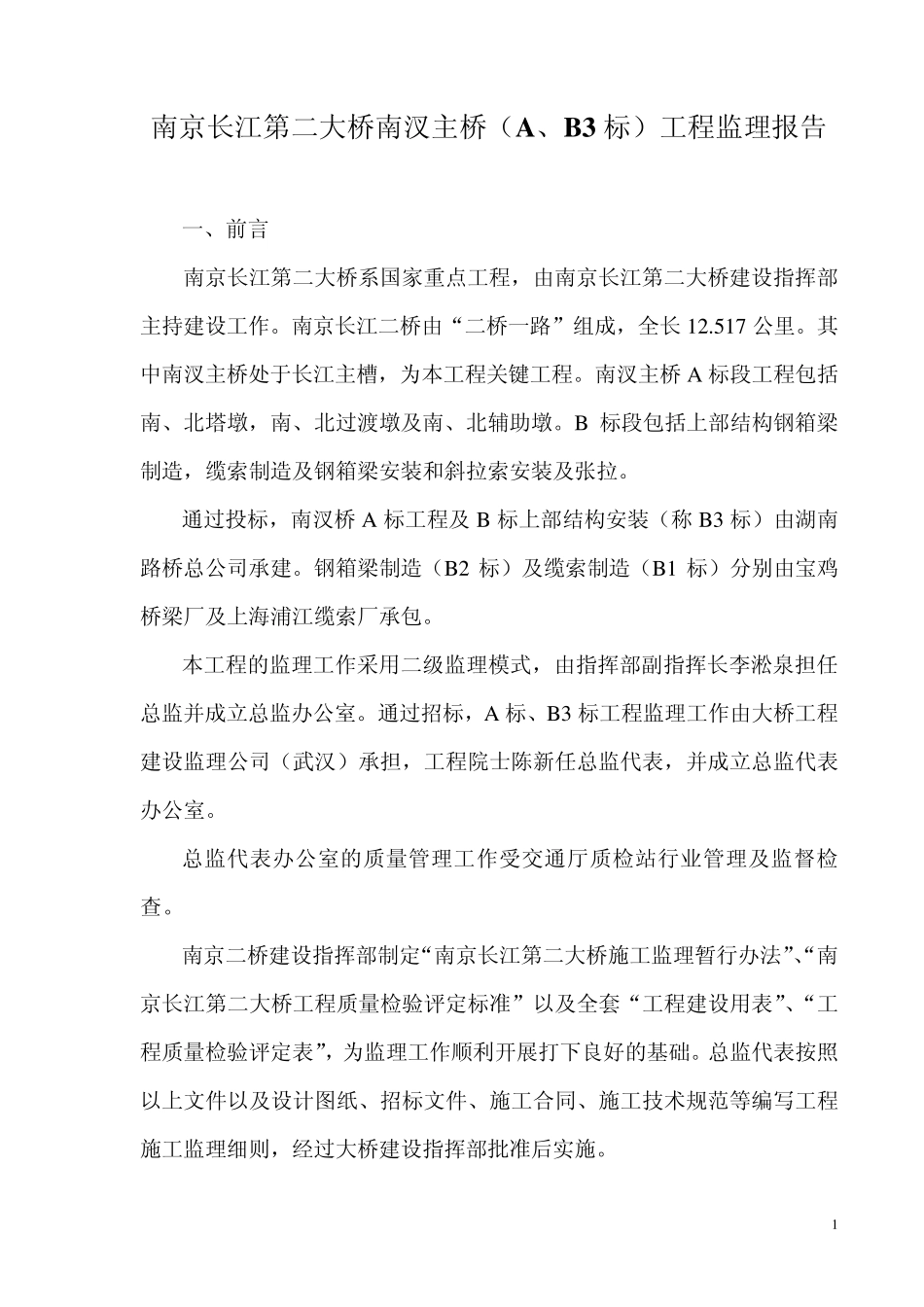

南京长江第二大桥南汊主桥 ( A、 B3 标)工程监理报告 南京长江第二大桥A、B3标总监代表办公室 二零零二年三月二十三日 1 南京长江第二大桥南汊主桥(A、B3 标)工程监理报告 一、前言 南京长江第二大桥系国家重点工程,由南京长江第二大桥建设指挥部主持建设工作
南京长江二桥由“二桥一路”组成,全长12
517 公里
其中南汊主桥处于长江主槽,为本工程关键工程
南汊主桥A 标段工程包括南、北塔墩,南、北过渡墩及南、北辅助墩
B 标段包括上部结构钢箱梁制造,缆索制造及钢箱梁安装和斜拉索安装及张拉
通过投标,南汊桥A 标工程及 B 标上部结构安装(称 B3 标)由湖南路桥总公司承建
钢箱梁制造(B2 标)及缆索制造(B1 标)分别由宝鸡桥梁厂及上海浦江缆索厂承包
本工程的监理工作采用二级监理模式,由指挥部副指挥长李淞泉担任总监并成立总监办公室
通过招标,A 标、B3 标工程监理工作由大桥工程建设监理公司(武汉)承担,工程院士陈新任总监代表,并成立总监代表办公室
总监代表办公室的质量管理工作受交通厅质检站行业管理及监督检查
南京二桥建设指挥部制定“南京长江第二大桥施工监理暂行办法”、“南京长江第二大桥工程质量检验评定标准”以及全套“工程建设用表”、“工程质量检验评定表”,为监理工作顺利开展打下良好的基础
总监代表按照以上文件以及设计图纸、招标文件、施工合同、施工技术规范等编写工程施工监理细则,经过大桥建设指挥部批准后实施

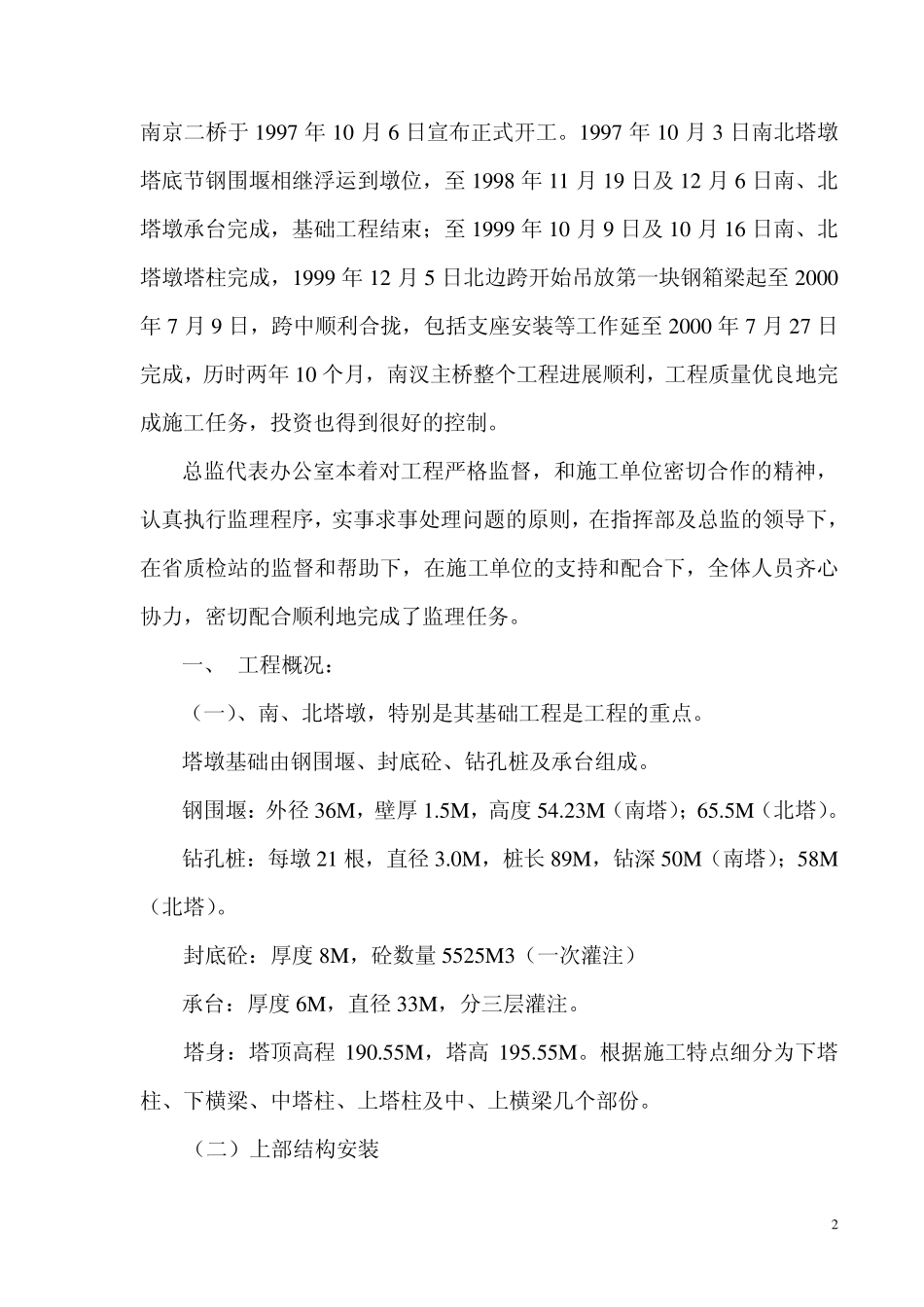

2 南京二桥于1997 年10 月6 日宣布正式开工
1997 年10 月3 日南北塔墩塔底节钢围堰相继浮运到墩位,至1998 年11 月19 日及12 月6 日南、北塔墩承台完成,基础工程结束;至1999 年10 月9 日及10 月16 日南、北塔墩塔柱完成,1999 年12 月5 日北边跨开始吊放第一块钢箱梁起至2000年7 月9 日,跨中顺利
