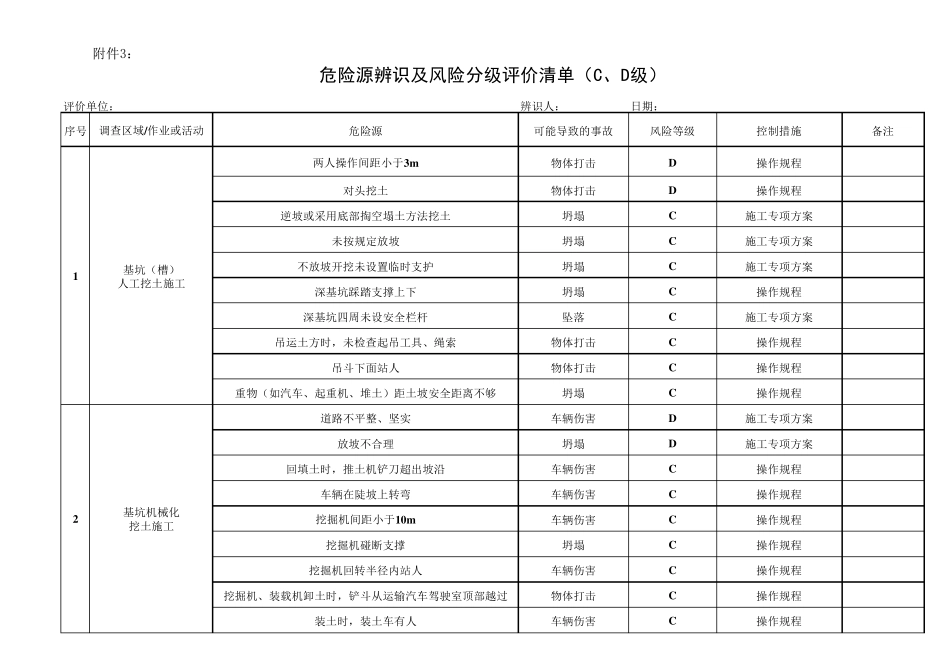

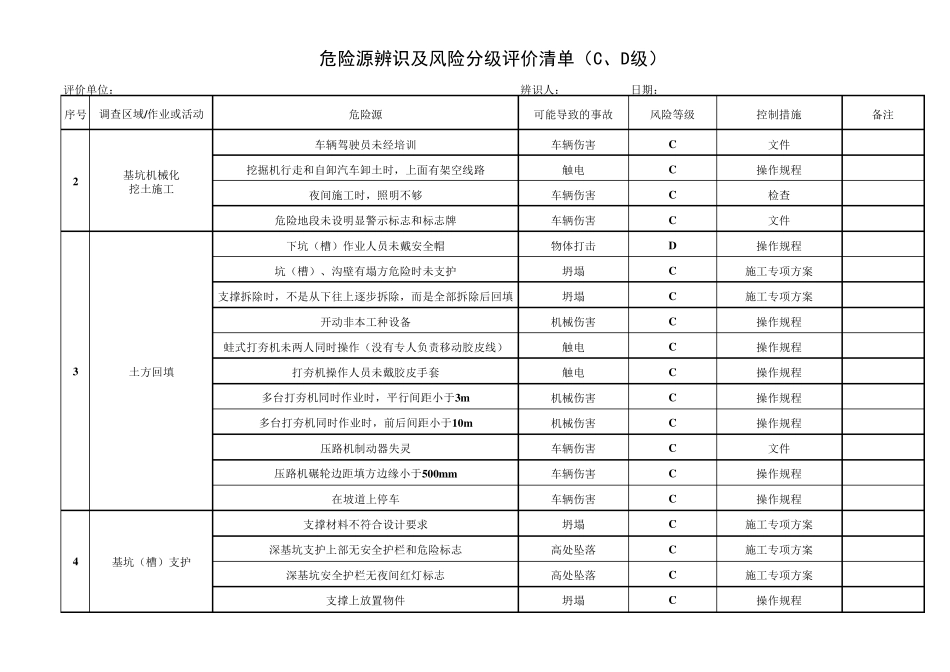

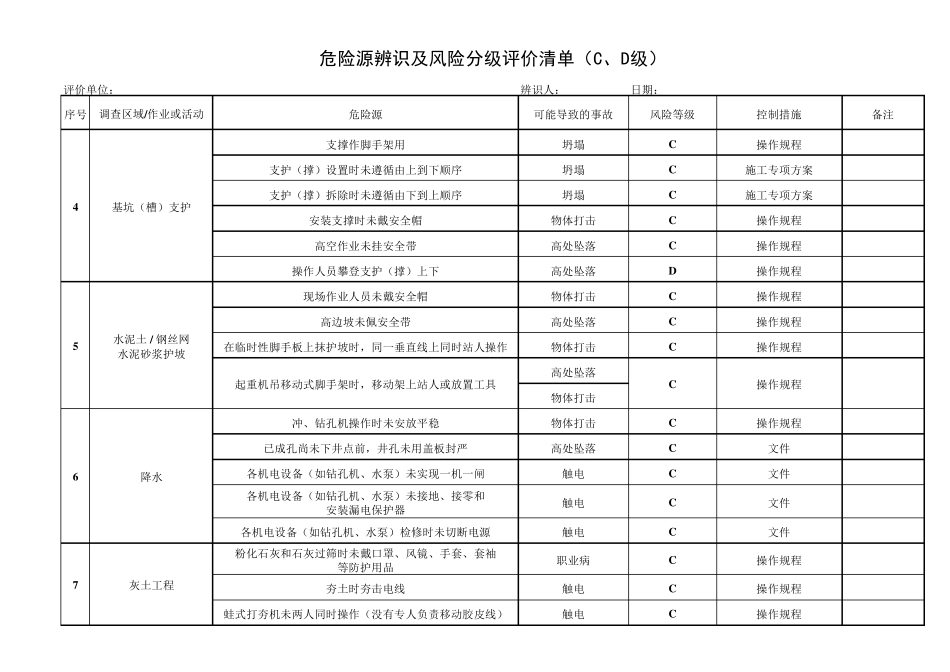

附件3:评价单位:辨识人:日期:两人操作间距小于3m物体打击D操作规程对头挖土物体打击D操作规程逆坡或采用底部掏空塌土方法挖土坍塌C施工专项方案未按规定放坡坍塌C施工专项方案不放坡开挖未设置临时支护坍塌C施工专项方案深基坑踩踏支撑上下坍塌C操作规程深基坑四周未设安全栏杆坠落C施工专项方案吊运土方时,未检查起吊工具、绳索物体打击C操作规程吊斗下面站人物体打击C操作规程重物(如汽车、起重机、堆土)距土坡安全距离不够坍塌C操作规程道路不平整、坚实车辆伤害D施工专项方案放坡不合理坍塌D施工专项方案回填土时,推土机铲刀超出坡沿车辆伤害C操作规程车辆在陡坡上转弯车辆伤害C操作规程挖掘机间距小于10m车辆伤害C操作规程挖掘机碰断支撑坍塌C操作规程挖掘机回转半径内站人车辆伤害C操作规程挖掘机、装载机卸土时,铲斗从运输汽车驾驶室顶部越过物体打击C操作规程装土时,装土车有人车辆伤害C操作规程基坑机械化挖土施工2备注1基坑(槽)人工挖土施工风险等级控制措施序号调查区域/作业或活动危险源可能导致的事故危险源辨识及风险分级评价清单(C、D级)评价单位:辨识人:日期:备注风险等级控制措施序号调查区域/作业或活动危险源可能导致的事故危险源辨识及风险分级评价清单(C、D级)车辆驾驶员未经培训车辆伤害C文件挖掘机行走和自卸汽车卸土时,上面有架空线路触电C操作规程夜间施工时,照明不够车辆伤害C检查危险地段未设明显警示标志和标志牌车辆伤害C文件下坑(槽)作业人员未戴安全帽物体打击D操作规程坑(槽)、沟壁有塌方危险时未支护坍塌C施工专项方案支撑拆除时,不是从下往上逐步拆除,而是全部拆除后回填坍塌C施工专项方案开动非本工种设备机械伤害C操作规程蛙式打夯机未两人同时操作(没有专人负责移动胶皮线)触电C操作规程打夯机操作人员未戴胶皮手套触电C操作规程多台打夯机同时作业时,平行间距小于3m机械伤害C操作规程多台打夯机同时作业时,前后间距小于10m机械伤害C操作规程压路机制动器失灵车辆伤害C文件压路机碾轮边距填方边缘小于500mm车辆伤害C操作规程在坡道上停车车辆伤害C操作规程支撑材料不符合设计要求坍塌C施工专项方案深基坑支护上部无安全护栏和危险标志高处坠落C施工专项方案深基坑安全护栏无夜间红灯标志高处坠落C施工专项方案支撑上放置物件坍塌C操作规程基坑机械化挖土施工2土方回填3基坑(槽)支护4评价单位:辨识人:日期:备注风险等级控制措施序号调查区域/作业或活动危险源可能导致的...
