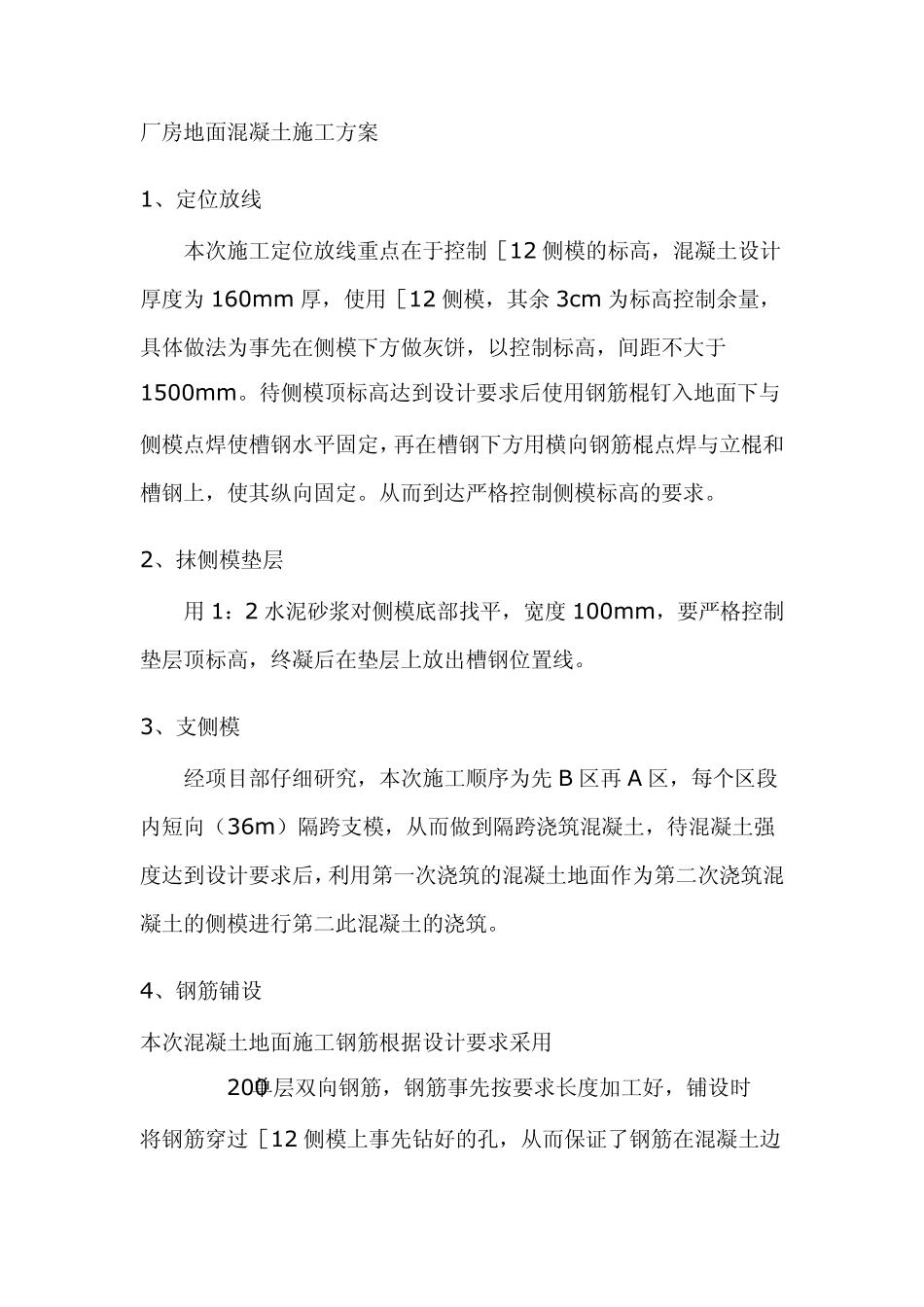

厂房地面混凝土施工方案 1、定位放线 本次施工定位放线重点在于控制[12 侧模的标高,混凝土设计厚度为 160m m 厚,使用[12 侧模,其余 3cm 为标高控制余量,具体做法为事先在侧模下方做灰饼,以控制标高,间距不大于1500m m
待侧模顶标高达到设计要求后使用钢筋棍钉入地面下与侧模点焊使槽钢水平固定,再在槽钢下方用横向钢筋棍点焊与立棍和槽钢上,使其纵向固定
从而到达严格控制侧模标高的要求

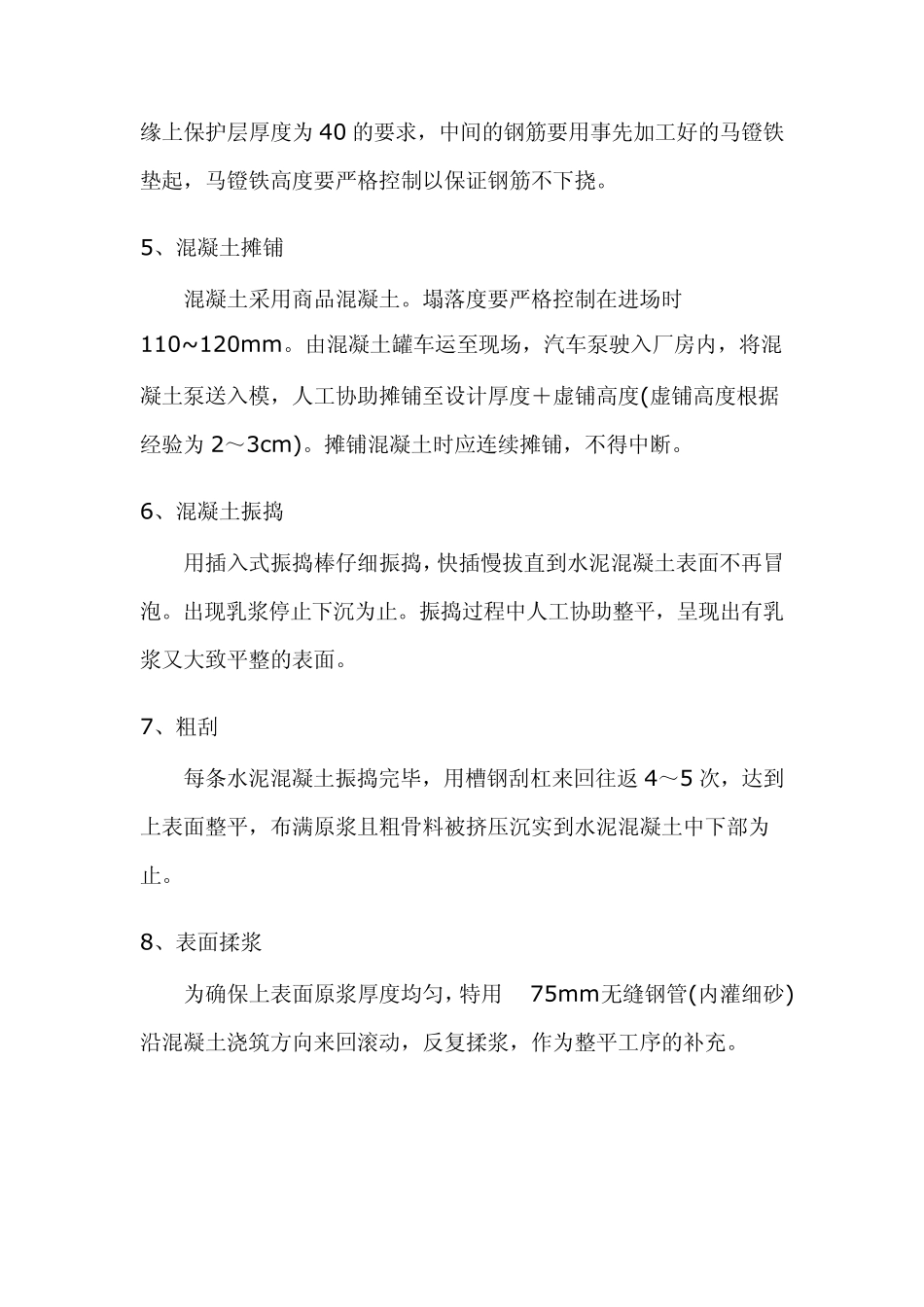

2、抹侧模垫层 用 1:2 水泥砂浆对侧模底部找平,宽度 100m m ,要严格控制垫层顶标高,终凝后在垫层上放出槽钢位置线
3、支侧模 经项目部仔细研究,本次施工顺序为先 B 区再 A 区,每个区段内短向(36m )隔跨支模,从而做到隔跨浇筑混凝土,待混凝土强度达到设计要求后,利用第一次浇筑的混凝土地面作为第二次浇筑混凝土的侧模进行第二此混凝土的浇筑
4、钢筋铺设 本次混凝土地面施工钢筋根据设计要求采用 Φz9@200单层双向钢筋,钢筋事先按要求长度加工好,铺设时 将钢筋穿过[12 侧模上事先钻好的孔,从而保证了钢筋在混凝土边缘上保护层厚度为40 的要求,中间的钢筋要用事先加工好的马镫铁垫起,马镫铁高度要严格控制以保证钢筋不下挠
5、混凝土摊铺 混凝土采用商品混凝土
塌落度要严格控制在进场时110~120mm

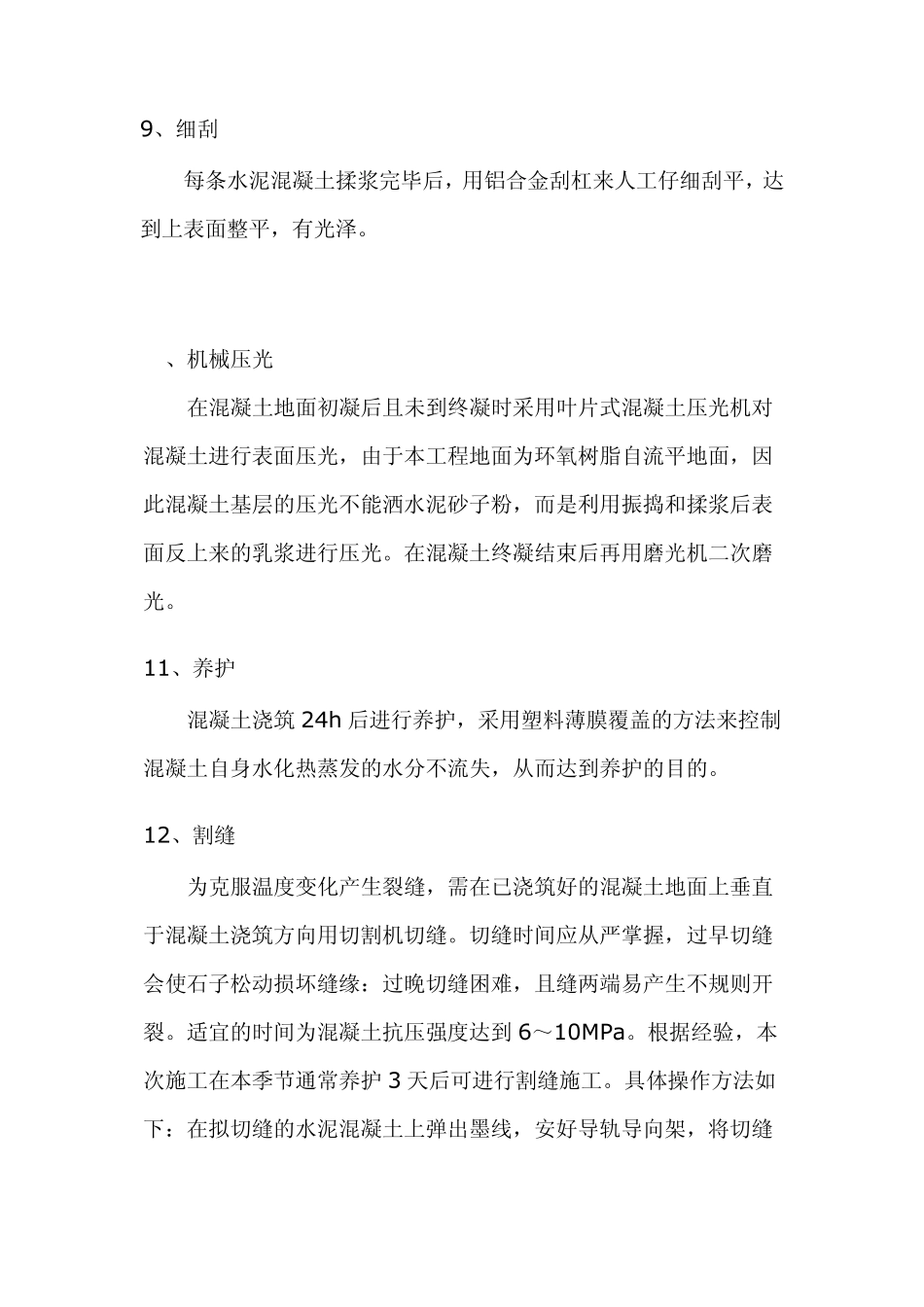

由混凝土罐车运至现场,汽车泵驶入厂房内,将混凝土泵送入模,人工协助摊铺至设计厚度+虚铺高度(虚铺高度根据经验为2~3cm)
摊铺混凝土时应连续摊铺,不得中断
6、混凝土振捣 用插入式振捣棒仔细振捣,快插慢拔直到水泥混凝土表面不再冒泡
出现乳浆停止下沉为止
振捣过程中人工协助整平,呈现出有乳浆又大致平整的表面
7、粗刮 每条水泥混凝土振捣完毕,用槽钢刮杠来回往返 4~5 次,达到上表面整平,布满原浆且粗骨料被挤压沉实到水泥混凝土中下部为止
8、表面揉浆 为确
