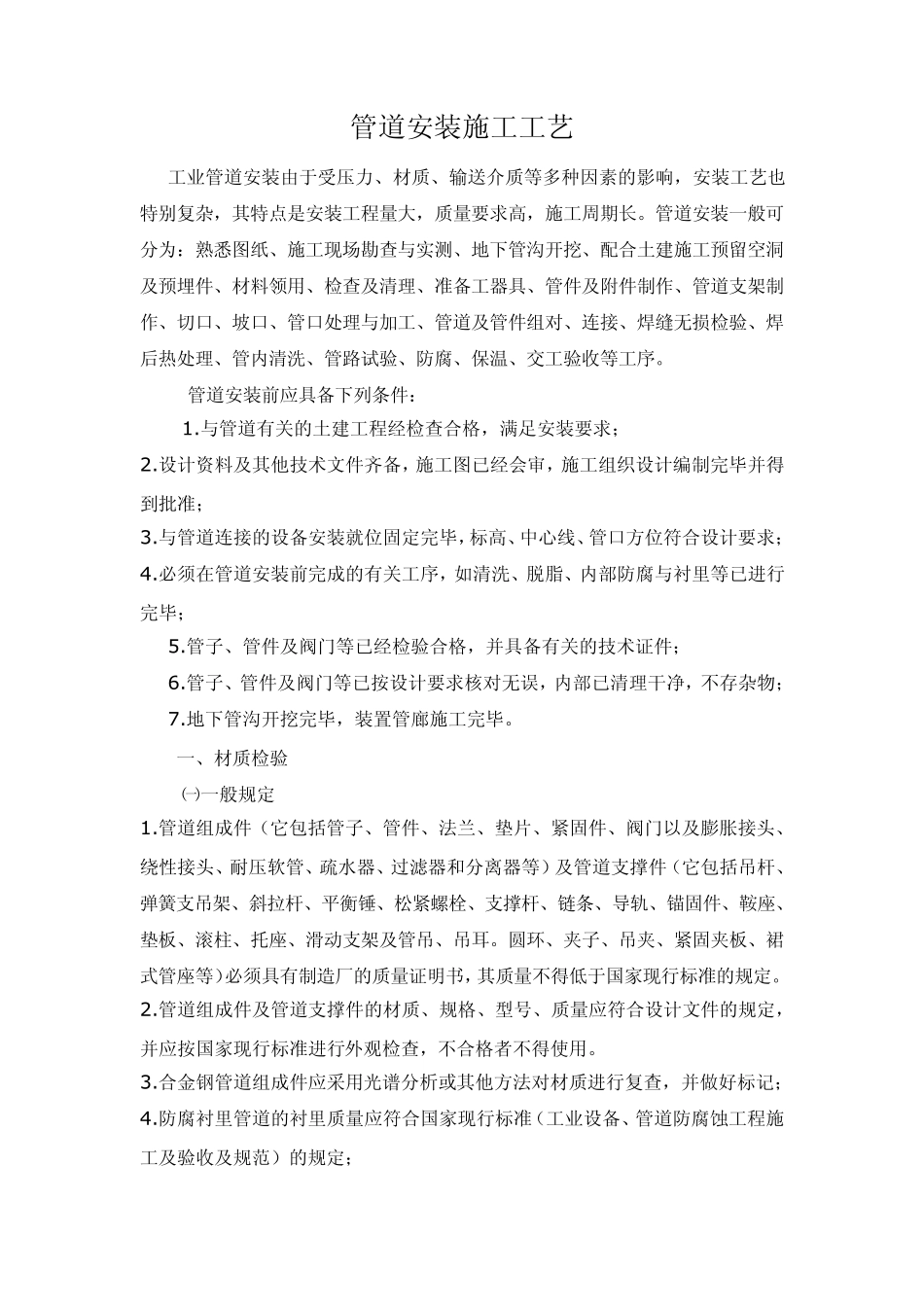

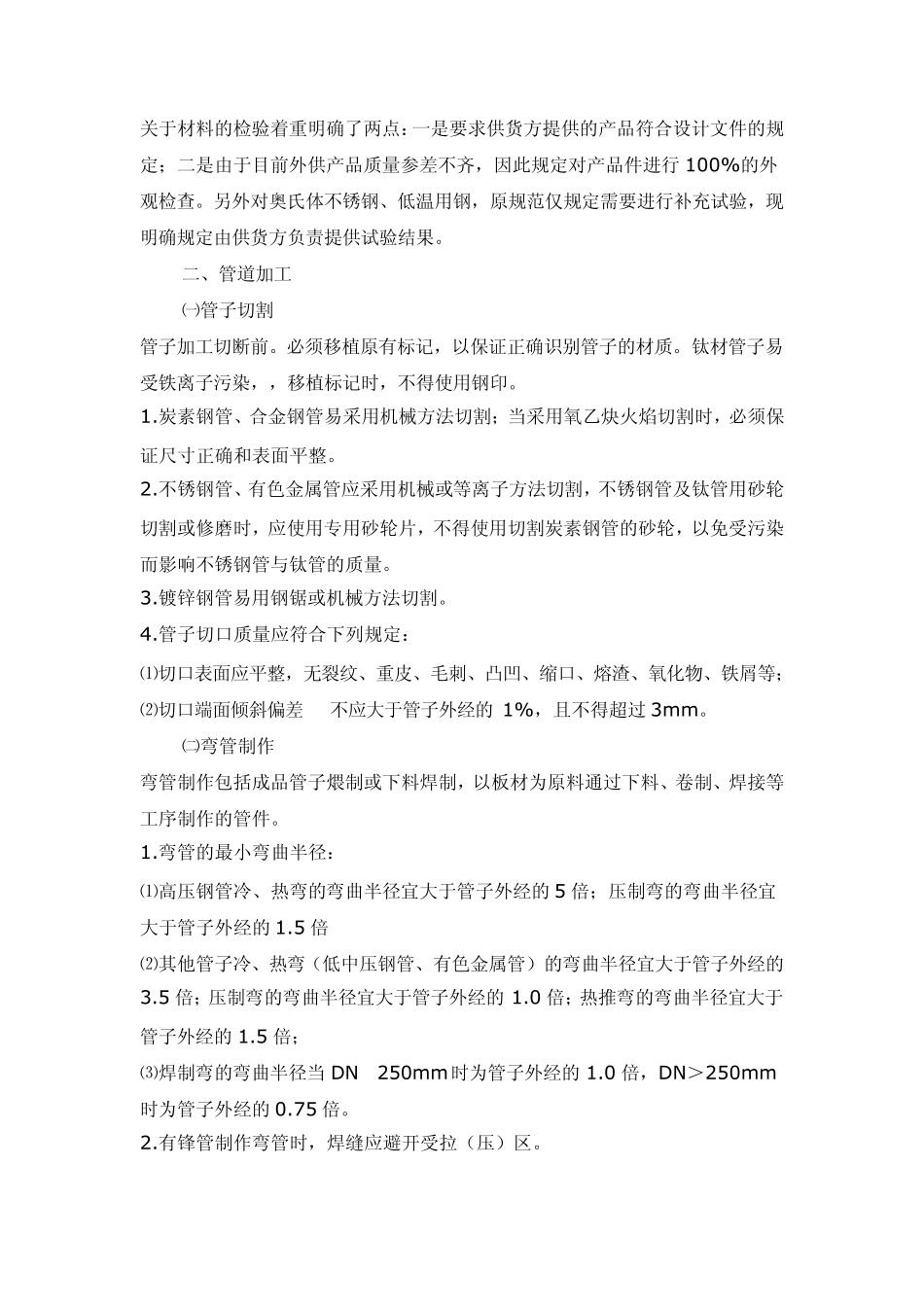

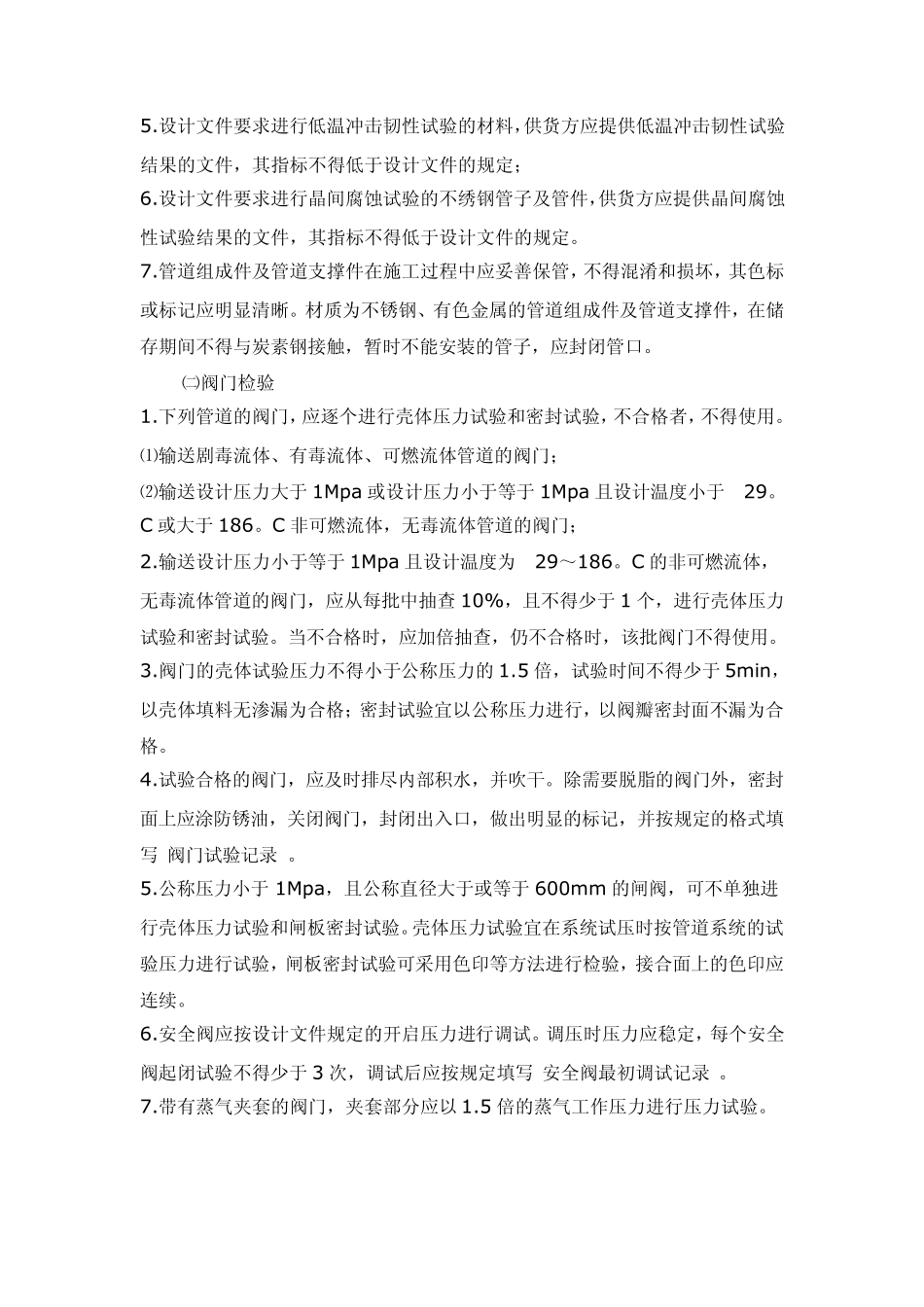

管道安装施工工艺 工业管道安装由于受压力、材质、输送介质等多种因素的影响,安装工艺也特别复杂,其特点是安装工程量大,质量要求高,施工周期长。管道安装一般可分为:熟悉图纸、施工现场勘查与实测、地下管沟开挖、配合土建施工预留空洞及预埋件、材料领用、检查及清理、准备工器具、管件及附件制作、管道支架制作、切口、坡口、管口处理与加工、管道及管件组对、连接、焊缝无损检验、焊后热处理、管内清洗、管路试验、防腐、保温、交工验收等工序。 管道安装前应具备下列条件: 1.与管道有关的土建工程经检查合格,满足安装要求; 2.设计资料及其他技术文件齐备,施工图已经会审,施工组织设计编制完毕并得到批准; 3.与管道连接的设备安装就位固定完毕,标高、中心线、管口方位符合设计要求; 4.必须在管道安装前完成的有关工序,如清洗、脱脂、内部防腐与衬里等已进行完毕; 5.管子、管件及阀门等已经检验合格,并具备有关的技术证件; 6.管子、管件及阀门等已按设计要求核对无误,内部已清理干净,不存杂物; 7.地下管沟开挖完毕,装置管廊施工完毕。 一、材质检验 ㈠一般规定 1.管道组成件(它包括管子、管件、法兰、垫片、紧固件、阀门以及膨胀接头、绕性接头、耐压软管、疏水器、过滤器和分离器等)及管道支撑件(它包括吊杆、弹簧支吊架、斜拉杆、平衡锤、松紧螺栓、支撑杆、链条、导轨、锚固件、鞍座、垫板、滚柱、托座、滑动支架及管吊、吊耳。圆环、夹子、吊夹、紧固夹板、裙式管座等)必须具有制造厂的质量证明书,其质量不得低于国家现行标准的规定。 2.管道组成件及管道支撑件的材质、规格、型号、质量应符合设计文件的规定,并应按国家现行标准进行外观检查,不合格者不得使用。 3.合金钢管道组成件应采用光谱分析或其他方法对材质进行复查,并做好标记; 4.防腐衬里管道的衬里质量应符合国家现行标准(工业设备、管道防腐蚀工程施工及验收及规范)的规定; 5.设计文件要求进行低温冲击韧性试验的材料,供货方应提供低温冲击韧性试验结果的文件,其指标不得低于设计文件的规定; 6.设计文件要求进行晶间腐蚀试验的不绣钢管子及管件,供货方应提供晶间腐蚀性试验结果的文件,其指标不得低于设计文件的规定。 7.管道组成件及管道支撑件在施工过程中应妥善保管,不得混淆和损坏,其色标或标记应明显清晰。材质为不锈钢、有色金属的管道组成件及管道支撑件,在储存期间不得与炭素钢接触,暂时不能安装的管子,应...
