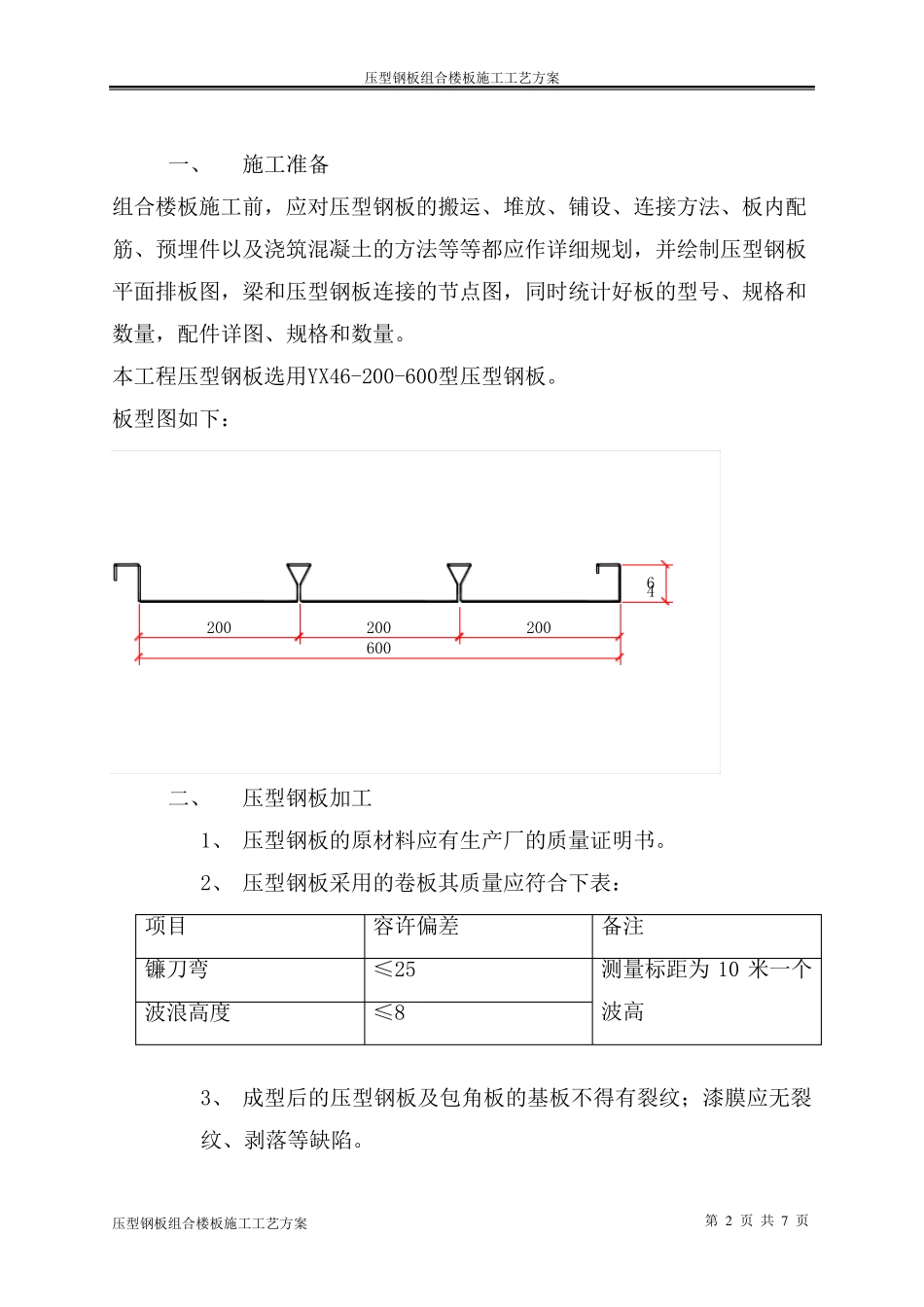

压型钢板组合楼板施工工艺方案 压型钢板组合楼板施工工艺方案 第 1 页 共 7 页 压型钢板组合楼板施工工艺方案 压型钢板组合楼板施工工艺方案 压型钢板组合楼板施工工艺方案 第 2 页 共 7 页 一、 施工准备 组合楼板施工前,应对压型钢板的搬运、堆放、铺设、连接方法、板内配筋、预埋件以及浇筑混凝土的方法等等都应作详细规划,并绘制压型钢板平面排板图,梁和压型钢板连接的节点图,同时统计好板的型号、规格和数量,配件详图、规格和数量。 本工程压型钢板选用YX46-200-600型压型钢板。 板型图如下: 46200200200600 二、 压型钢板加工 1、 压型钢板的原材料应有生产厂的质量证明书。 2、 压型钢板采用的卷板其质量应符合下表: 项目 容许偏差 备注 镰刀弯 ≤25 测量标距为 10 米一个波高 波浪高度 ≤8 3、 成型后的压型钢板及包角板的基板不得有裂纹;漆膜应无裂纹、剥落等缺陷。 压型钢板组合楼板施工工艺方案 压型钢板组合楼板施工工艺方案 第 3 页 共 7 页 4、 压型钢板长度的容许偏差不应大于±7mm,横向剪刀差不应大于5mm。 5、 压型钢板截面尺寸的容许偏差不应超过下表: 截面高度 (mm) 容许偏差 备注 覆盖宽度 波距 波高 <70 +8 -2 ±2 ±1.5 >70 +5 -2 ±2 ±2.0 6、 包角板几何尺寸的容许偏差不应超过下表限值: 类别 下料长度 下料宽度 弯折面宽度 弯折面夹角 容许偏差 ±5 ±2 ±2 2° 7、 压型钢板的几何尺寸应进行抽样检查。 8、 压型钢板出厂时必须有产品合格证。 三、 压型钢板运输和保管 1、 装卸无外包装的压型钢板时,严禁直接用钢丝绳绑扎起吊。 2、 用车辆运输无外包装的压型钢板时,应在车上设置衬有橡胶衬垫的枕木,间距不得大于3 米。 3、 对于采用汽车运输的压型板等,采用角钢框架分层固 定,绑扎牢固后进行运输。 4、 压型钢板装卸时的悬伸长度不应大于1.5m。 5、 压型钢板应按材质、板型分别堆放,压型钢板上不得堆放重物,应避免污染。 6、 板型规格的堆放顺序应与施工安装顺序相配合。 7、 压型钢板在工地可采用枕木架空(架空枕木要保持约 5%的倾压型钢板组合楼板施工工艺方案 压型钢板组合楼板施工工艺方案 第 4 页 共 7 页 斜度)堆放。应堆放在不妨碍交通、不被高空重物撞击的安全地带,并应采取遮雨措施。 8、 安装压型钢板时,施工人员必须穿软底鞋,且不得聚集在一起。在压型钢板...
