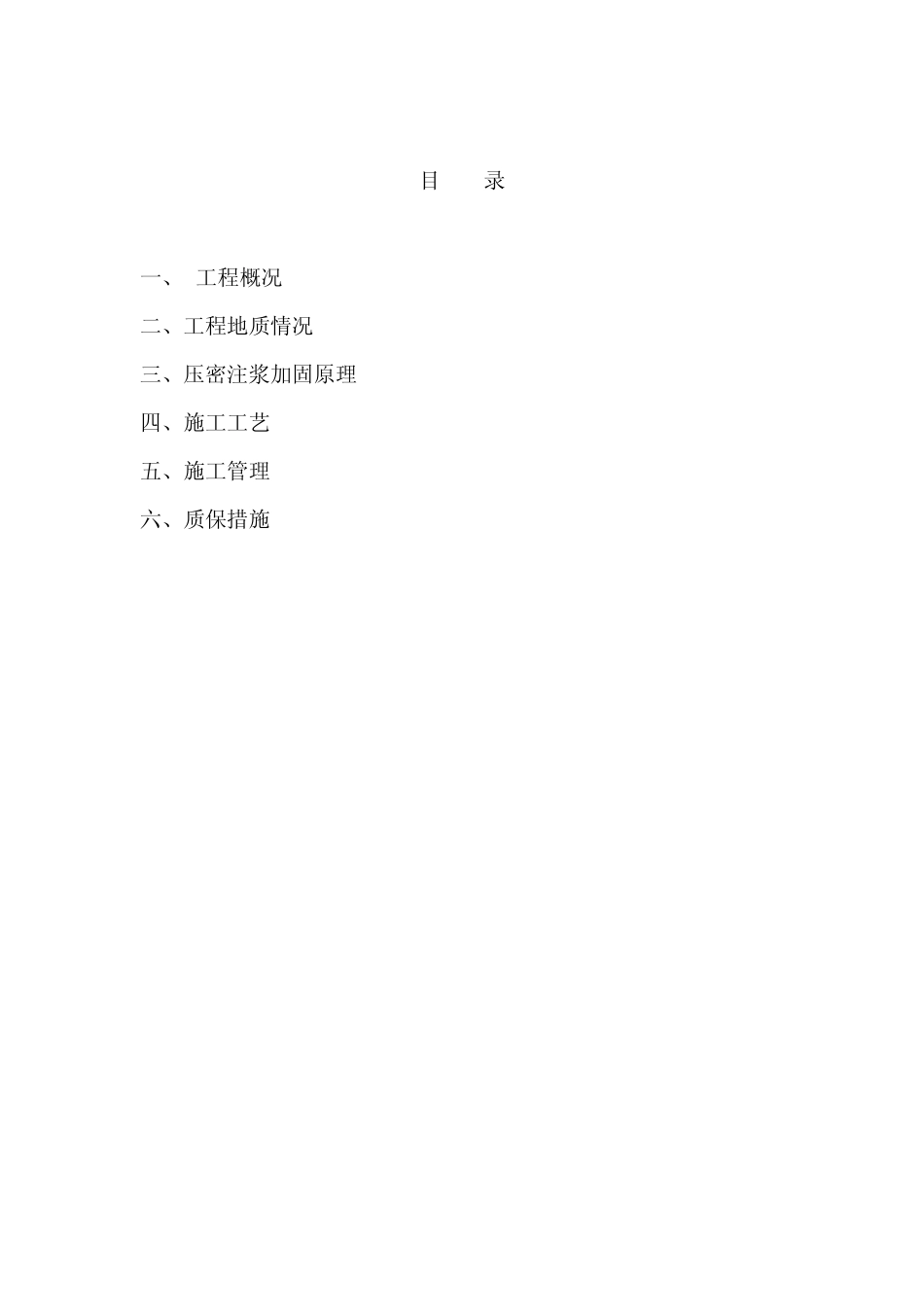

压 密 注 浆 施工工艺 及 施工过程控制 目 录 一、 工程概况 二、工程地质情况 三、压密注浆加固原理 四、施工工艺 五、施工管理 六、质保措施 一、工程概况 施工工艺:压密注浆; 二、工程地质情况: 详见地质报告 三、压密注浆原理 水泥压密注浆是将水泥浆通过压浆泵、注浆管均匀地注入土层中,以填充、渗透和挤密等方式,驱走土颗粒间的水分和气体,并填充其位置,硬化后将岩土胶结成一个整体,形成一个强度大、压缩性低、抗渗性高和稳定性良好的新的岩土体,从而使地基得到加固,可防止不均匀沉降
在压浆的同时,应加强对四周建筑物和管线的沉降观察,以便在施工中能够采取相应的手段如减少压浆压力值、压浆速度等方法应付;切实做好周边建筑物和管线的保护工作
四、施工工艺 (一)工艺流程: 定位放线→沉入浆管→分段注浆→压浆堵口 (二)施工原则 1、先进行上部封浆,即在地面以下 1m范围内低压注浆,控制注浆压力 0
2Mpa,形成顶部封闭浆液;再进行深度注浆,每 500mm注浆一次;注浆压力提高 0
5Mpa; 2、间孔跳打施工; 3、自下而上分层注浆; (三)停止注浆条件 1、压力超过规定定值; 2、浆液从孔中或其他地方冒出; 3、注浆量超过规定值; (四)施工参数 1、浆液配比:水灰比(0
6);注浆率(16%~20%),经过计算得出每立方米土体压入水泥量
2、提升上拔量:500mm左右; 3、注浆速度:5-10L/min; 4、注浆压力:0
5Mpa; 5、浆液配制:按浆液配比下料,经过搅拌均匀后才能开始泵送浆液和注浆施工,在注浆施工过程中,应不断地搅拌,防止颗粒沉降,保证浆液泵送流动稠度,浆液在泵送前,应经虑网过滤
(五)常规处理事故 1 、冒浆 手段:①降低注浆压力,提高浆液浓度; ②限制进浆量; ③采用间歇注浆法; ④堵塞冒浆点; 2、窜浆: 手段
