锤击桩技术交底

锤击桩技术交底_第1页
1/8
锤击桩技术交底_第2页
2/8
锤击桩技术交底_第3页
3/8

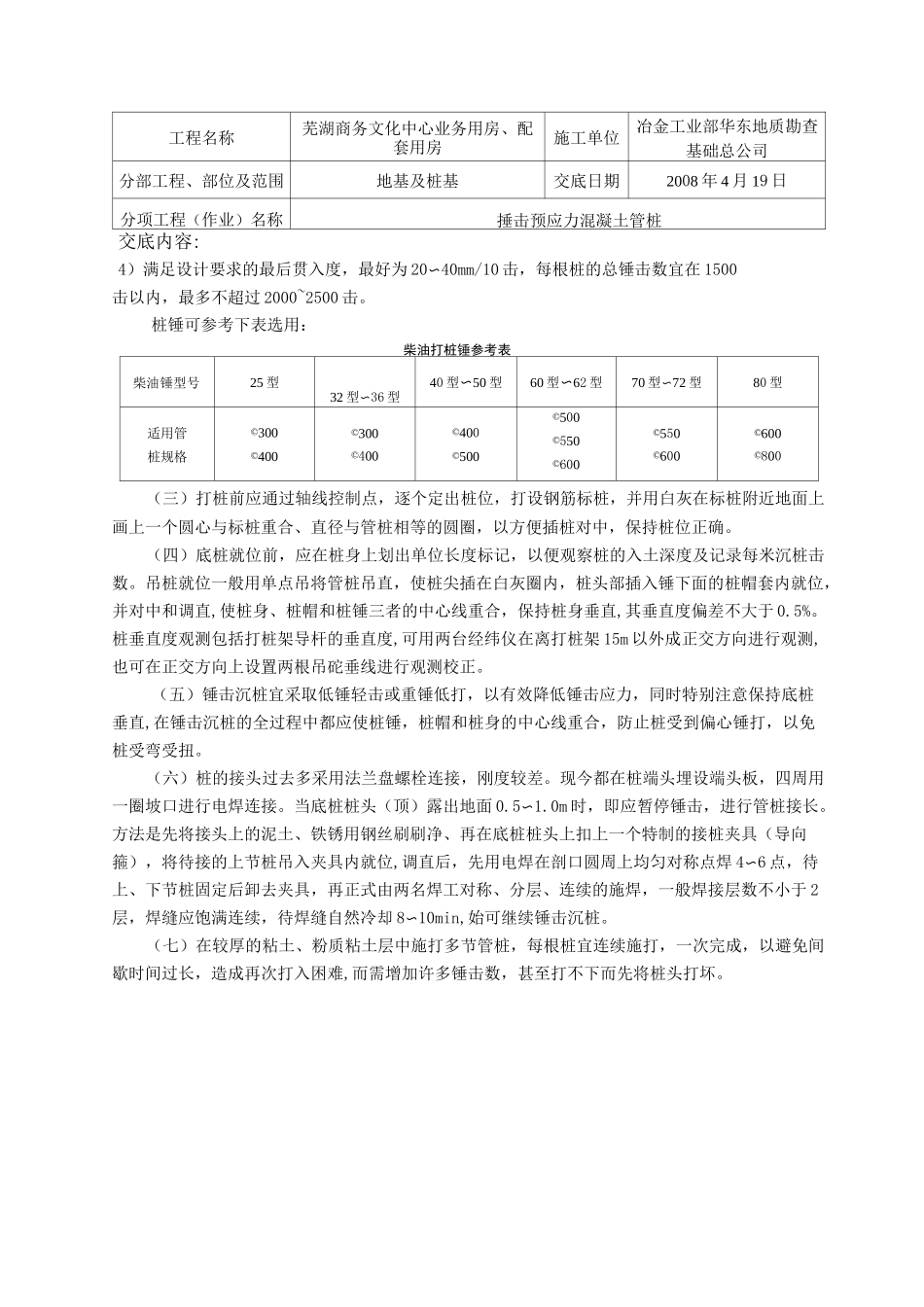

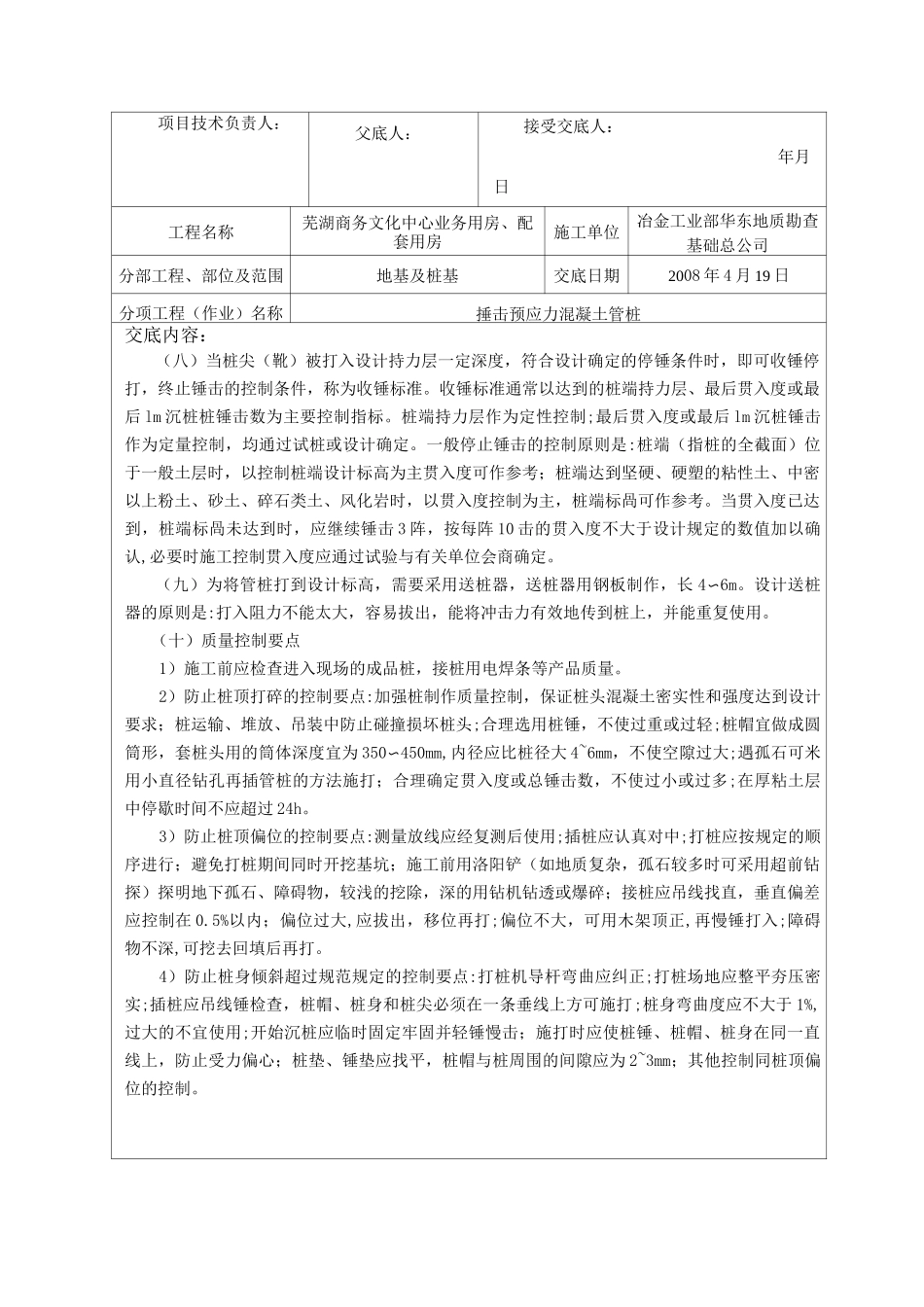

技术交底记录编号:工程名称芜湖商务文化中心业务用房、配套用房施工单位冶金工业部华东地质勘查基础总公司分部工程、部位及范围地基及桩基交底日期2008 年 4 月 19 日分项工程(作业)名称捶击预应力混凝土管桩交底内容:一、施工准备1 技术准备1)熟悉施工图纸和地质勘察报告,掌握土层变化情况。2)根据桩的断面大小和土层变化情况以及现场周围环境,沉桩需采取的特殊措施。2 材料、主要机具准备捶击桩所需相关机械设备、电焊条、钢丝绳吊索、测量试验仪器、截桩机具等小型材料由专业分包单位自行提供。3 作业人员施工员、质检员、测量员、电工、焊工、桩机操作人员等必须持证上岗。二、施工工序1、本工程根据现场的实际情况先施工具备条件的 5 根试桩(直接 500 为 1 根,直径 600 为 4根),满足试桩要求后进行静载试验验证桩的承载力,为设计提供参考,试验合格后进行大面积工程桩施工。三、施工工艺1 工艺流程测量放线定桩位一桩机就位一底桩就位、对中和调直一锤击沉桩一接桩一再锤击沉桩一再接桩 f 打至持力层 f 收锤2 施工要点(一)管桩施工顺序,应根据桩的密集程度与周围建(构)筑物的关系合理确定。一般当桩较密集且距周围建(构)筑物较远,施工场地较开阔时,宜从中间向四周对称施打;若桩较密集、场地狭长、两端距建(构)筑物较远时,宜从中间向两端对称施打;若桩较密集且一侧靠近建(构)筑物时,宜从毗邻建筑物一侧开始向另一方向施打。若建(构)筑物外围设有支护桩,宜先打设工程桩,再打设外围支护桩。根据入土深度,宜先打设深桩,后打设浅桩;根据管桩规格,宜先大后小,先长后短;根据高层建筑塔楼(高层)与裙房(低层)的关系,宜先高后低。(二)桩锤选择。管桩施打应合理选择桩锤,桩锤选用一般应满足以下要求:1)能保证桩的承载力满足设计要求;2)能顺利或基本顺利地将桩下沉到设计深度;3)打桩的破碎率能控制在 1%左右,最多不超过 3%;项目技术负责人:交底人:接受交底人:年月日工程名称芜湖商务文化中心业务用房、配套用房施工单位冶金工业部华东地质勘查基础总公司分部工程、部位及范围地基及桩基交底日期2008 年 4 月 19 日分项工程(作业)名称捶击预应力混凝土管桩交底内容:4)满足设计要求的最后贯入度,最好为 20〜40mm/10 击,每根桩的总锤击数宜在 1500击以内,最多不超过 2000~2500 击。桩锤可参考下表选用:柴油打桩锤参考表柴油锤型号25 型32 型〜36 型40 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锤击桩技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
