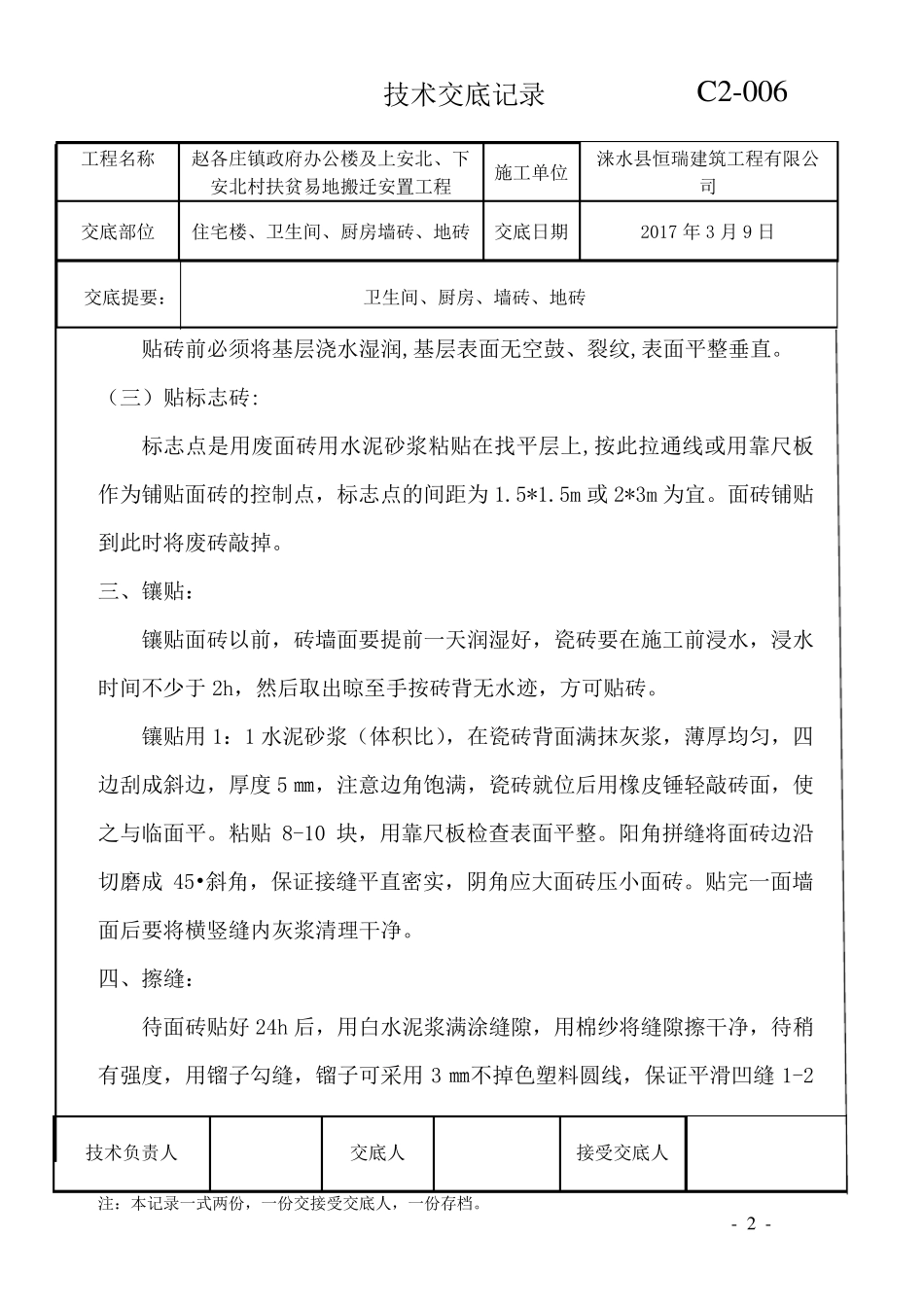

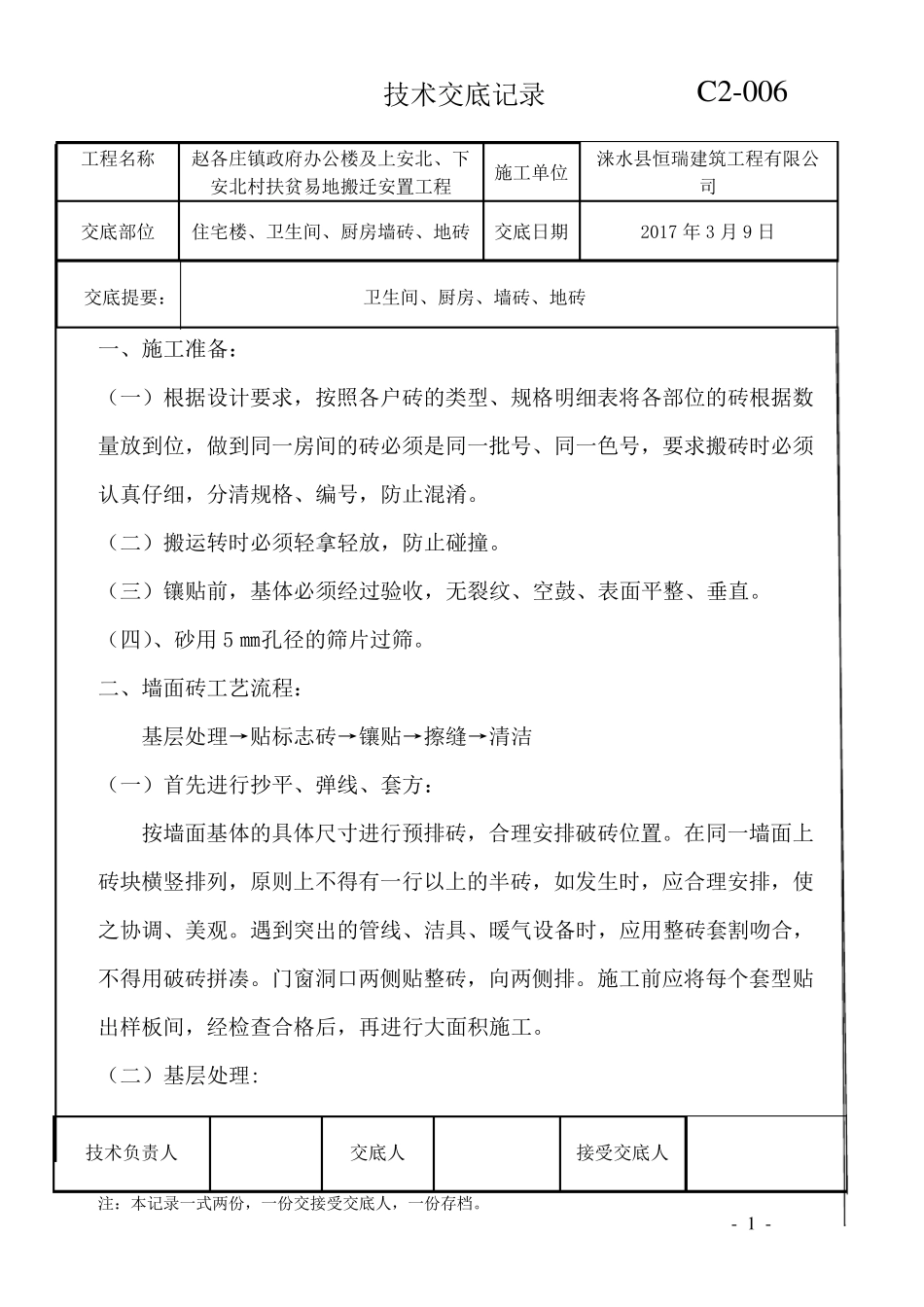

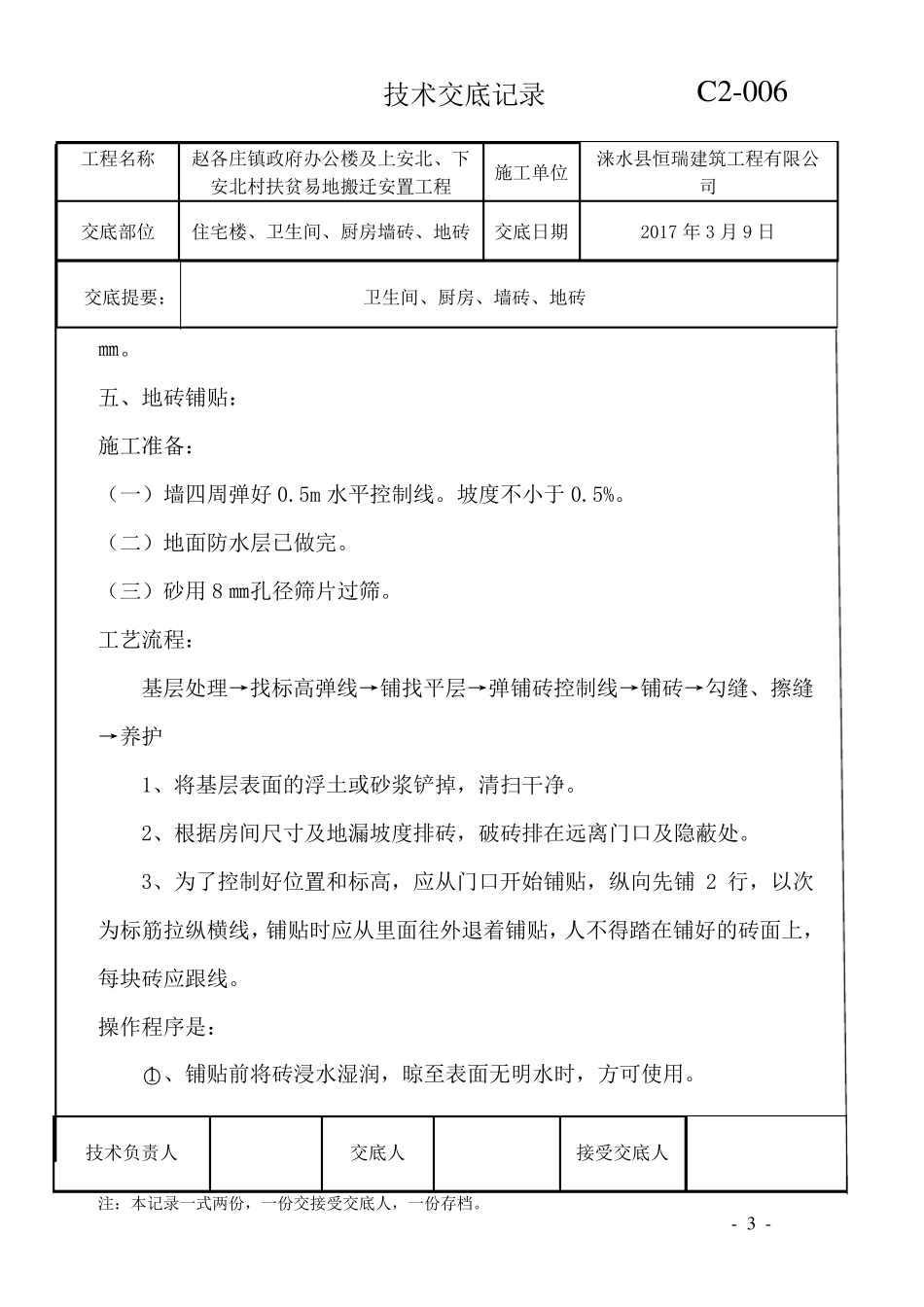

技 术 交 底 记 录 C 2-006 工 程 名 称 赵 各 庄 镇 政 府 办 公 楼 及 上 安 北 、 下安 北 村 扶 贫 易 地 搬 迁 安 置 工 程 施 工 单 位 涞 水 县 恒 瑞 建 筑 工 程 有 限 公司 交 底 部 位 住 宅 楼 、 卫 生 间 、 厨 房 墙 砖 、 地 砖 交 底 日 期 2017 年 3 月 9 日 交 底 提 要 : 卫 生 间 、 厨 房 、 墙 砖 、 地 砖 技 术 负 责 人 交 底 人 接 受 交 底 人 注 : 本 记 录 一 式 两 份 , 一 份 交 接 受 交 底 人 , 一 份 存 档 。 - 1 - 一 、 施 工 准 备 : ( 一 ) 根 据 设 计 要 求 , 按 照 各 户 砖 的 类 型 、 规 格 明 细 表 将 各 部 位 的 砖 根 据 数量 放 到 位 , 做 到 同 一 房 间 的 砖 必 须 是 同 一 批 号 、 同 一 色 号 , 要 求 搬 砖 时 必 须认 真 仔 细 , 分 清 规 格 、 编 号 , 防 止 混 淆 。 ( 二 ) 搬 运 转 时 必 须 轻 拿 轻 放 , 防 止 碰 撞。 ( 三) 镶贴前, 基体必 须 经过验收, 无裂纹、 空鼓、 表 面平整、 垂直。 ( 四)、 砂用5 ㎜孔径的 筛片过筛。 二 、 墙 面砖 工 艺流程 : 基层处理→贴标志砖 →镶贴→擦缝→清 洁 ( 一 ) 首先进行抄平、 弹线、 套方: 按 墙 面基体的 具体尺寸进行预排砖 , 合理安 排破砖 位 置 。 在同 一 墙 面上砖 块横竖排列, 原则上 不得有 一 行以上 的 半砖 , 如发生 时 , 应合理安 排, 使之协调、 美观。 遇到 突出的 管线、 洁具、 暖气设 备 时 , 应用整砖 套割吻合,不得用破砖 拼凑。 门窗洞口两 侧贴整砖 , 向两 侧排。 施 工 前应将 每个套型 贴出样板间 , 经检查合格 后, 再进行大面积施 工 。 ( 二 ) 基层处理: 技术交底记录 C 2-006 工程名称 赵各庄镇政府办公楼及上安北、下安北村扶贫易地搬迁安置工程 施工单位 涞水县恒瑞建筑工程有限公司 交底部位 住宅楼、卫生间、厨房墙砖、地砖 交底日期 2017 年 3 月 9 日 交底提要: 卫生间、厨房、墙砖、地砖 技术负责人 交底人 接受交底人 注:本记录一式两份,一份交接受交底人,...
