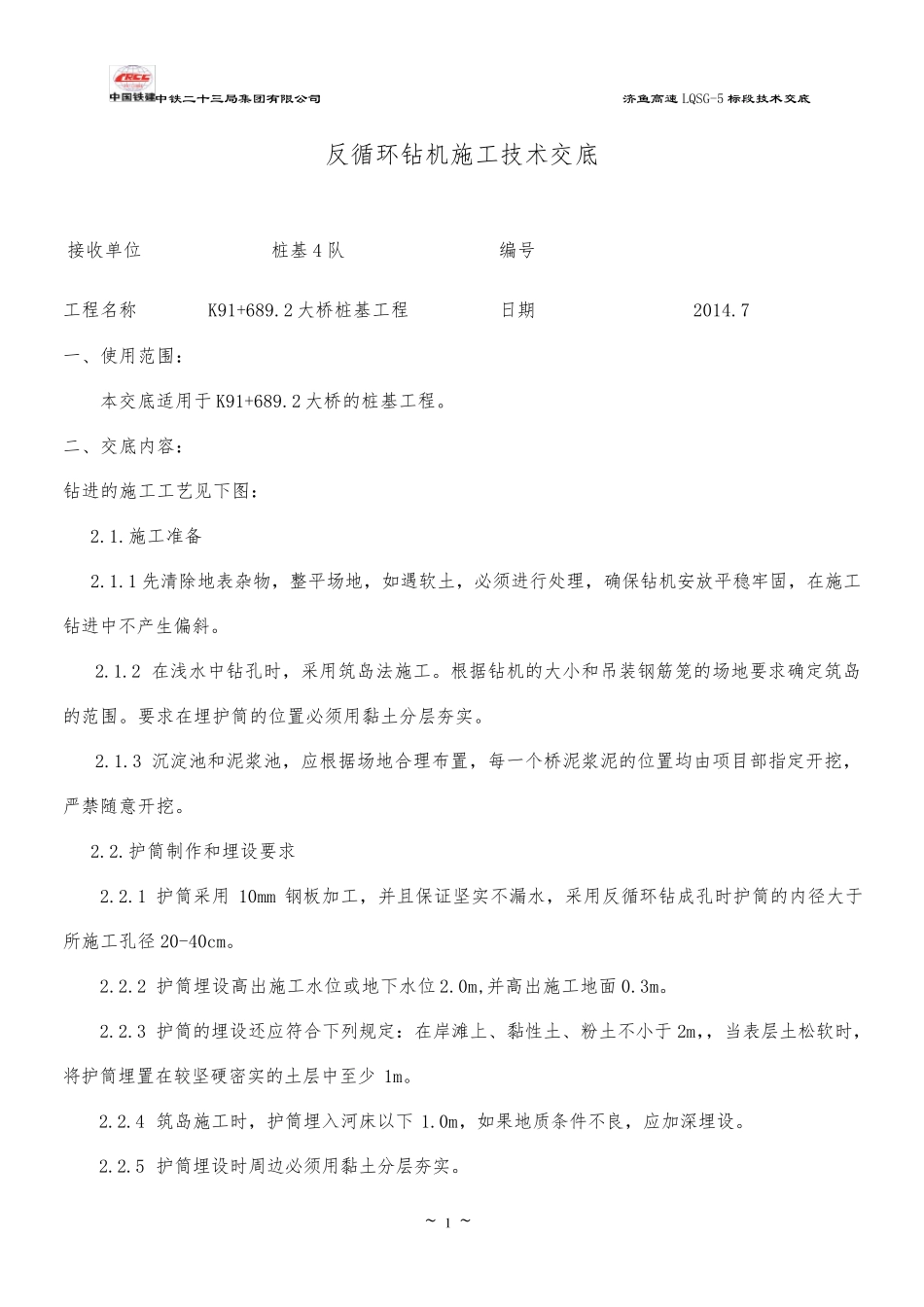

中铁二十三局集团有限公司 济鱼高速 LQSG-5 标段技术交底 ~ 1 ~ 反循环钻机施工技术交底 接收单位 桩基4 队 编号 工程名称 K91+689.2 大桥桩基工程 日期 2014.7 一、使用范围: 本交底适用于 K91+689.2 大桥的桩基工程。 二、交底内容: 钻进的施工工艺见下图: 2.1.施工准备 2.1.1 先清除地表杂物,整平场地,如遇软土,必须进行处理,确保钻机安放平稳牢固,在施工钻进中不产生偏斜。 2.1.2 在浅水中钻孔时,采用筑岛法施工。根据钻机的大小和吊装钢筋笼的场地要求确定筑岛的范围。要求在埋护筒的位置必须用黏土分层夯实。 2.1.3 沉淀池和泥浆池,应根据场地合理布置,每一个桥泥浆泥的位置均由项目部指定开挖,严禁随意开挖。 2.2.护筒制作和埋设要求 2.2.1 护筒采用 10mm 钢板加工,并且保证坚实不漏水,采用反循环钻成孔时护筒的内径大于所施工孔径20-40cm。 2.2.2 护筒埋设高出施工水位或地下水位2.0m,并高出施工地面0.3m。 2.2.3 护筒的埋设还应符合下列规定:在岸滩上、黏性土、粉土不小于 2m,,当 表层土松 软时,将 护筒埋置在较 坚硬 密 实的土层中至 少1m。 2.2.4 筑岛施工时,护筒埋入 河 床 以 下 1.0m,如果 地质 条 件 不良 ,应加深 埋设。 2.2.5 护筒埋设时周 边 必须用黏土分层夯实。 中铁二十三局集团有限公司 济鱼高速 LQSG-5 标段技术交底 ~ 2 ~ 2.2.6 护筒顶面位置允许偏差为5cm,斜度为1%。 2.3. 反循环钻钻孔施工 2.3.1 钻机就位前,对主要机具及配套设备进行检查、维修。 2.3.2 钻孔前,按照每根桩钻进技术交底书写在板面上挂设在钻台上。 2.3.3 开钻时宜低挡慢速钻进,钻至护筒以下 1 米后再以正常速度钻进。使用反循环钻机钻孔,应将钻头提离孔底 20 厘米,待泥浆循环通畅后方可开钻。 2.3.4 钻进过程中及时滤渣,同时经常注意地层的变化,在地层的变化处均应捞取渣样,判断地质的类型,记入记录表中,并与设计提供的地质剖面图相对照,钻渣样应编号保存,以便分析备查。 2.3.5 经常检查泥浆的各项指标。 2.3.6 开始钻进时,适当控制进尺,使初期成孔竖直、圆顺,防止孔位偏心、孔口坍塌。 2.3.7 当钻孔深度达到设计要求时,对孔深、孔径、孔位和孔形等进行检查,确 认 满 足 设计要求后,报 项目 工程部 人 员 检验 并经现 场 监 理 工程师 认 可后方可进行提钻、孔底清 理 和灌 注水 下混凝 土...
