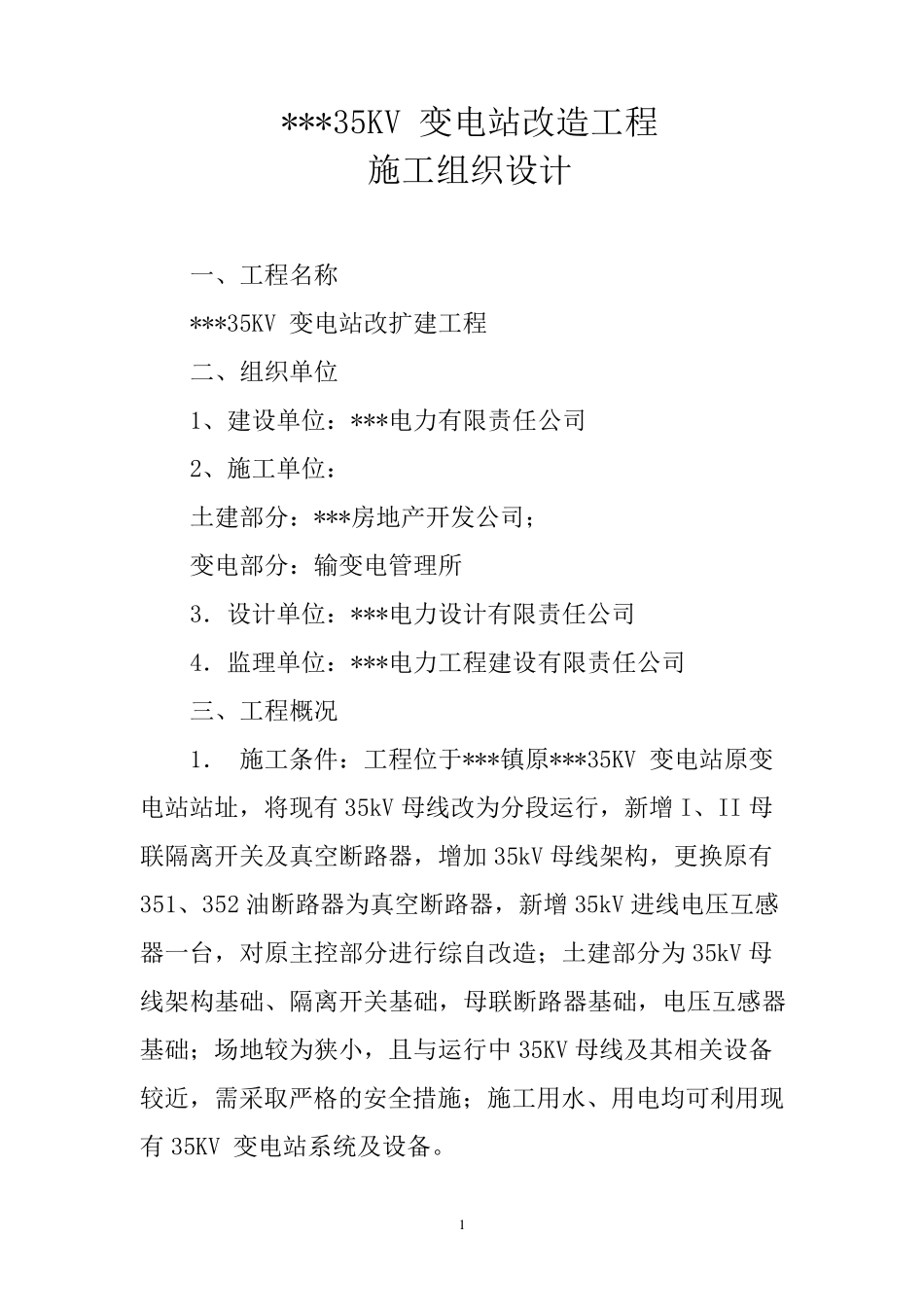

1 ***35KV 变电站改造工程 施工组织设计 一、工程名称 ***35KV 变电站改扩建工程 二、组织单位 1、建设单位:***电力有限责任公司 2、施工单位: 土建部分:***房地产开发公司; 变电部分:输变电管理所 3.设计单位:***电力设计有限责任公司 4.监理单位:***电力工程建设有限责任公司 三、工程概况 1. 施工条件:工程位于***镇原***35KV 变电站原变电站站址,将现有 35kV 母线改为分段运行,新增 I、II 母联隔离开关及真空断路器,增加 35kV 母线架构,更换原有351、352 油断路器为真空断路器,新增 35kV 进线电压互感器一台,对原主控部分进行综自改造;土建部分为 35kV 母线架构基础、隔离开关基础,母联断路器基础,电压互感器基础;场地较为狭小,且与运行中 35KV 母线及其相关设备较近,需采取严格的安全措施;施工用水、用电均可利用现有 35KV 变电站系统及设备。 2 2. 建设规模: 1) 土建部分:按照设计要求新增容的8000kVA 主变基础、35kV 电流互感器基础及电气部分已于 2008 年 7 月改造完毕;本次土建部分为 35kV 母线架构基础、隔离开关基础,母联断路器基础,电压互感器基础; 2) 电气安装: 新增35kVI 段母线间隔,35KV 真空断路器 3 台,35kV 隔离开关 2 台,35kV 电压互感器 1 台;综合自动化系统 1 套; 为保证该工程顺利完工,各施工单位均作了必要的准备。在公司领导及有关部门协助下,对工程情况进行了实地调查,对相关资料、图纸进行了了解,施工时按公司要求进行。 因该工程为 35KV 改造,为保证进度和安全,减少停电时间,特制定本方案。 工程开工后,土建基础按不停电施工,现场采取相应限高安全措施,设专人监护,并设置专用通道等,电气一次设备安装按停电计划申请执行,综自改造利用安装一次设备及母线分段时全站停电的时间,首先将直流屏、主变保护屏就位并进行二次保护接 线;馈 线及控 制屏二次接 线、保护整 定试 验 、传 动试 验 采取单条 和相邻 线路停电进行施工。 3 2.变电站改造,35kV 具备分段运行条件,原常规保护改为综自保护,35kV 设备实现无油化,设备安全性、可靠性进一步提高。 一、组织措施 管理机构框图如下: (1)、职责和权限 1、工作负责人 1)负责建立与工程质量管理和安全管理体系相适应的组织机构。 2)落实生产管理、安全管理、质量管理、技术管理和文明施工管理的管理。 3)负责协调联系...
