防火墙施工方案 第 1 页 共 1 1 页 雅安××110kV变电站新建工程 钢筋混凝土防火墙 特殊施工技术方案(措施) ×××××任公司 2 0 1 2 年 7 月 1 3 日 防火墙施工方案 第 2 页 共 1 1 页 一、工程概况: ×××110kV变电站新建工程2#与3#之间设有一道钢筋混凝土全现浇防火墙,防火墙长 11m、高 6

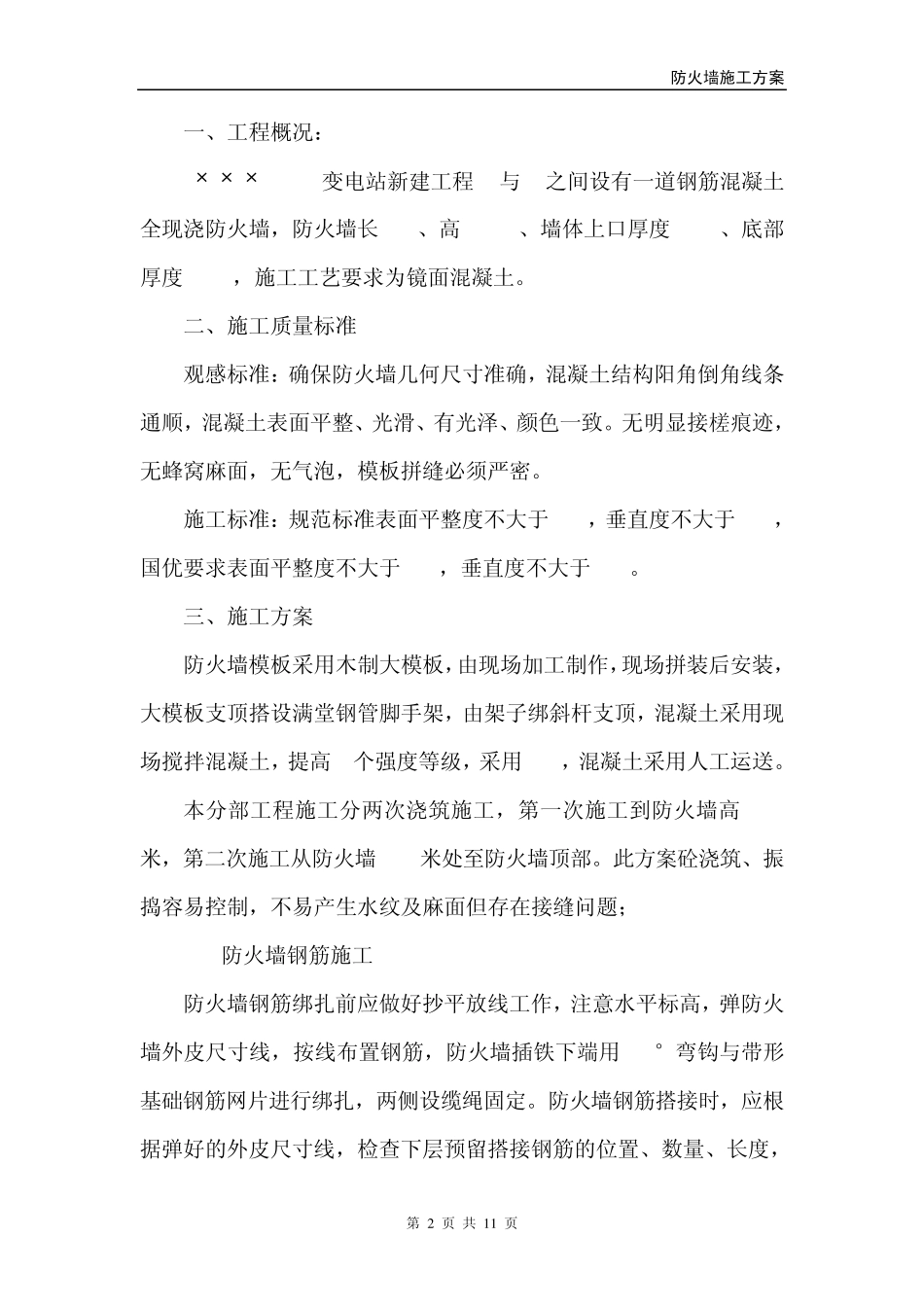

5 m、墙体上口厚度 0
3m、底部厚度 0
6m,施工工艺要求为镜面混凝土
二、施工质量标准 观感标准:确保防火墙几何尺寸准确,混凝土结构阳角倒角线条通顺,混凝土表面平整、光滑、有光泽、颜色一致
无明显接槎痕迹,无蜂窝麻面,无气泡,模板拼缝必须严密
施工标准:规范标准表面平整度不大于 3mm,垂直度不大于 5mm,国优要求表面平整度不大于 2mm,垂直度不大于 4mm
三、施工方案 防火墙模板采用木制大模板,由现场加工制作,现场拼装后安装,大模板支顶搭设满堂钢管脚手架,由架子绑斜杆支顶,混凝土采用现场搅拌混凝土,提高 1个强度等级,采用 C30,混凝土采用人工运送
本分部工程施工分两次浇筑施工,第一次施工到防火墙高 3
5米,第二次施工从防火墙 3
5米处至防火墙顶部
此方案砼浇筑、振捣容易控制,不易产生水纹及麻面但存在接缝问题; 3
1防火墙钢筋施工 防火墙钢筋绑扎前应做好抄平放线工作,注意水平标高,弹防火墙外皮尺寸线,按线布置钢筋,防火墙插铁下端用 90°弯钩与带形基础钢筋网片进行绑扎,两侧设缆绳固定
防火墙钢筋搭接时,应根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,防火墙施工方案 第 3 页 共 1 1 页 如不符合要求时,应进行处理
绑扎前先整理调直下一层伸出的搭接筋,并将锈皮、水泥浆等污垢清除干净
根据标高检查下层伸出的搭接筋处砼表面标高是否符合图纸要求,如有松散不实和浮浆之处,要剔除,清理干净
