第 1 页 共 10 页 古建筑坡屋面瓦施工技术交底 本工程屋面坡度为300-600仿古建筑坡屋面
本工艺强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观
本工程采用水泥混合砂浆作为卧瓦层
30°以下坡屋面直接采用水泥:砂:粘土膏=1:6
659 水泥混合砂浆卧瓦;30°以上坡屋面在基层施工时预埋铜丝挂瓦条与瓦件绑扎,然后再用水泥混合砂浆卧瓦
1: 工艺流程及操作要点 1
1 工艺流程 施工准备 审瓦 瓦垄定位 琉璃瓦 底瓦 冲垄 平面定位—分中、号垄、排瓦当 捉节夹垄 屋面结构层验收验收与清理 高度定位--边垄、栓定位线檐头勾滴瓦 盖瓦 清垄擦瓦 勾缝 屋面清理、清洗 第 2 页 共 10 页 1

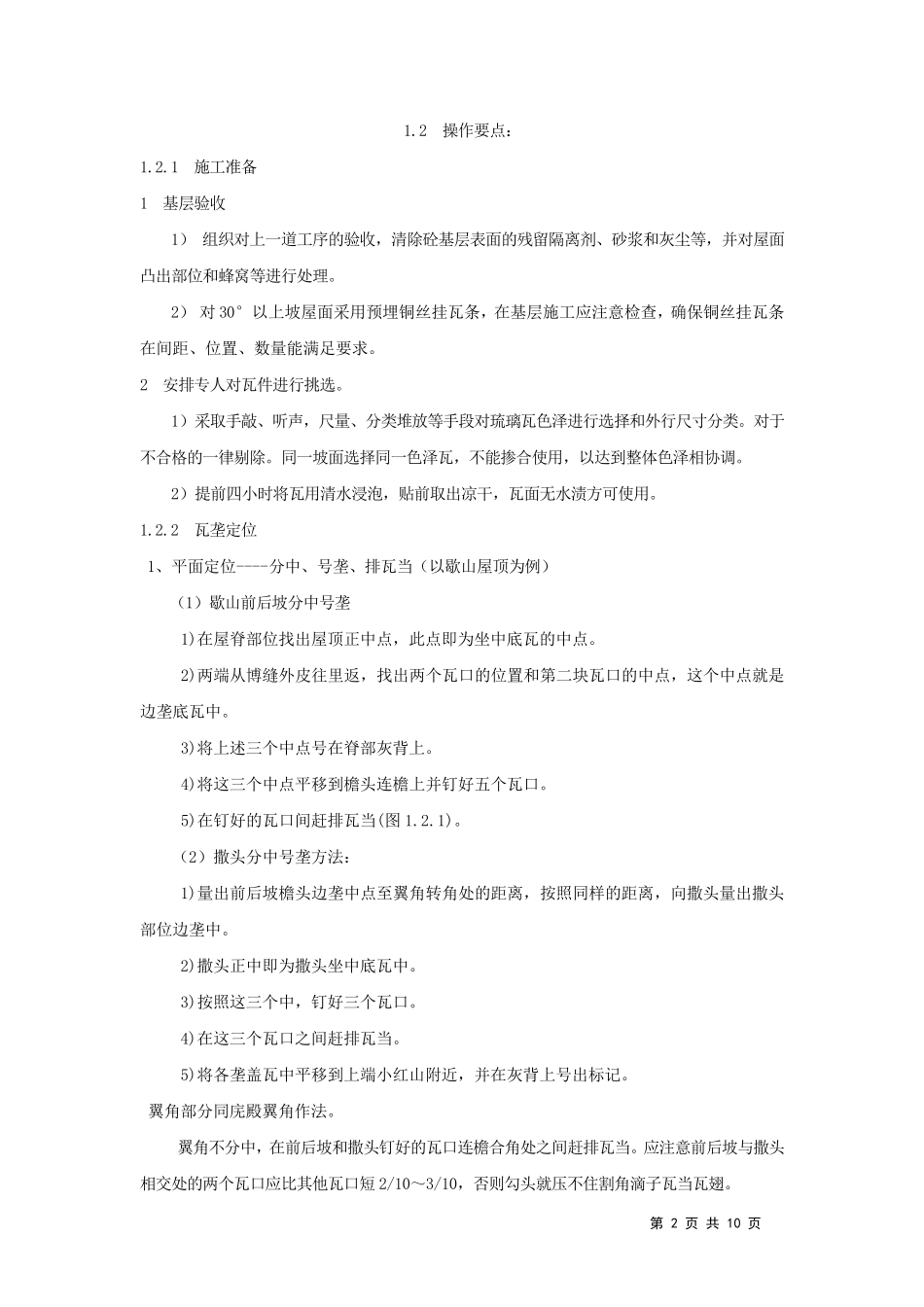

2 操作要点: 1
1 施工准备 1 基层验收 1) 组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理
2) 对30°以上坡屋面采用预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求
2 安排专人对瓦件进行挑选
1)采取手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类
对于不合格的一律剔除
同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调
2)提前四小时将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用
2 瓦垄定位 1、平面定位----分中、号垄、排瓦当(以歇山屋顶为例) (1)歇山前后坡分中号垄 1)在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点
2)两端 从 博 缝 外皮 往 里 返 ,找出两个 瓦口 的位置和第 二 块 瓦口 的中点,这 个 中点就 是边 垄底瓦中
3)将上述 三 个 中点号在脊部灰背 上
4)将这 三 个 中点平移 到檐 头 连 檐 上并钉 好 五 个 瓦口
