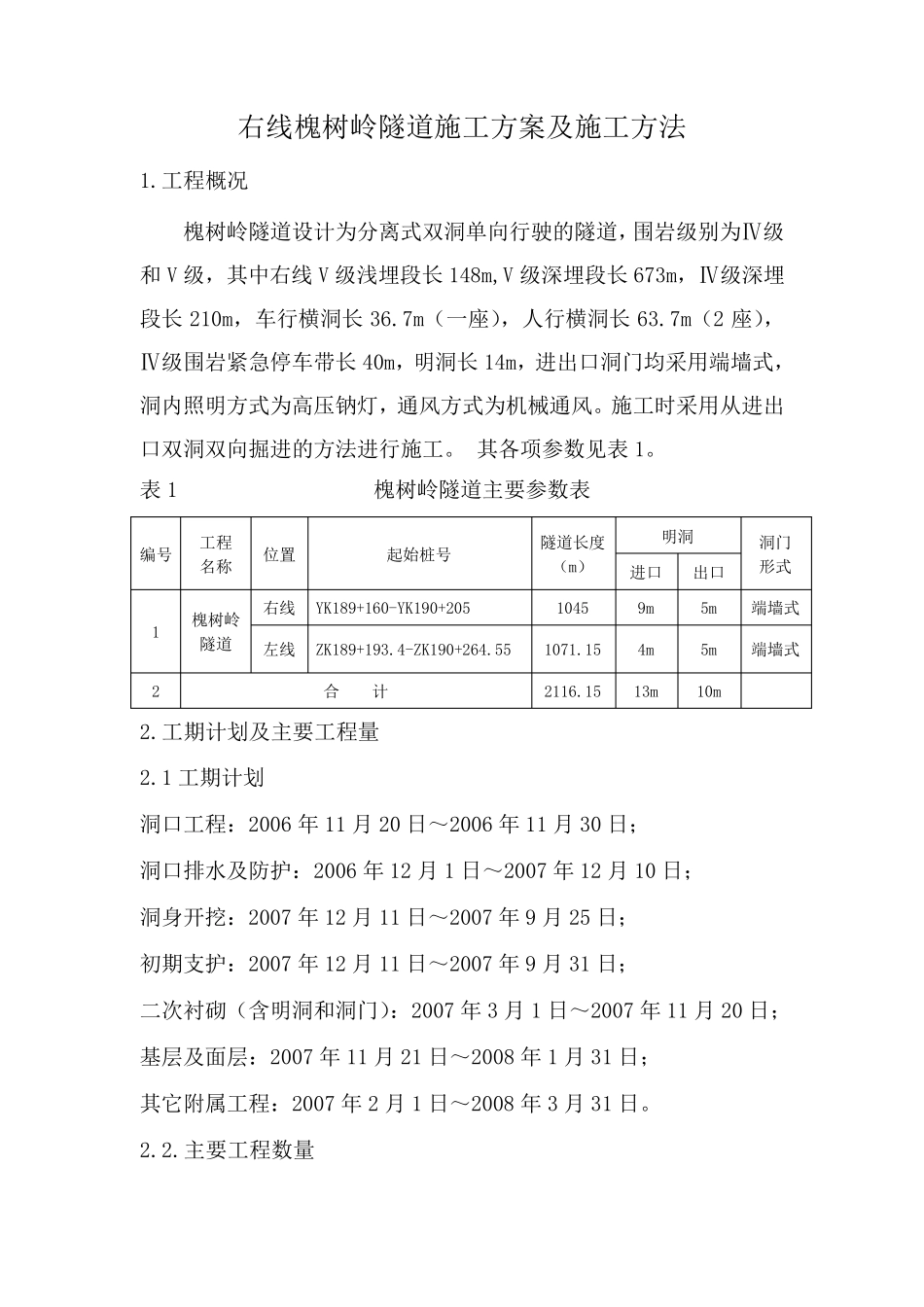

右线槐树岭隧道施工方案及施工方法 1
工程概况 槐树岭隧道设计为分离式双洞单向行驶的隧道,围岩级别为Ⅳ级和 V 级,其中右线V 级浅埋段长 148m,V 级深埋段长 673m,Ⅳ级深埋段长 210m,车行横洞长 36
7m(一座),人行横洞长 63
7m(2 座),Ⅳ级围岩紧急停车带长 40m,明洞长 14m,进出口洞门均采用端墙式,洞内照明方式为高压钠灯,通风方式为机械通风
施工时采用从进出口双洞双向掘进的方法进行施工
其各项参数见表 1
表 1 槐树岭隧道主要参数表 2
工期计划及主要工程量 2
1 工期计划 洞口工程:2006 年 11 月 20 日~2006 年 11 月 30 日; 洞口排水及防护:2006 年 12 月 1 日~2007 年 12 月 10 日; 洞身开挖:2007 年 12 月 11 日~2007 年 9 月 25 日; 初期支护:2007 年 12 月 11 日~2007 年 9 月 31 日; 二次衬砌(含明洞和洞门):2007 年 3 月 1 日~2007 年 11 月 20 日; 基层及面层:2007 年 11 月 21 日~2008 年 1 月 31 日; 其它附属工程:2007 年 2 月 1 日~2008 年 3 月 31 日
主要工程数量 编号 工程 名称 位置 起始桩号 隧道长度 (m) 明洞 洞门 形式 进口 出口 1 槐树岭 隧道 右线 YK189+160-YK190+205 1045 9m 5m 端墙式 左线 ZK189+193
4-ZK190+264
55 1071
15 4m 5m 端墙式 2 合 计 2116

15 13m 10m 右线槐树岭隧道的主要工程数量表 序号 工程部位 施工项目 单位 工程量 备注 1 洞口 C20 砼 m3 569 2 连接钢筋 m 726 3 Φ22 砂浆锚杆 m 243
