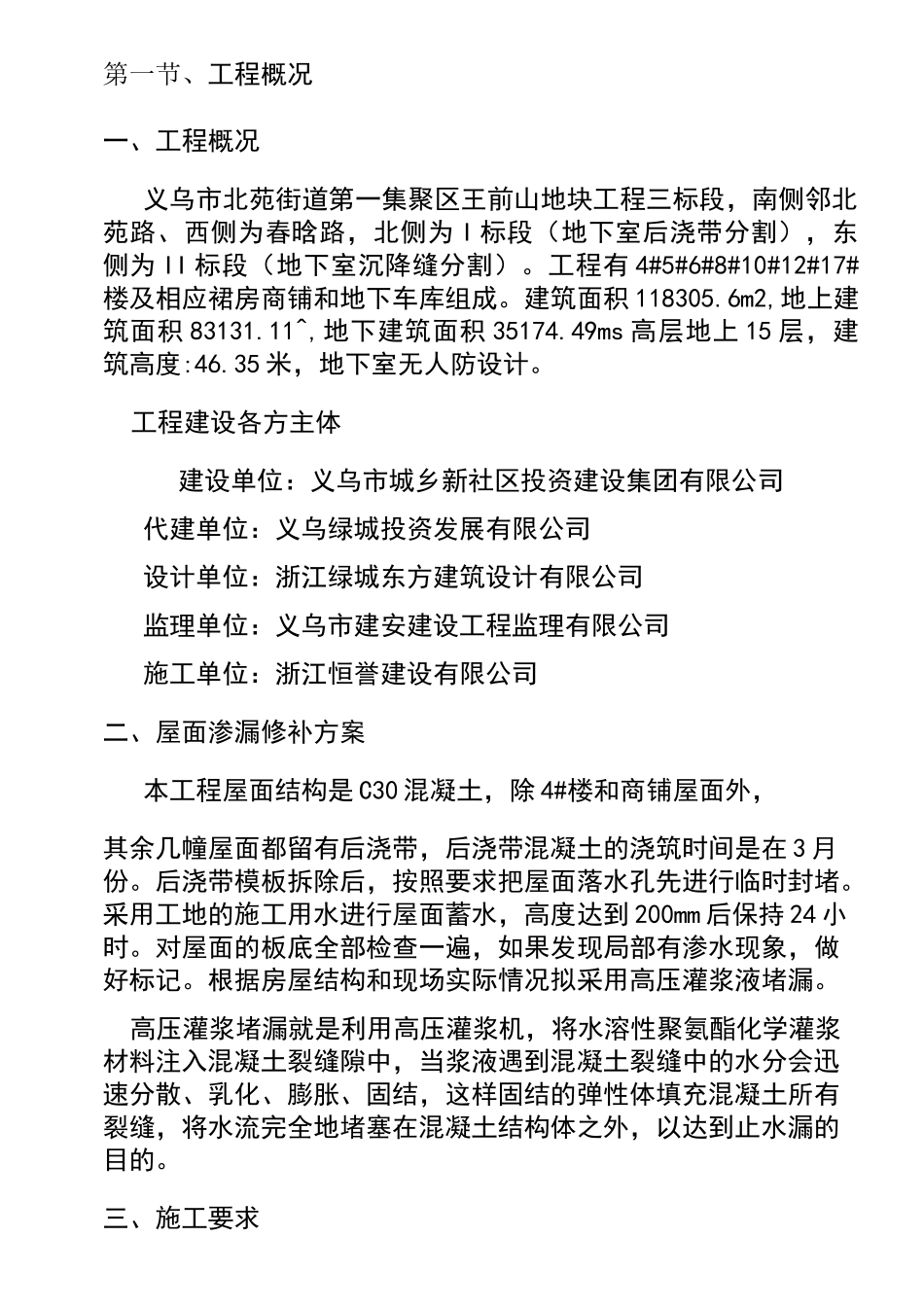

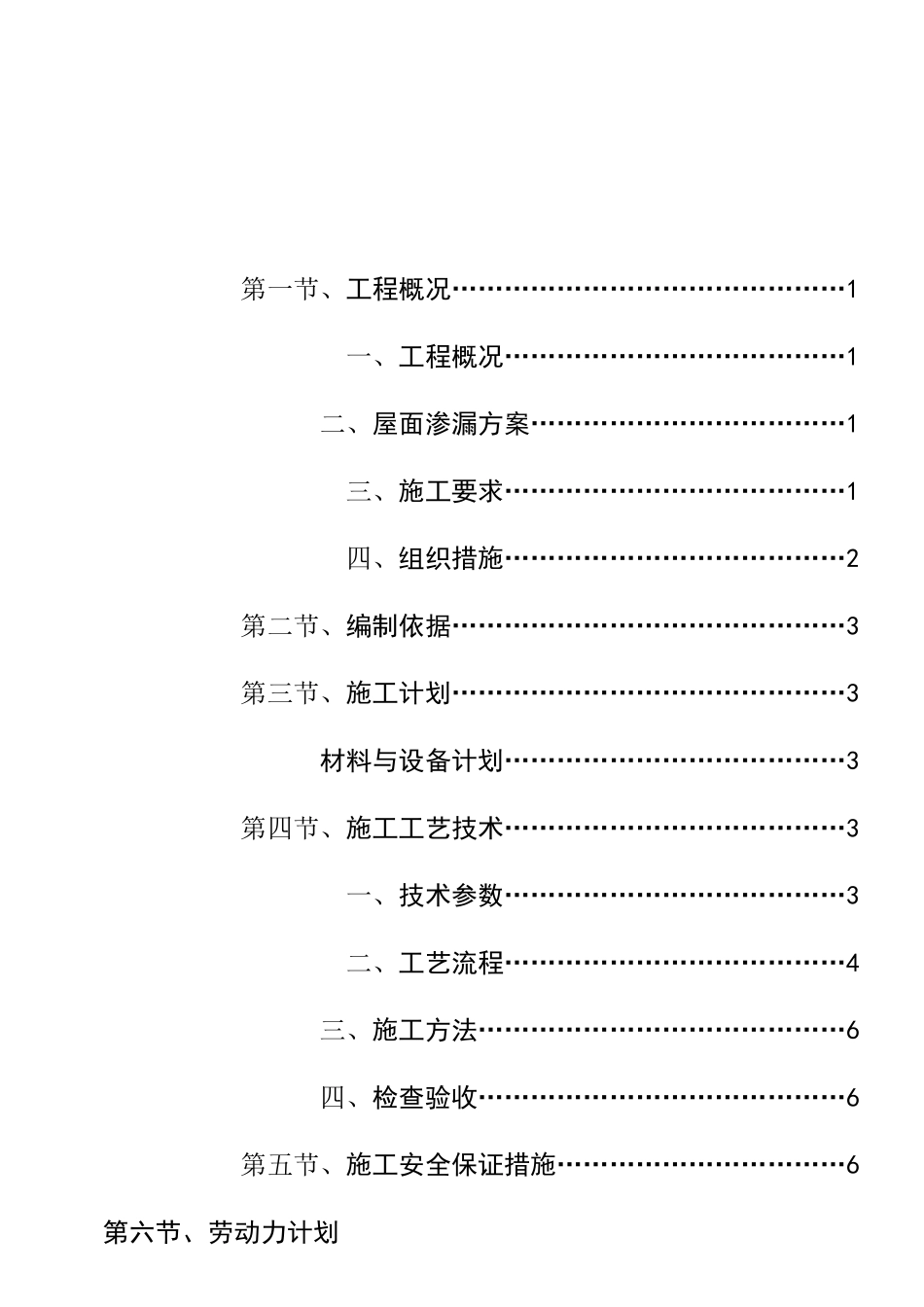

第一节、工程概况………………………………………1一、工程概况…………………………………1二、屋面渗漏方案………………………………1三、施工要求…………………………………1四、组织措施…………………………………2第二节、编制依据………………………………………3第三节、施工计划………………………………………3材料与设备计划…………………………………3第四节、施工工艺技术…………………………………3一、技术参数…………………………………3二、工艺流程…………………………………4三、施工方法……………………………………6四、检查验收……………………………………6第五节、施工安全保证措施……………………………6第六节、劳动力计划第一节、工程概况一、工程概况义乌市北苑街道第一集聚区王前山地块工程三标段,南侧邻北苑路、西侧为春晗路,北侧为 I 标段(地下室后浇带分割),东侧为 II 标段(地下室沉降缝分割)
工程有 4#5#6#8#10#12#17#楼及相应裙房商铺和地下车库组成
建筑面积 118305
6m2,地上建筑面积 83131
11^,地下建筑面积 35174
49ms 高层地上 15 层,建筑高度:46
35 米,地下室无人防设计
工程建设各方主体建设单位:义乌市城乡新社区投资建设集团有限公司代建单位:义乌绿城投资发展有限公司设计单位:浙江绿城东方建筑设计有限公司监理单位:义乌市建安建设工程监理有限公司施工单位:浙江恒誉建设有限公司二、屋面渗漏修补方案本工程屋面结构是 C30 混凝土,除 4#楼和商铺屋面外,其余几幢屋面都留有后浇带,后浇带混凝土的浇筑时间是在 3 月份
后浇带模板拆除后,按照要求把屋面落水孔先进行临时封堵
采用工地的施工用水进行屋面蓄水,高度达到 200mm 后保持 24 小时
对屋面的板底全部检查一遍,如果发现局部有渗水现象,做好标记
根据房屋结构和现场实
