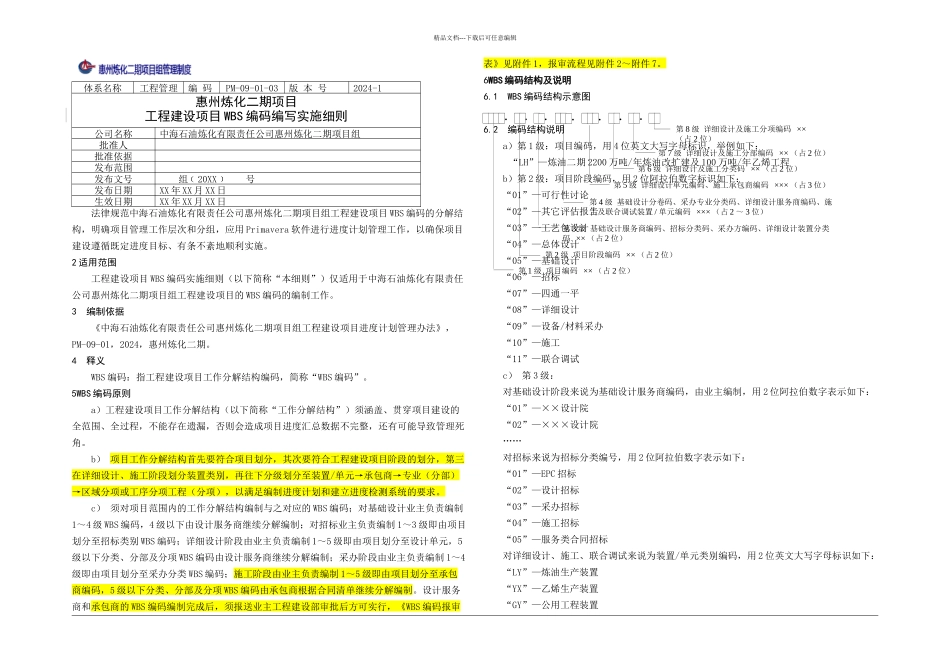

第 2 级 项目阶段编码 ×× (占 2 位)第 3 级 基础设计服务商编码、招标分类码、采办方编码、详细设计装置分类码 ×× (占 2 位)第 4 级 基础设计分卷码、采办专业分类码、详细设计服务商编码、施工及联合调试装置 / 单元编码 ××× (占 2 ~ 3 位)第 6 级 详细设计及施工分类码 ×× (占 2 位)第 7 级 详细设计及施工分部编码 ×× (占 2 位)第 1 级 项目编码 ×× (占 2 位)第 8 级 详细设计及施工分项编码 ××(占 2 位)●●●●●●●第 5 级 详细设计单元编码、施工承包商编码 ××× (占 3 位)精品文档---下载后可任意编辑体系名称工程管理编 码PM-09-01-03版 本 号2024-1惠州炼化二期项目工程建设项目 WBS 编码编写实施细则公司名称中海石油炼化有限责任公司惠州炼化二期项目组批准人批准依据发布范围发布文号组﹝20XX﹞ 号发布日期XX 年 XX 月 XX 日生效日期XX 年 XX 月 XX 日法律规范中海石油炼化有限责任公司惠州炼化二期项目组工程建设项目 WBS 编码的分解结构,明确项目管理工作层次和分组,应用 Primavera 软件进行进度计划管理工作,以确保项目建设遵循既定进度目标、有条不紊地顺利实施
2 适用范围工程建设项目 WBS 编码实施细则(以下简称“本细则”)仅适用于中海石油炼化有限责任公司惠州炼化二期项目组工程建设项目的 WBS 编码的编制工作
3 编制依据《中海石油炼化有限责任公司惠州炼化二期项目组工程建设项目进度计划管理办法》,PM-09-01,2024,惠州炼化二期

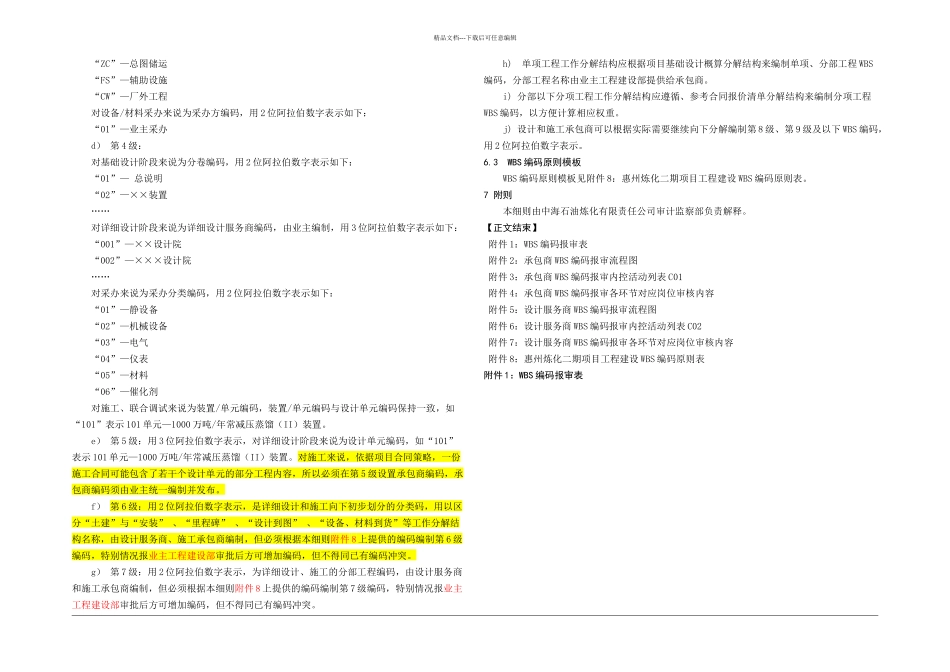

4 释义WBS 编码:指工程建设项目工作分解结构编码,简称“WBS 编码”
5WBS 编码原则a)工程建设项目工作分解结构(以下简称“工作分解结构”)须涵盖、贯穿项目建设的全范围、全过程,不能存在遗漏,否则会造成项
