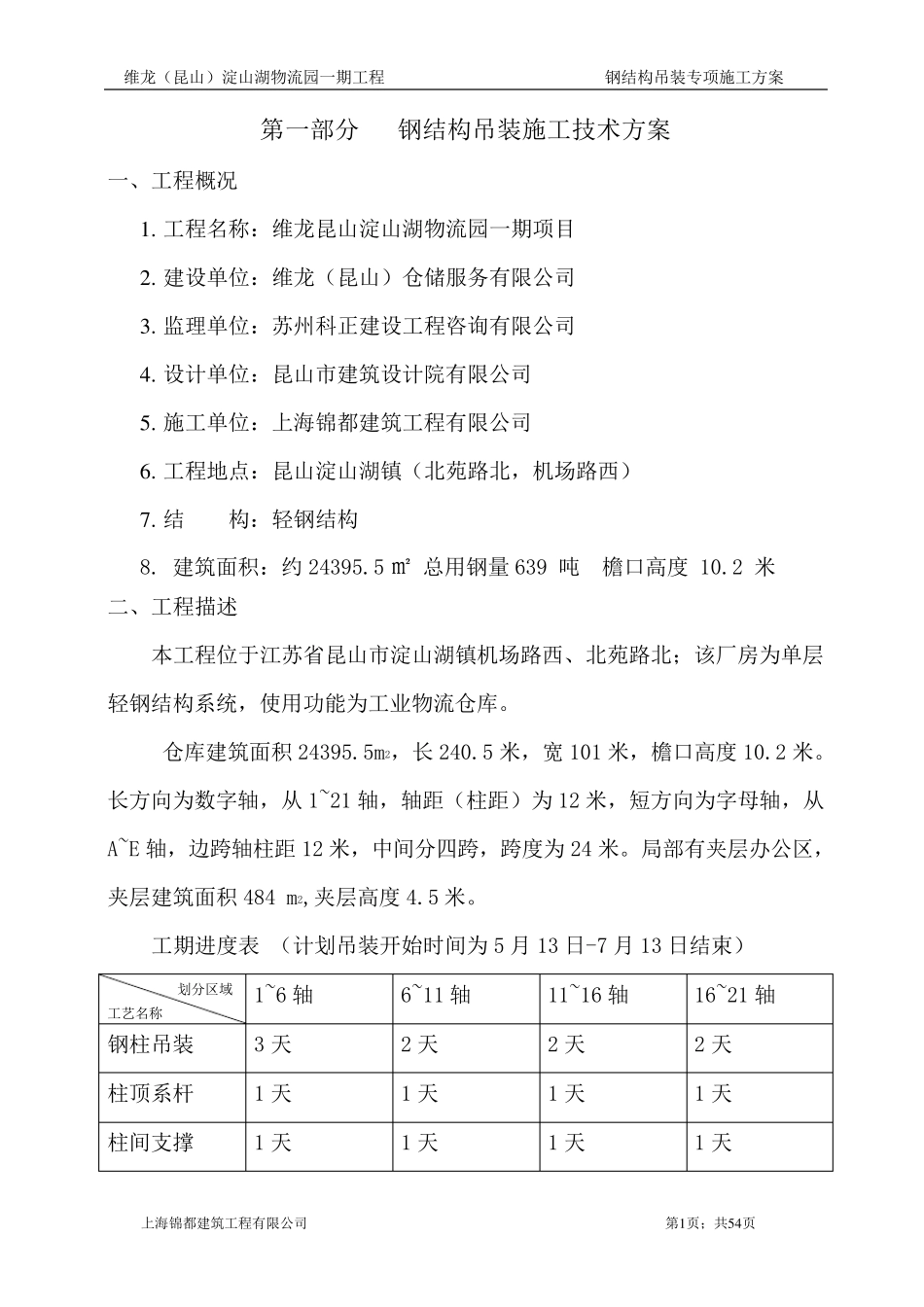

维龙(昆山)淀山湖物流园一期工程 钢结构吊装专项施工方案 上海锦都建筑工程有限公司 第1 页;共5 4 页 第一部分 钢结构吊装施工技术方案 一、工程概况 1 . 工程名称:维龙昆山淀山湖物流园一期项目 2 . 建设单位:维龙(昆山)仓储服务有限公司 3 . 监理单位:苏州科正建设工程咨询有限公司 4 . 设计单位:昆山市建筑设计院有限公司 5 . 施工单位:上海锦都建筑工程有限公司 6 . 工程地点:昆山淀山湖镇(北苑路北,机场路西) 7 . 结 构:轻钢结构 8. 建筑面积:约 24395.5 ㎡ 总用钢量 639 吨 檐口高度 10.2 米 二、工程描述 本工程位于江苏省昆山市淀山湖镇机场路西、北苑路北;该厂房为单层轻钢结构系统,使用功能为工业物流仓库。 仓库建筑面积 24395.5m2,长 240.5 米,宽 101 米,檐口高度 10.2 米。长方向为数字轴,从 1~21 轴,轴距(柱距)为 12 米,短方向为字母轴,从A~E 轴,边跨轴柱距 12 米,中间分四跨,跨度为 24 米。局部有夹层办公区,夹层建筑面积 484 m2,夹层高度 4.5 米。 工期进度表 (计划吊装开始时间为 5 月 13 日-7 月 13 日结束) 划分区域 工艺名称 1~6 轴 6~11 轴 11~16 轴 16~21 轴 钢柱吊装 3 天 2 天 2 天 2 天 柱顶系杆 1 天 1 天 1 天 1 天 柱间支撑 1 天 1 天 1 天 1 天 维龙(昆山)淀山湖物流园一期工程 钢结构吊装专项施工方案 上海锦都建筑工程有限公司 第2 页;共5 4 页 钢梁吊装 2 天 3 天 3 天 2 天 水平支撑 1 天 1 天 1 天 1 天 墙面檩条 1 天 1 天 1 天 1 天 屋面檩条 2 天 1 天 1 天 1 天 墙面板 3 天 3 天 2 天 2 天 屋面板 3 天 3 天 3 天 2 天 天沟及收边 1 天 2 天 1 天 1 天 本工程按照施工总进度计划安排,完成全部工作量只有60 个工作日。可见工期紧、任务重。气候变化异常,对施工质量、安装进度和安全等诸多方面极为不利。 三、吊装前的准备工作 在构件吊装前,必须切实做好各项准备工作。准备工作的内容包括:钢构件运输进场及现场成品保护、产品复检、场地检查、基础准备、构件准备和机具准备等。 1 、钢构件运输进场及现场成品保护: 1.1 构件出厂时应具有产品合格证,设计变更文件,材料质量证明书,主要构件检验记录,工厂预拼装记录等资料,同构件一起送至安装现场。 1.2 钢...
