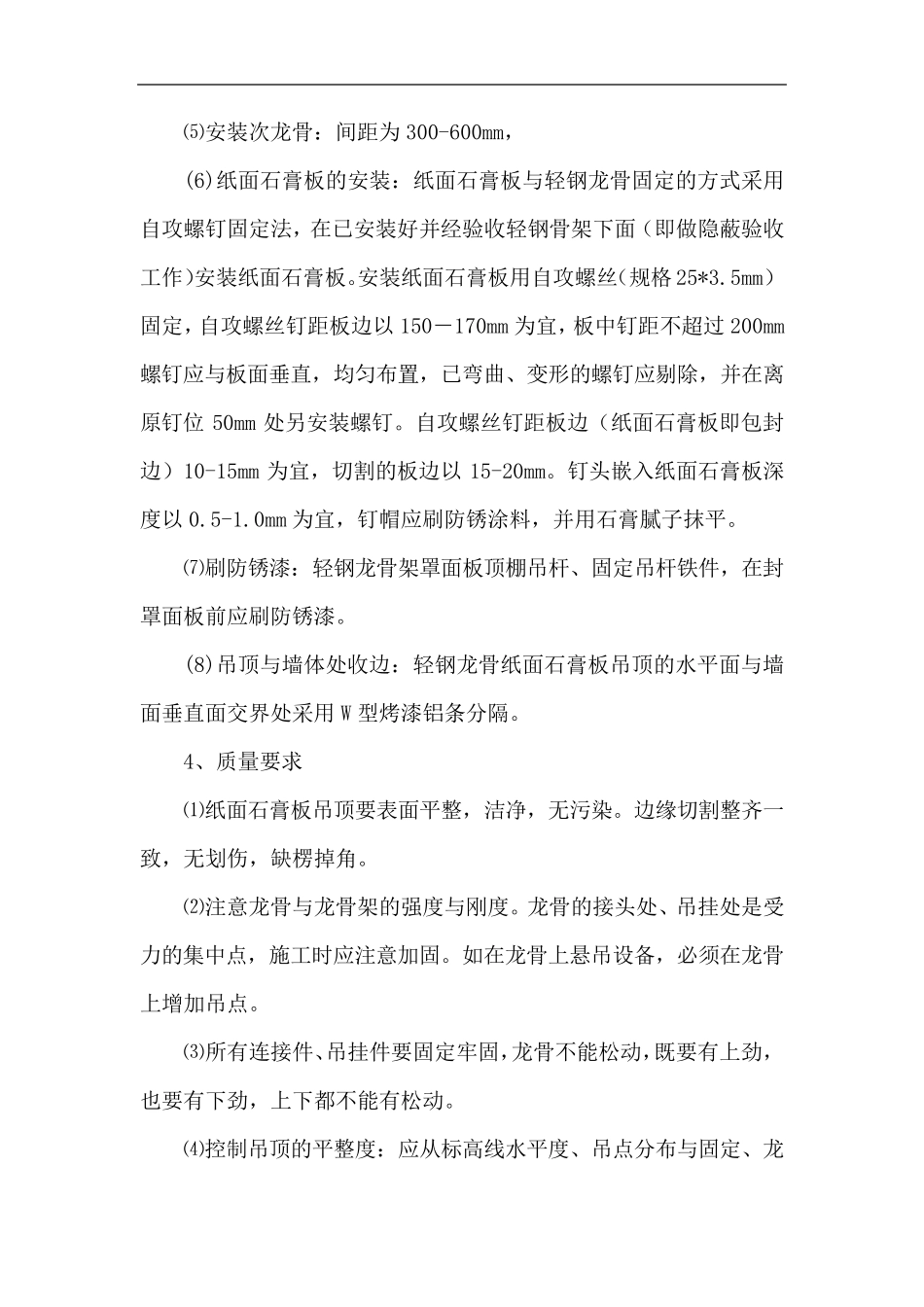

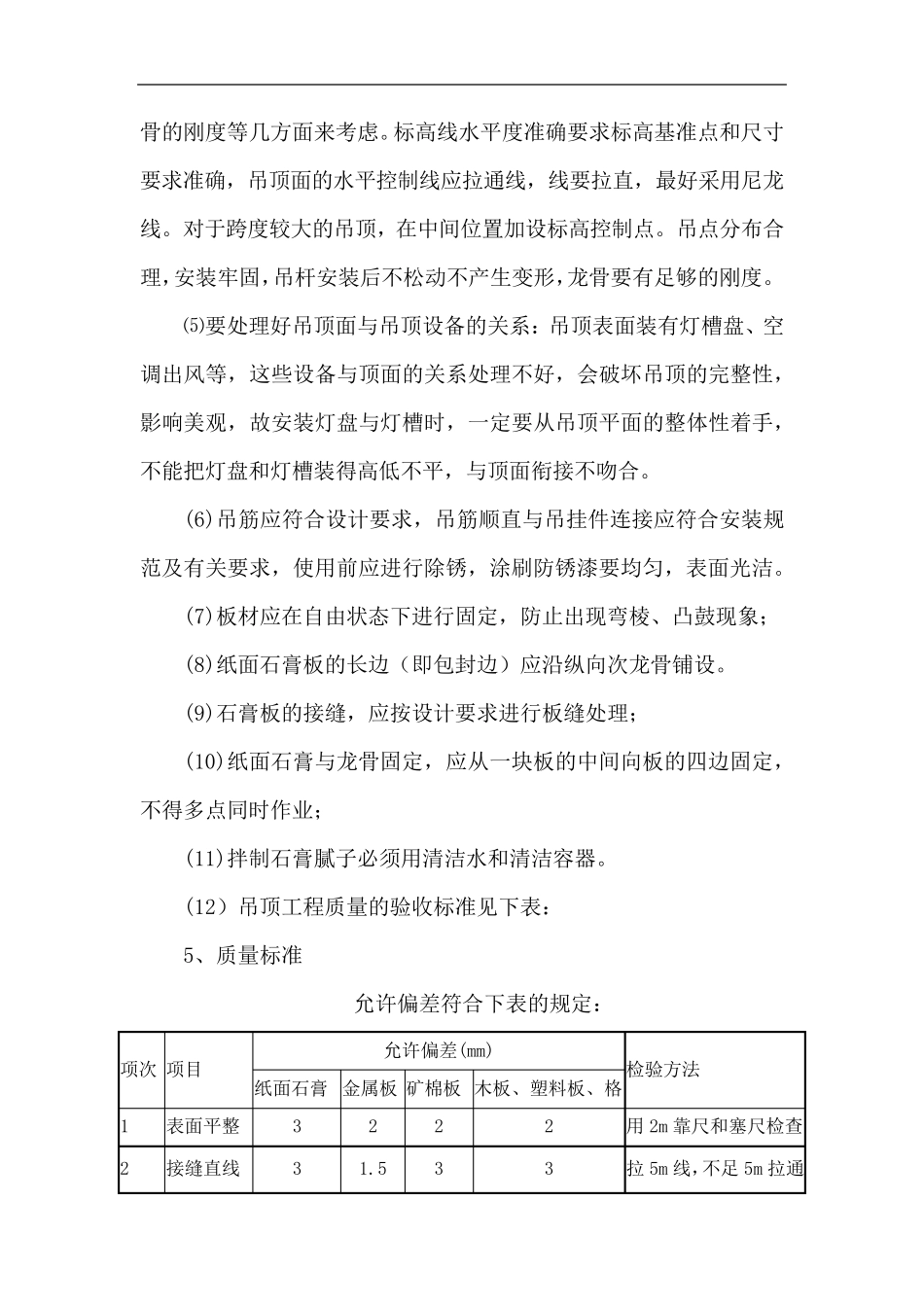

吊顶工程施工方案 一、纸面石膏板吊顶工程 1、施工准备: ⑴吊顶施工前,应在上一工序完成后进行
对于原有孔洞应填补完整,无裂漏现象
⑵对上工序安装的管线应进行工艺质量验收;所预留出口、风口高度应符合吊项设计标高
2、施工工艺流程: 弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项验收
3、主要施工技术措施 ⑴弹线:根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线
⑵安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装吊筋
一般从房间吊顶中心向两边分,间距为 900-1200,吊点分布要均匀
如遇梁和管道固定点大于设计和规程要求,应增加吊杆的固定点
⑶安装主龙骨:主龙骨沿房间长向布置,间距宜为 900-1200mm,主龙骨用与之配套的龙骨吊件与吊筋安装
主龙骨距墙边小于等于200mm
⑷安装边龙骨:边龙骨安装时用水泥钉固定,固定间距在300 mm左右
⑸安装次龙骨:间距为300-600mm, (6)纸面石膏板的安装:纸面石膏板与轻钢龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收轻钢骨架下面(即做隐蔽验收工作)安装纸面石膏板
安装纸面石膏板用自攻螺丝(规格25*3
5mm)固定,自攻螺丝钉距板边以150-170mm 为宜,板中钉距不超过200mm螺钉应与板面垂直,均匀布置,已弯曲、变形的螺钉应剔除,并在离原钉位50mm 处另安装螺钉
自攻螺丝钉距板边(纸面石膏板即包封边)10-15mm 为宜,切割的板边以15-20mm
钉头嵌入纸面石膏板深度以0
0mm 为宜,钉帽应刷防锈涂料,并用石膏腻子抹平
⑺刷防锈漆:轻钢龙骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆
(8)吊顶与墙体处收边:轻钢龙骨纸面石膏板吊顶的水平面与墙面垂直面交
