湖光山色南区高层项目工程 后浇带混凝土浇 筑 方 案 南通新华建筑集团有限公司 一、工程概况 湖光山色南区高层项目,结构形式为框剪结构,整体伐板基础
由后浇带分成多块
目前主体结构已施工完毕,根据设计要求,工程进度的需要按不同性质的后浇带,准备分批、分段浇筑后浇带施工缝
根据设计、施工规范及有关标准要求,为保证施工质量,特按特殊工序要求编制此施工方案
二、施工部署 先浇筑底板后浇带,后由低处向高处分次施工,最后浇筑裙房后浇带
首先对北边东西两道和中间连通的一道进行施工
施工要点: 清理后浇带→调整钢筋→支设模板→检查验收→浇筑砼→养护(成品保护)
三、施工方法 1、清理后浇带 : (1)工人用小锤、钢钎等小型工具剔凿后浇带内松动的、 已流入的砼,应清除干净,禁止扰动破坏钢筋; (2)特别应剔除后浇带内支设用钢筋、钢丝网、模板、木方等; (3)在 基础底板、外 墙 面 后浇带处,内放 置 膨 胀 止水 条
(4)、清理杂 物 ,特别有附 浆 、淤 泥 等杂 物
用空 压 机 带水 枪 冲 洗 ,另 一端 用污 泥 泵 抽 ,清理干净为止

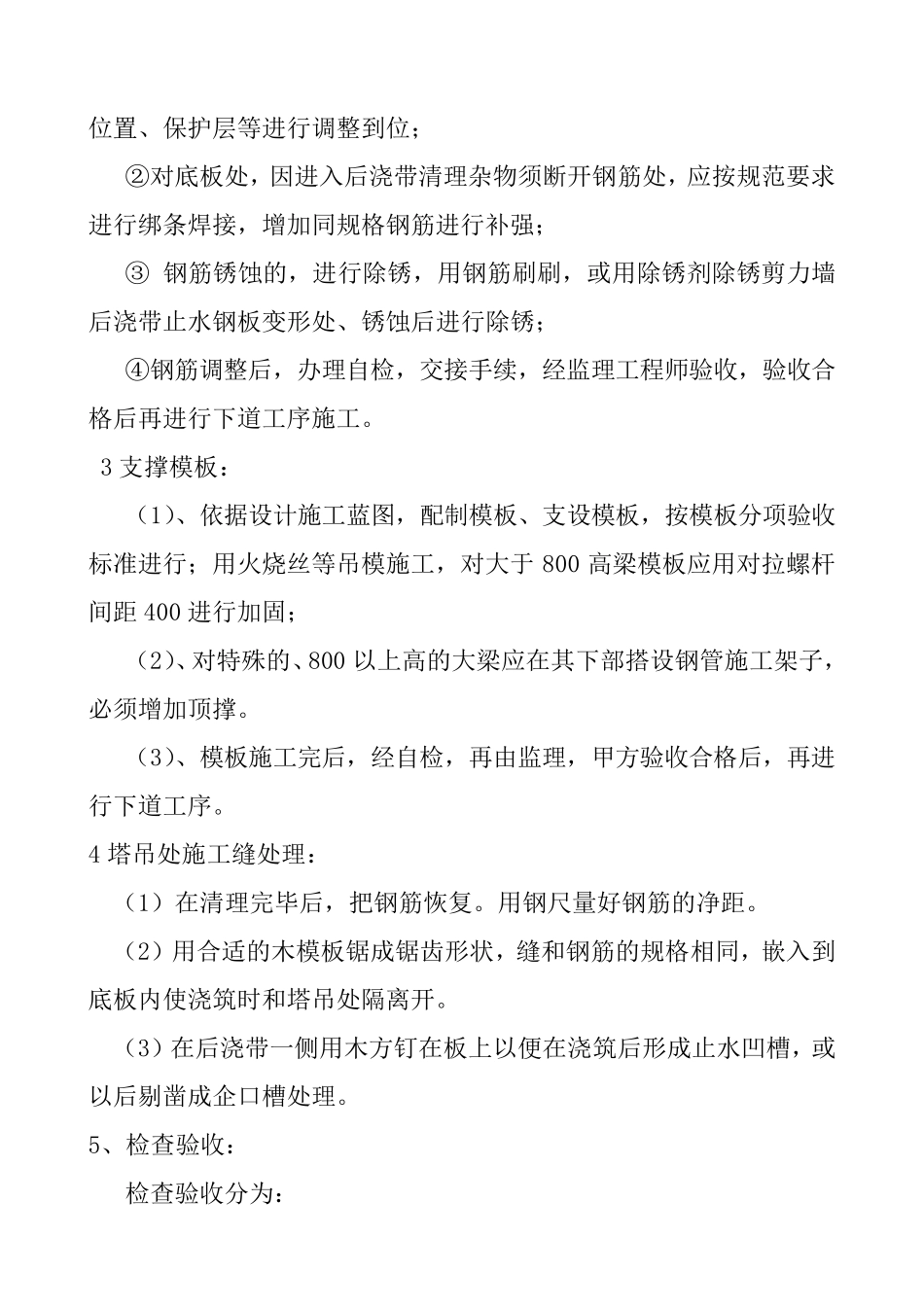

2、调整钢筋: ① 对应相 应设计图 纸 ,对钢筋的品种 、型号 、规格 、数 量、间距 、 位置、保护层等进行调整到位; ②对底板处,因进入后浇带清理杂物须断开钢筋处,应按规范要求进行绑条焊接,增加同规格钢筋进行补强; ③ 钢筋锈蚀的,进行除锈,用钢筋刷刷,或用除锈剂除锈剪力墙后浇带止水钢板变形处、锈蚀后进行除锈; ④钢筋调整后,办理自检,交接手续,经监理工程师验收,验收合格后再进行下道工序施工
