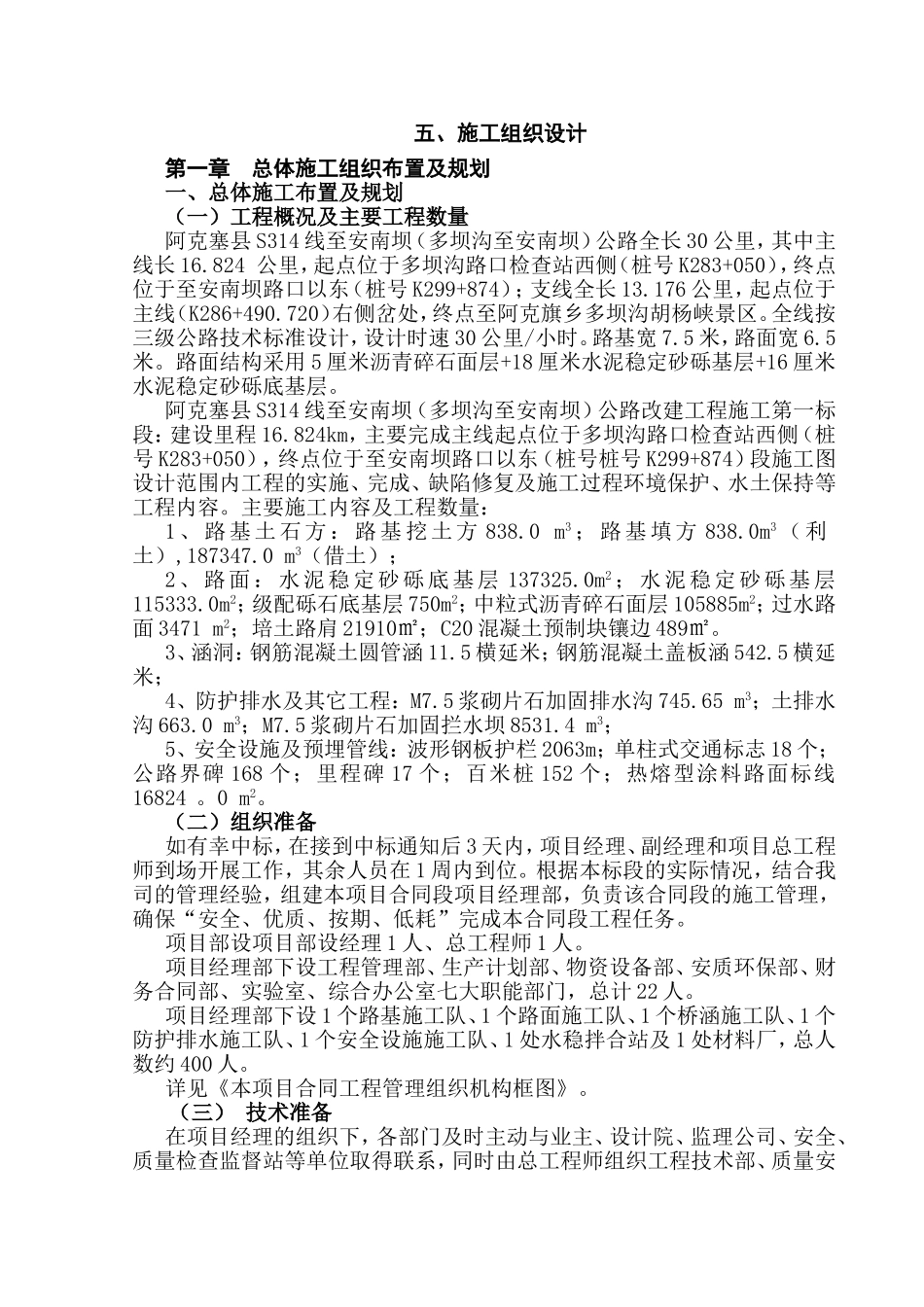

五、施工组织设计第一章总体施工组织布置及规划一、总体施工布置及规划(一)工程概况及主要工程数量阿克塞县S314线至安南坝(多坝沟至安南坝)公路全长30公里,其中主线长16
824公里,起点位于多坝沟路口检查站西侧(桩号K283+050),终点位于至安南坝路口以东(桩号K299+874);支线全长13
176公里,起点位于主线(K286+490
720)右侧岔处,终点至阿克旗乡多坝沟胡杨峡景区
全线按三级公路技术标准设计,设计时速30公里/小时
5米,路面宽6
路面结构采用5厘米沥青碎石面层+18厘米水泥稳定砂砾基层+16厘米水泥稳定砂砾底基层
阿克塞县S314线至安南坝(多坝沟至安南坝)公路改建工程施工第一标段:建设里程16
824km,主要完成主线起点位于多坝沟路口检查站西侧(桩号K283+050),终点位于至安南坝路口以东(桩号桩号K299+874)段施工图设计范围内工程的实施、完成、缺陷修复及施工过程环境保护、水土保持等工程内容
主要施工内容及工程数量:1、路基土石方:路基挖土方838
0m3;路基填方838
0m3(利土),187347
0m3(借土);2、路面:水泥稳定砂砾底基层137325
0m2;水泥稳定砂砾基层115333
0m2;级配砾石底基层750m2;中粒式沥青碎石面层105885m2;过水路面3471m2;培土路肩21910㎡;C20混凝土预制块镶边489㎡
3、涵洞:钢筋混凝土圆管涵11
5横延米;钢筋混凝土盖板涵542
5横延米;4、防护排水及其它工程:M7
5浆砌片石加固排水沟745
65m3;土排水沟663
0m3;M7
5浆砌片石加固拦水坝8531
4m3;5、安全设施及预埋管线:波形钢板护栏2063m;单柱式交通标志18个;公路界碑168个;里程碑17个;百米桩152个;热熔型涂料路面标线16824

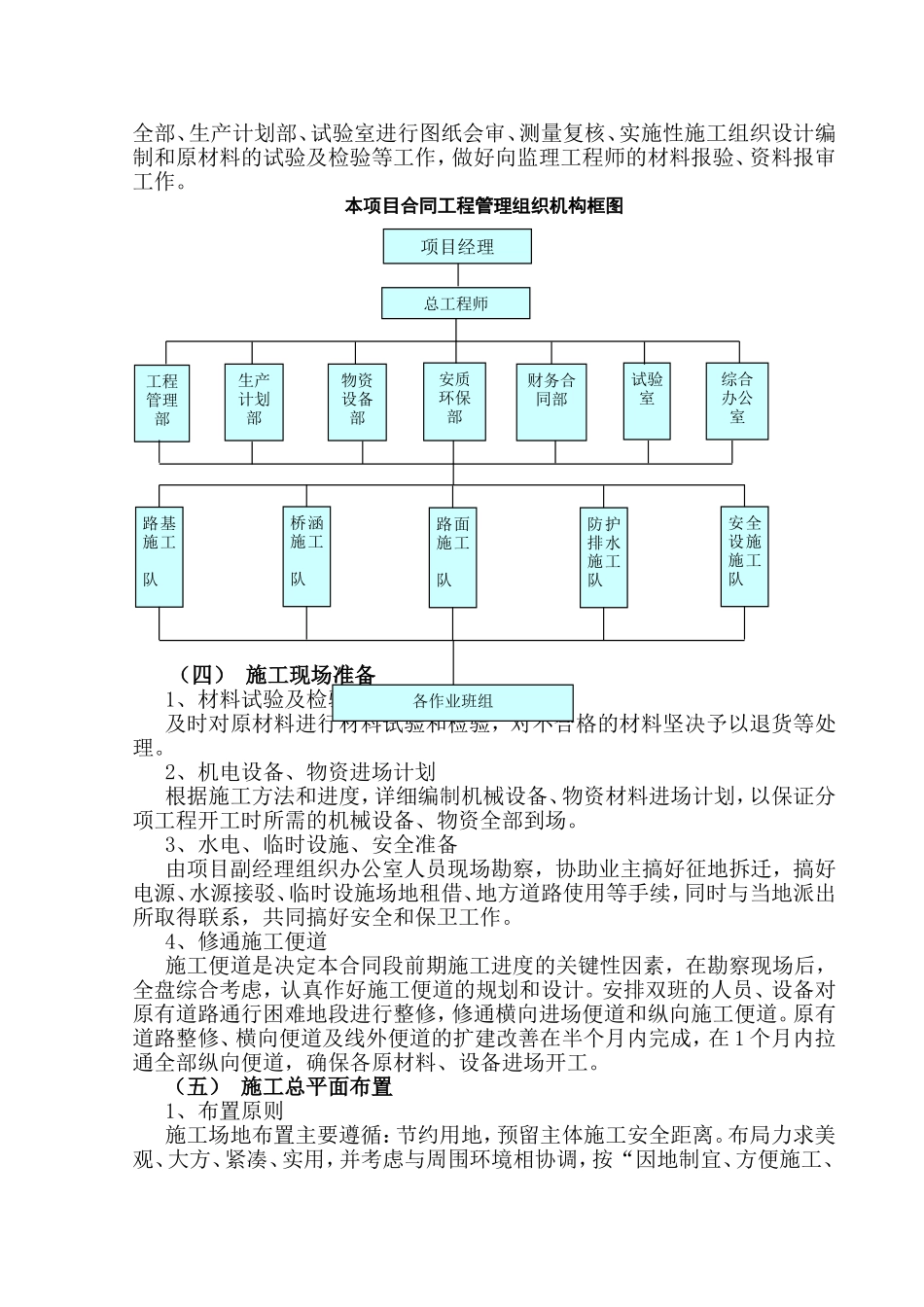

(二)组织准备
