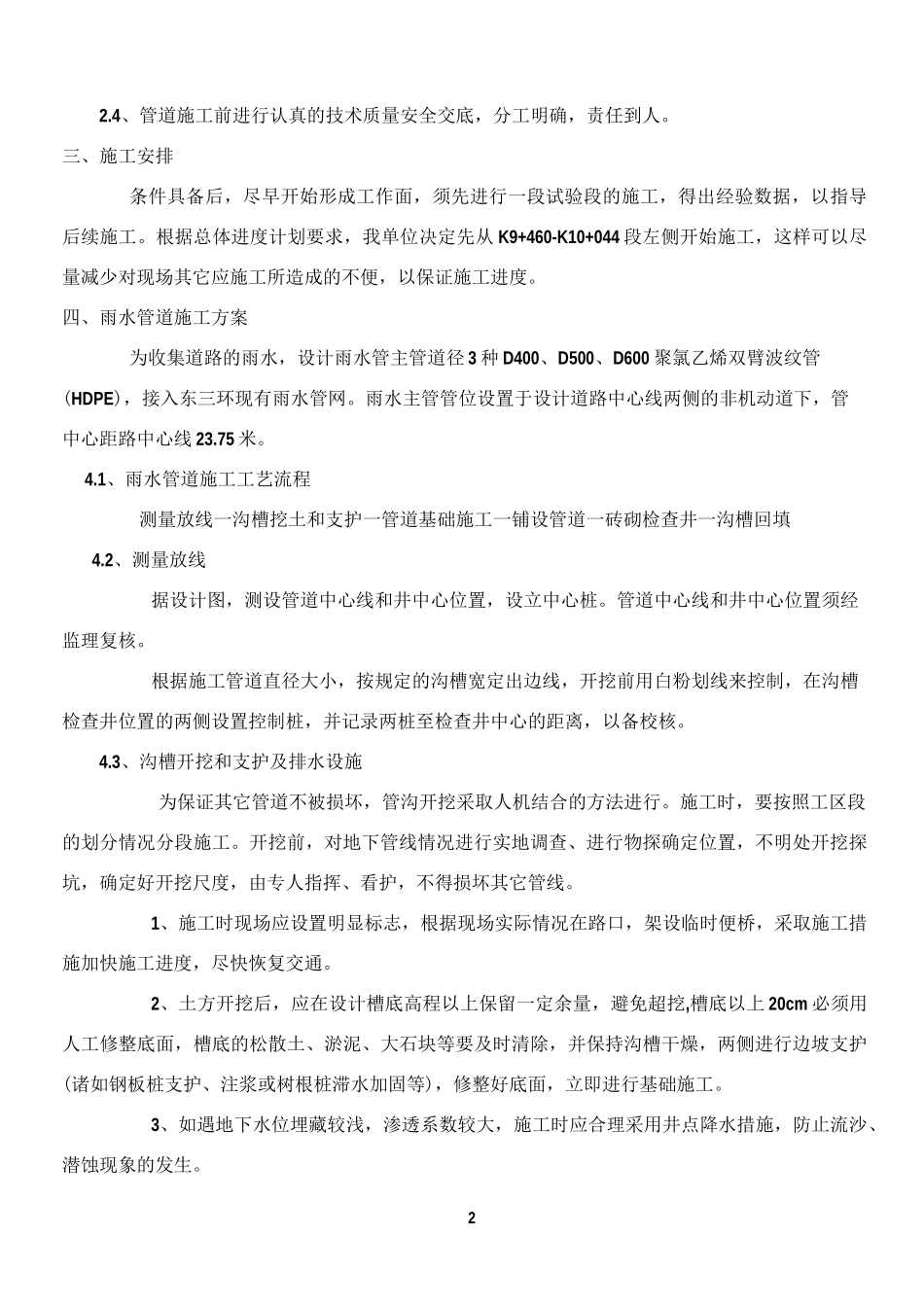

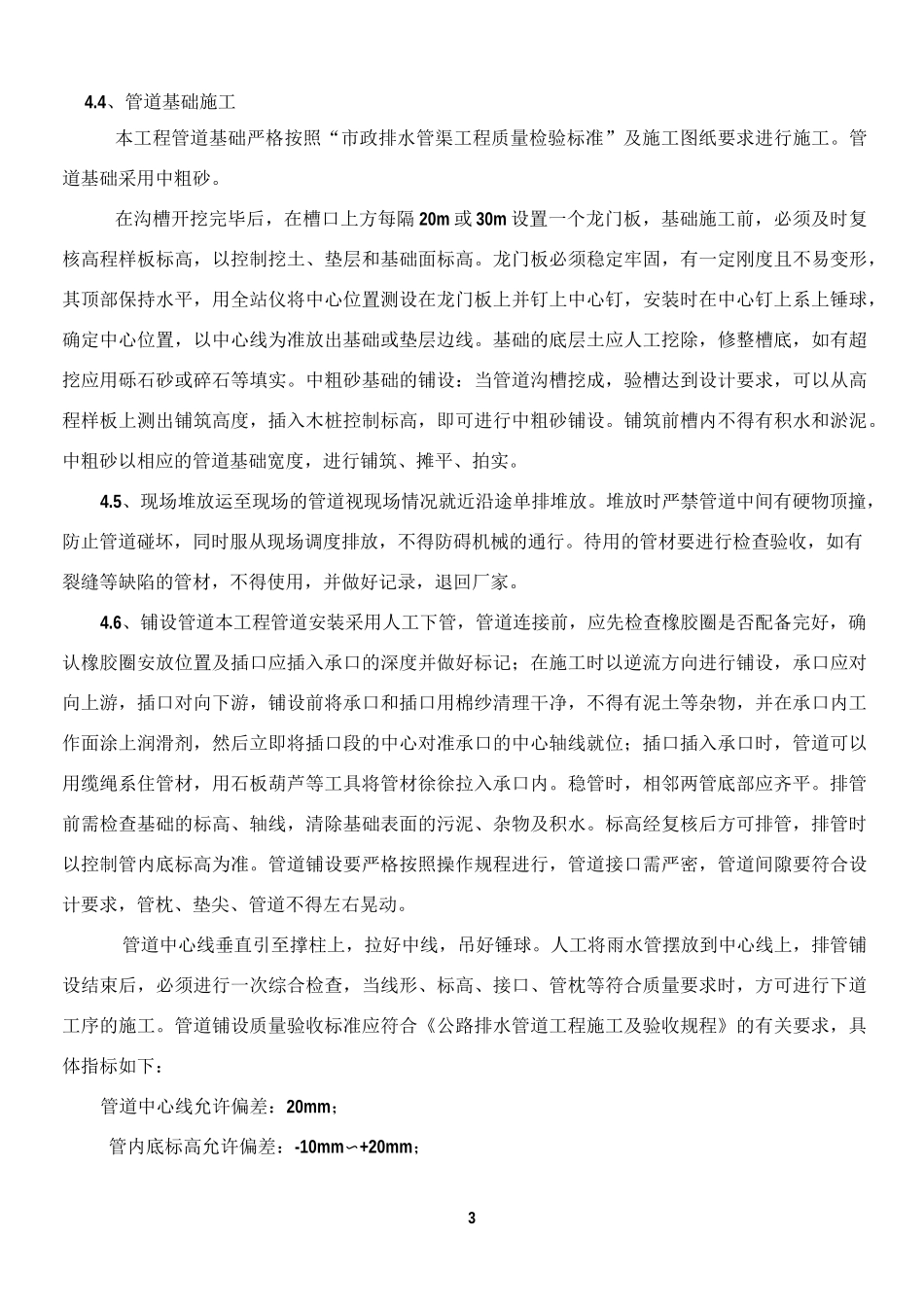

1雨水管施工、污水管道施工方案一、工程概况1.1、雨水管道设计起点为 K8+500 处,终点为 K10+043.944,终点接东三环现有雨水管网,左右侧管内标高分别为 18.293 和 18.338.雨水管道布设于非机动车道下,距离道路中心线 23.75 米。雨水管主管道采用聚氯乙烯双臂波纹管(HDPE)管径分别为 DN400mm875 米、DN500mm1139 米、DN600mm975 米三种,管道纵坡 2%。--3%。・雨水管道每隔 30 米设一处雨水检查井,检查井根据不同管径的接入管分别采用① 700mm3 座、① 1000mm45 座、① 1250mm20 座的砖砌结构。检查井的井室、井筒采用 M10 水泥砂浆砌筑 MU10 砖,内外用 1:2 防水水泥砂浆抹面厚 20mm,检查井井筒处设安全网,检查井基础采用 C15 混凝土。井盖采用重型球墨铸铁井盖,溜槽井和落地井间间隔设置,检查井井盖与井处路面标高齐平。一般路段雨水口间距为 15 米,竖曲线最低点雨水口间距为 10 米,雨水口通过 DN300mm2039 米硬聚氯乙烯(PVC-U)加筋管与主雨水管连接。采用单箅偏沟式雨水口223 座,平交交叉口处雨水口位置作适当调整。全线雨水管道设置排出口三处分别为:清水沟,K9+094 现有沟渠,接入东三环现有雨水管网。1.2、污水管道设计起点为 K8+620 处,终点为 K10+043.944,终点接东三环现有雨水管网,左右侧管内标高为 17.489。污水管道布设于人行道下,距离道路中心线 28.5 米。污水管道全部采用DN600mm2920 米高密度聚氯乙烯双臂波纹管(HDPE),管道纵坡 1%。,管道通常每隔 40 米设一处污水检查井(局部有调整)。污水检查井采用① 1000mm71 座、① 1500mm10 座的砖砌结构,检查井的井室、井筒采用 M10 水泥砂浆砌筑 MU10 砖,内外用 1:2 防水水泥砂浆抹面厚 20mm,井内设踏步和脚脚窝,检查井基础采用 C15 混凝土。井盖采用重型球墨铸铁井盖。二、施工准备2.1、施工前我单位已对接入东三环地下管线、井、沟进行勘察,对原有管道标高、规格、使用情况进行记录并与现设计图纸核对。2.2、施工人员进场后,再进行一次地下管线的勘察,核对无误后及时进行测量放样,准确放出管道布置的位置和沟槽开挖的边线。2.2、落实管道供应厂家,进行认真考查,选定供应厂商。2.3、所需的材料设备要提前做好计划,按照计划提前 3 个工作日准备齐全。到场材料、设备必须满足规范设计要求。22.4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。三、施工安排条件具备后,尽...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

雨污水施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
