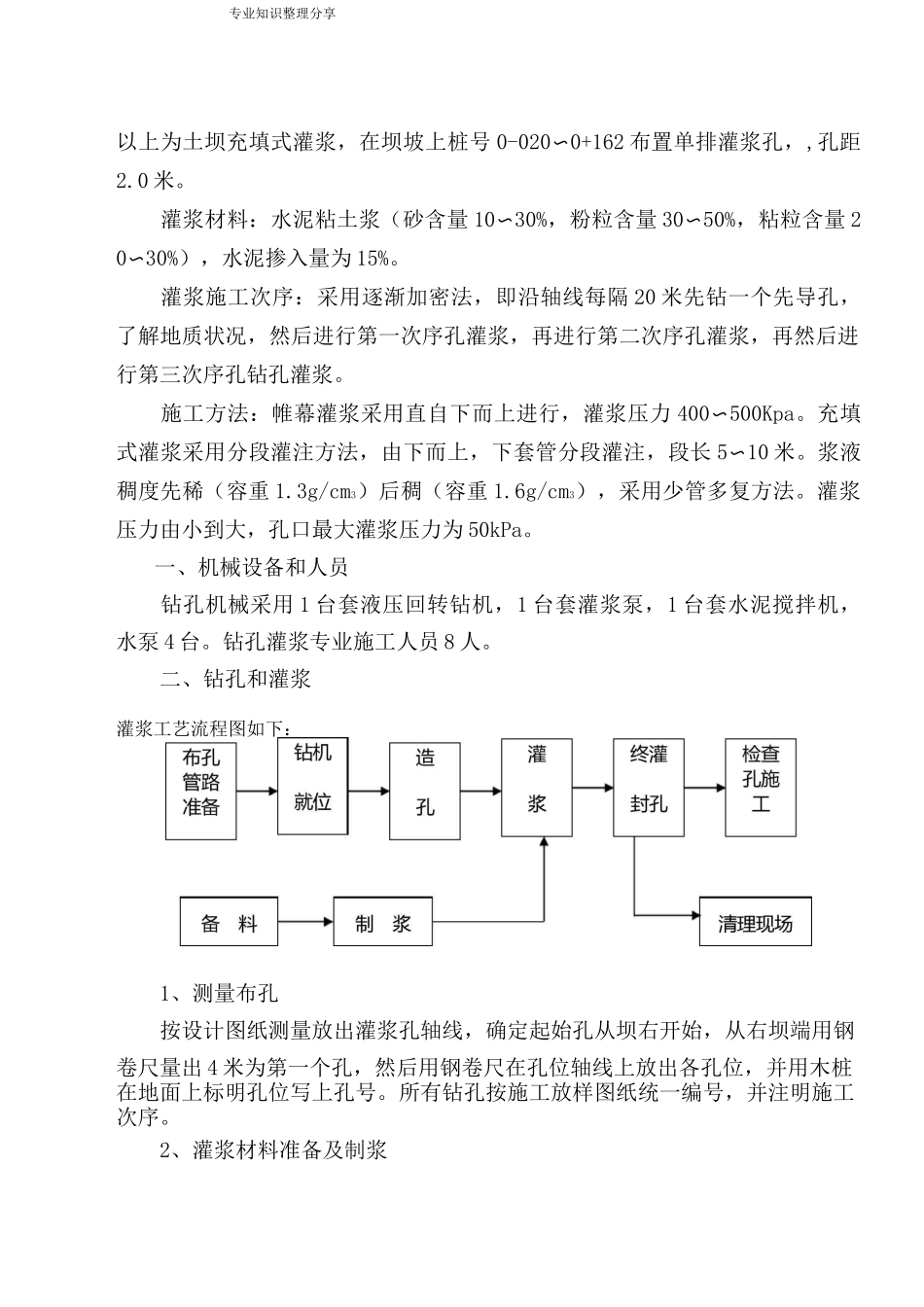

专业知识整理分享大新县派林水库除险加固工程大坝帷幕灌浆及充填灌浆施工方案审核:付俊杰编制:陆伟广西越海建设工程有限公司大新县派林水库除险加固工程项目经理部二 OO 八年七月二十日本工程大坝灌浆坝基线以下 5 米采用防渗帷幕灌浆,灌注纯水泥浆,坝基专业知识整理分享以上为土坝充填式灌浆,在坝坡上桩号 0-020〜0+162 布置单排灌浆孔,,孔距2
灌浆材料:水泥粘土浆(砂含量 10〜30%,粉粒含量 30〜50%,粘粒含量 20〜30%),水泥掺入量为 15%
灌浆施工次序:采用逐渐加密法,即沿轴线每隔 20 米先钻一个先导孔,了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,再然后进行第三次序孔钻孔灌浆
施工方法:帷幕灌浆采用直自下而上进行,灌浆压力 400〜500Kpa
充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长 5〜10 米
浆液稠度先稀(容重 1
3g/cm3)后稠(容重 1
6g/cm3),采用少管多复方法
灌浆压力由小到大,孔口最大灌浆压力为 50kPa
一、机械设备和人员钻孔机械采用 1 台套液压回转钻机,1 台套灌浆泵,1 台套水泥搅拌机,水泵 4 台
钻孔灌浆专业施工人员 8 人
二、钻孔和灌浆灌浆工艺流程图如下:1、测量布孔按设计图纸测量放出灌浆孔轴线,确定起始孔从坝右开始,从右坝端用钢卷尺量出 4 米为第一个孔,然后用钢卷尺在孔位轴线上放出各孔位,并用木桩在地面上标明孔位写上孔号
所有钻孔按施工放样图纸统一编号,并注明施工次序
2、灌浆材料准备及制浆专业知识整理分享2

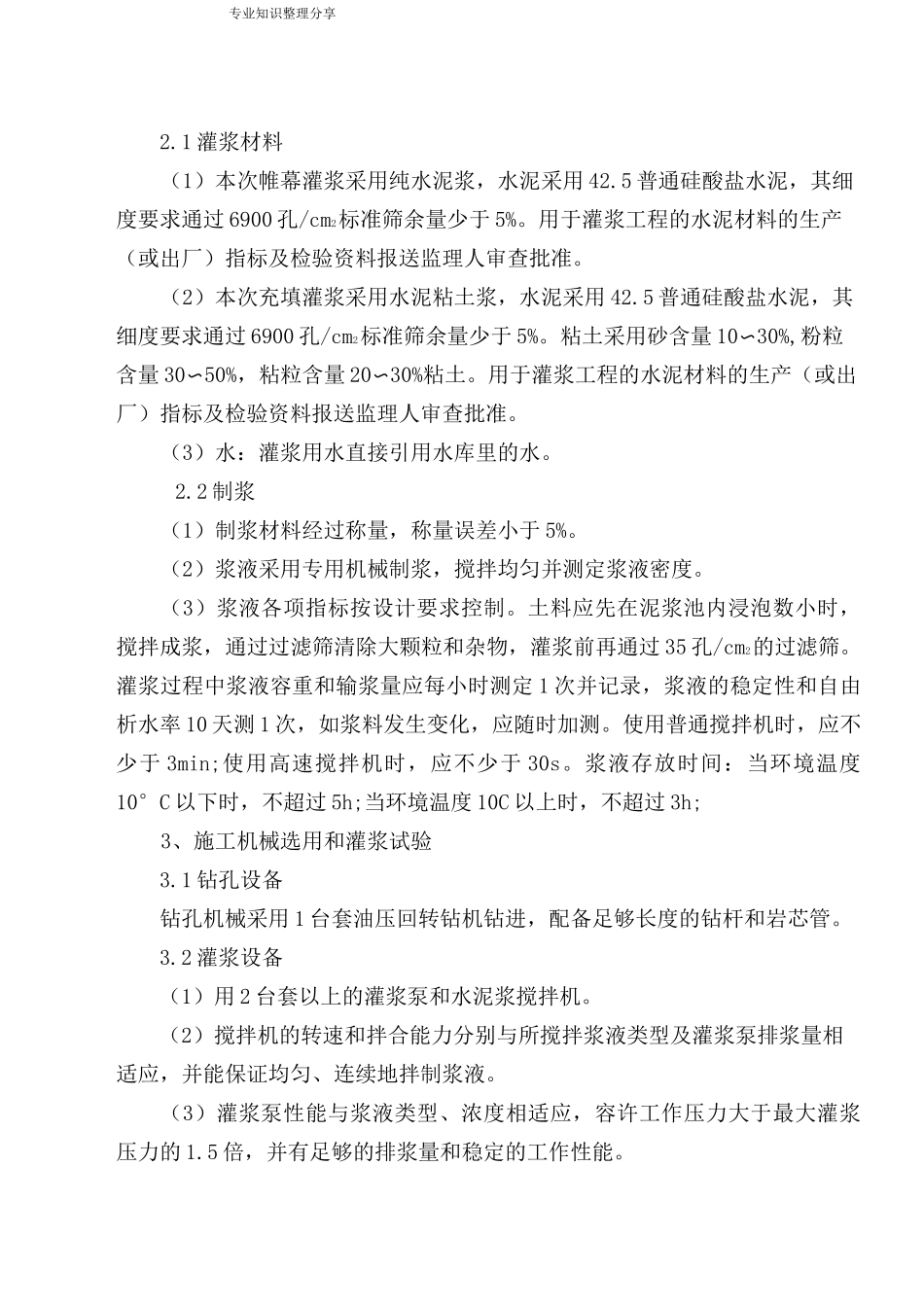

1 灌浆材料(1)本次帷幕灌浆采用纯水泥浆,水泥采用 42
5 普通硅酸盐水泥,其细度要求通过 6900 孔/cm2标准筛余量少于 5%
用于灌浆工程的水泥材料的生产(或出厂)指标及检验资料报送监理人审查批准
(2)本次充填灌浆采用水泥粘土浆,水泥采用 4
