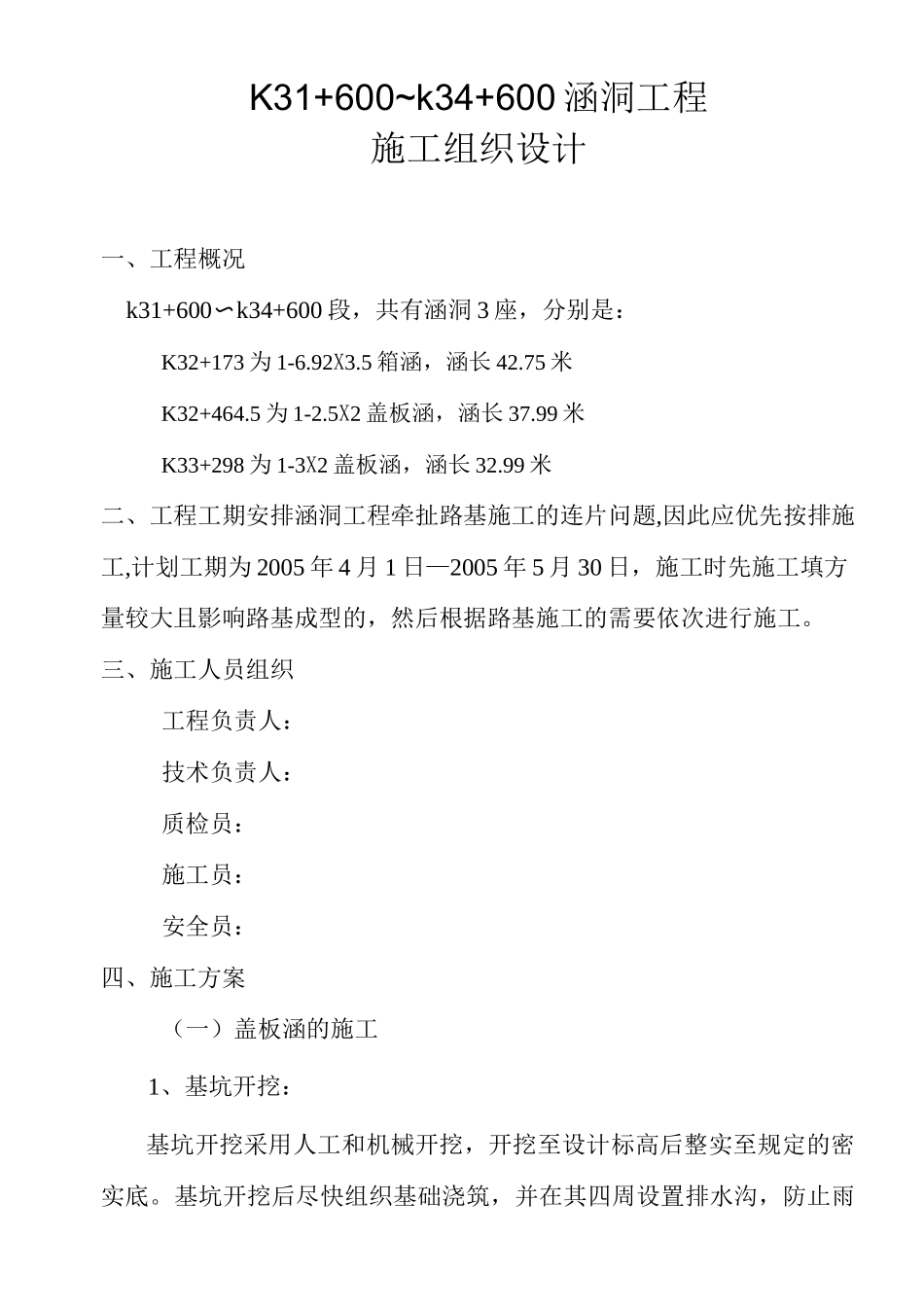

K31+600~k34+600 涵洞工程施工组织设计一、工程概况k31+600〜k34+600 段,共有涵洞 3 座,分别是:K32+173 为 1-6
5 箱涵,涵长 42
75 米K32+464
5 为 1-2
5X2 盖板涵,涵长 37
99 米K33+298 为 1-3X2 盖板涵,涵长 32
99 米二、工程工期安排涵洞工程牵扯路基施工的连片问题,因此应优先按排施工,计划工期为 2005 年 4 月 1 日—2005 年 5 月 30 日,施工时先施工填方量较大且影响路基成型的,然后根据路基施工的需要依次进行施工
三、施工人员组织工程负责人:技术负责人:质检员:施工员:安全员:四、施工方案(一)盖板涵的施工1、基坑开挖:基坑开挖采用人工和机械开挖,开挖至设计标高后整实至规定的密实底

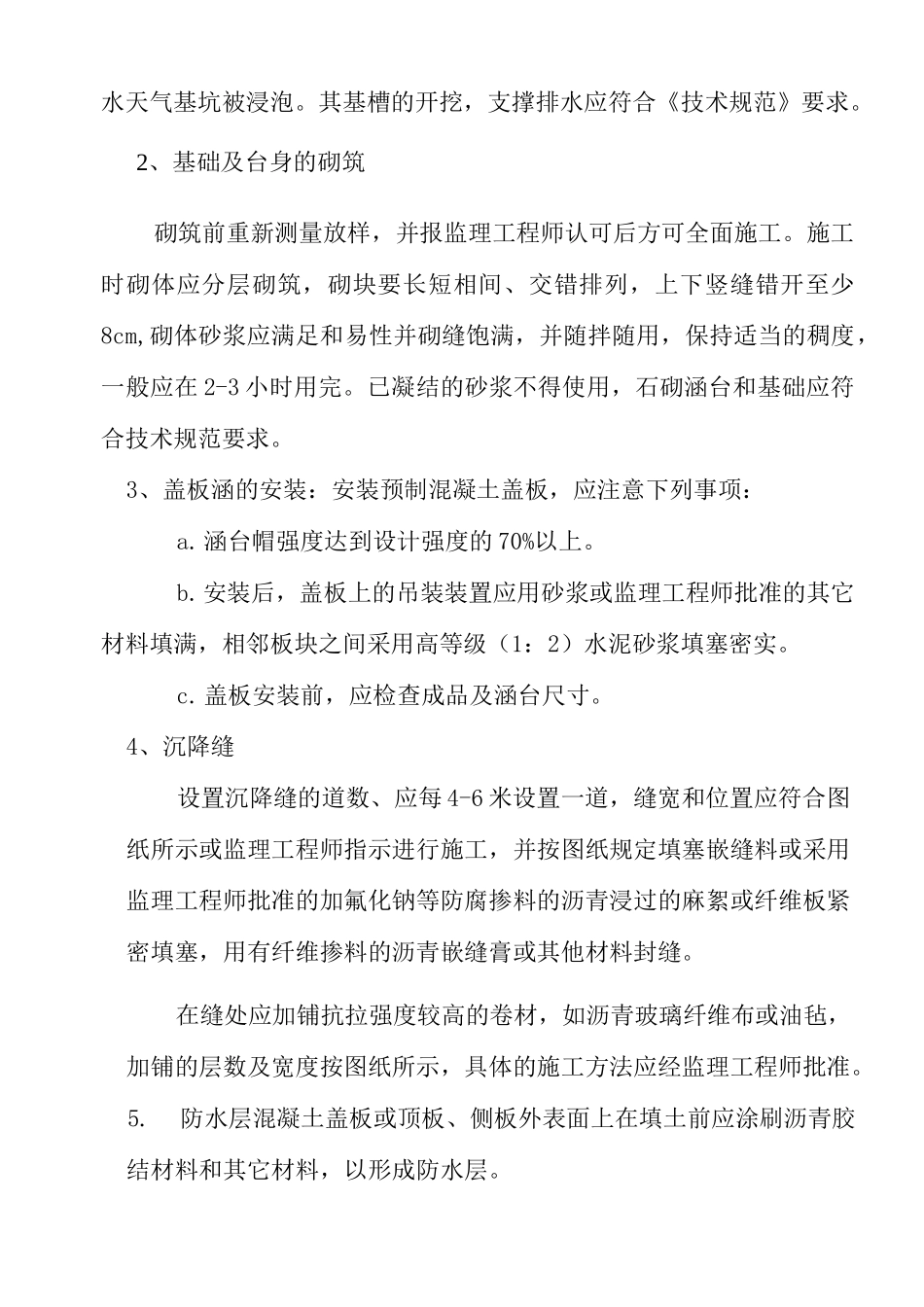

基坑开挖后尽快组织基础浇筑,并在其四周设置排水沟,防止雨水天气基坑被浸泡
其基槽的开挖,支撑排水应符合《技术规范》要求
2、基础及台身的砌筑砌筑前重新测量放样,并报监理工程师认可后方可全面施工
施工时砌体应分层砌筑,砌块要长短相间、交错排列,上下竖缝错开至少8cm,砌体砂浆应满足和易性并砌缝饱满,并随拌随用,保持适当的稠度,一般应在 2-3 小时用完
已凝结的砂浆不得使用,石砌涵台和基础应符合技术规范要求
3、盖板涵的安装:安装预制混凝土盖板,应注意下列事项:a
涵台帽强度达到设计强度的 70%以上
安装后,盖板上的吊装装置应用砂浆或监理工程师批准的其它材料填满,相邻板块之间采用高等级(1:2)水泥砂浆填塞密实
盖板安装前,应检查成品及涵台尺寸
4、沉降缝设置沉降缝的道数、应每 4-6 米设置一道,缝宽和位置应符合图纸所示或监理工程师指示进行施工,并按图纸规定填塞嵌缝料或采用监理工程师批准的加氟化钠等防腐掺料的沥青浸过的麻絮或纤维板紧密填塞,用有纤维掺料的沥青嵌缝膏或
