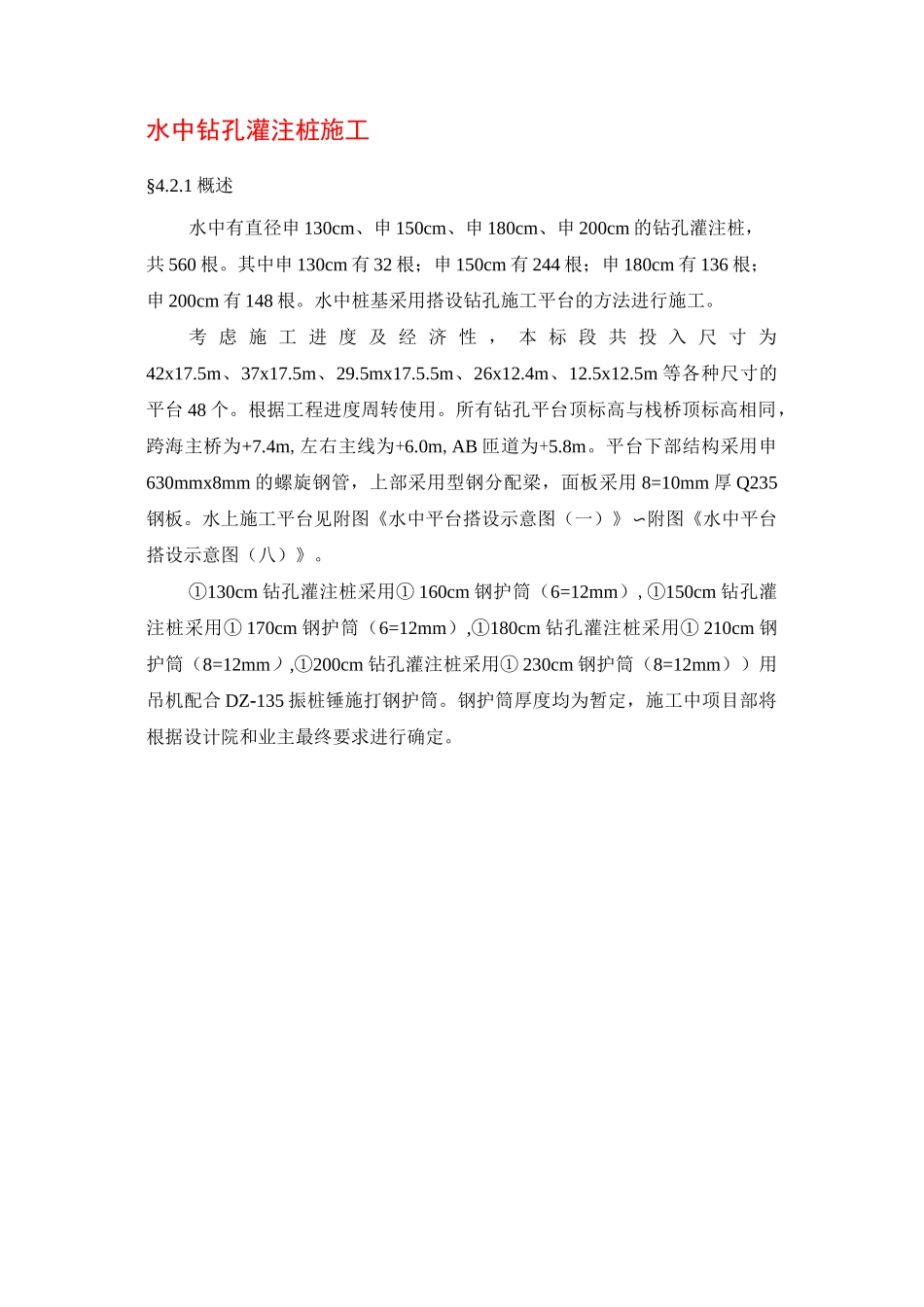

水中钻孔灌注桩施工§4
1 概述水中有直径申 130cm、申 150cm、申 180cm、申 200cm 的钻孔灌注桩,共 560 根
其中申 130cm 有 32 根;申 150cm 有 244 根;申 180cm 有 136 根;申 200cm 有 148 根
水中桩基采用搭设钻孔施工平台的方法进行施工
考 虑 施 工 进 度 及 经 济 性 , 本 标 段 共 投 入 尺 寸 为42x17
5m、37x17
5m、26x12
5m 等各种尺寸的平台 48 个
根据工程进度周转使用
所有钻孔平台顶标高与栈桥顶标高相同,跨海主桥为+7
4m,左右主线为+6
0m,AB 匝道为+5
平台下部结构采用申630mmx8mm 的螺旋钢管,上部采用型钢分配梁,面板采用 8=10mm 厚 Q235钢板
水上施工平台见附图《水中平台搭设示意图(一)》〜附图《水中平台搭设示意图(八)》
①130cm 钻孔灌注桩采用① 160cm 钢护筒(6=12mm),①150cm 钻孔灌注桩采用① 170cm 钢护筒(6=12mm),①180cm 钻孔灌注桩采用① 210cm 钢护筒(8=12mm),①200cm 钻孔灌注桩采用① 230cm 钢护筒(8=12mm))用吊机配合 DZ-135 振桩锤施打钢护筒
钢护筒厚度均为暂定,施工中项目部将根据设计院和业主最终要求进行确定

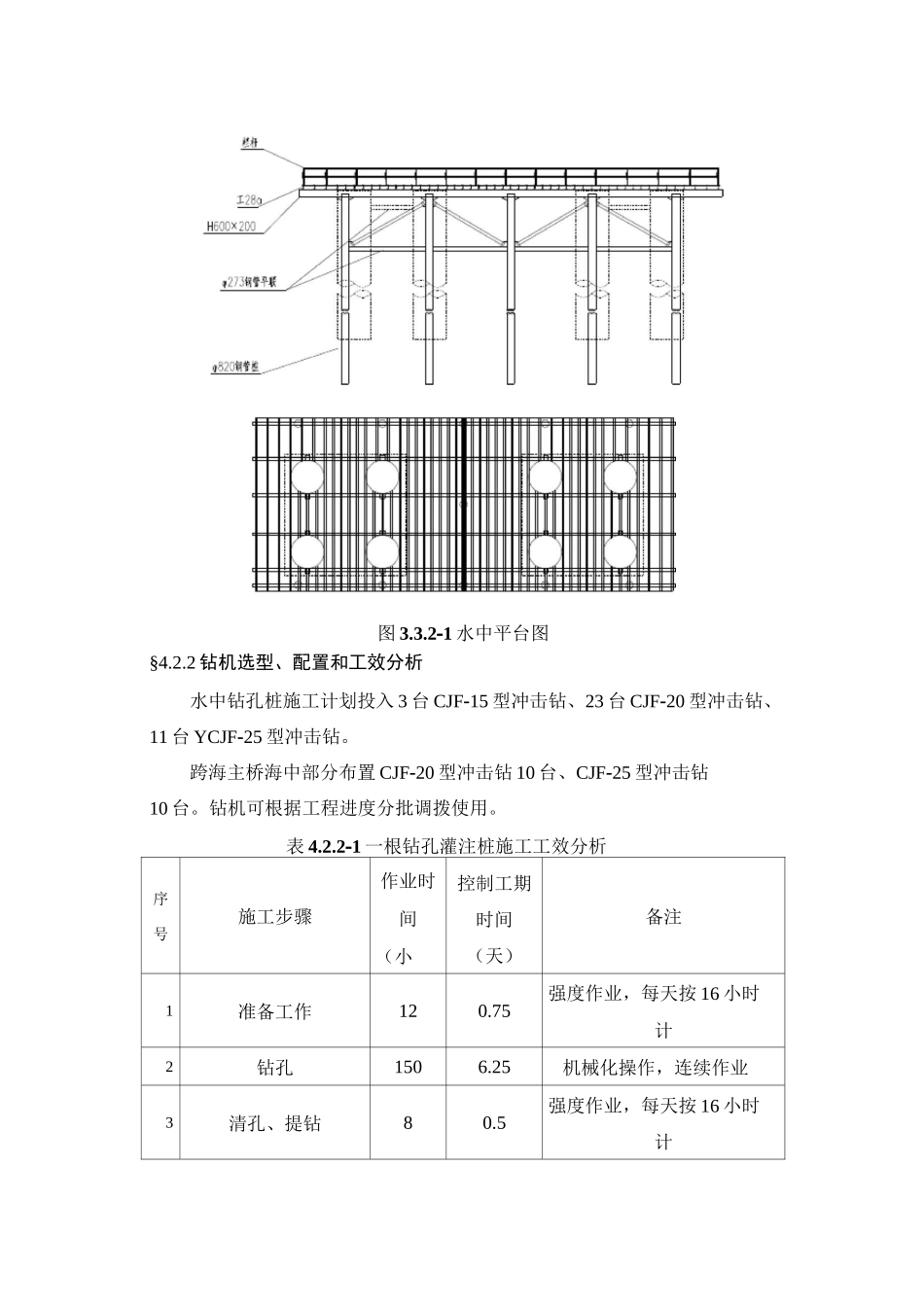

2-1 水中平台图§4
2 钻机选型、配置和工效分析水中钻孔桩施工计划投入 3 台 CJF-15 型冲击钻、23 台 CJF-20 型冲击钻、11 台 YCJF-25 型冲击钻
跨海主桥海中部分布置 CJF-20 型冲击钻 10 台、CJF-25 型冲击钻10 台
钻机可根据工程进度分批调拨使用
2-1 一根钻孔灌注桩施工工效分析序号施工步骤
