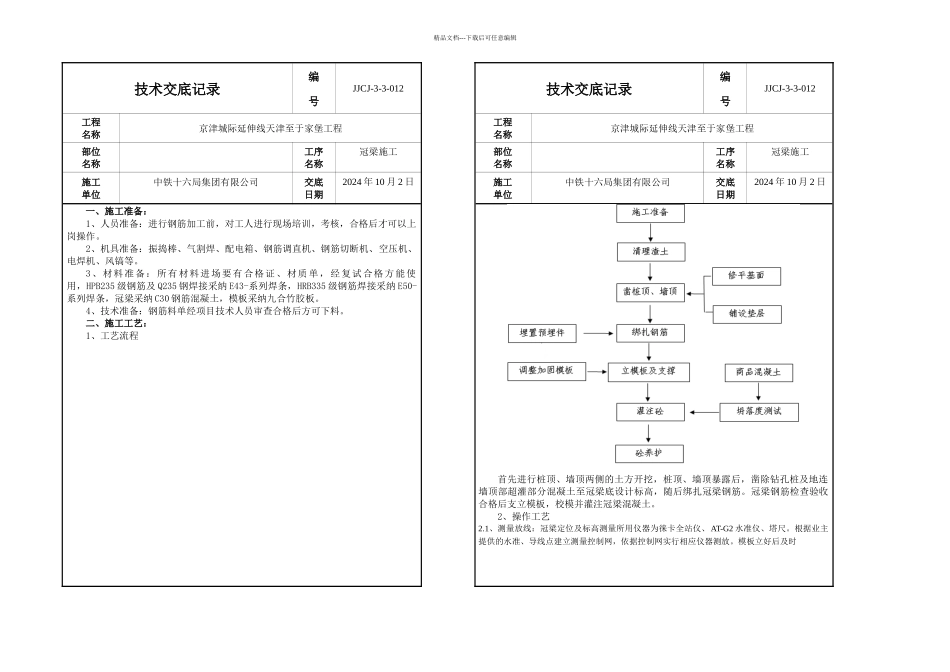

精品文档---下载后可任意编辑技术交底记录编号JJCJ-3-3-012工程名称京津城际延伸线天津至于家堡工程部位名称工序名称冠梁施工施工单位中铁十六局集团有限公司交底日期2024 年 10 月 2 日一、施工准备:1、人员准备:进行钢筋加工前,对工人进行现场培训,考核,合格后才可以上岗操作
2、机具准备:振捣棒、气割焊、配电箱、钢筋调直机、钢筋切断机、空压机、电焊机、风镐等
3、材料准备:所有材料进场要有合格证、材质单,经复试合格方能使用,HPB235 级钢筋及 Q235 钢焊接采纳 E43-系列焊条,HRB335 级钢筋焊接采纳 E50-系列焊条,冠梁采纳 C30 钢筋混凝土,模板采纳九合竹胶板
4、技术准备:钢筋料单经项目技术人员审查合格后方可下料
二、施工工艺:1、工艺流程技术交底记录编号JJCJ-3-3-012工程名称京津城际延伸线天津至于家堡工程部位名称工序名称冠梁施工施工单位中铁十六局集团有限公司交底日期2024 年 10 月 2 日首先进行桩顶、墙顶两侧的土方开挖,桩顶、墙顶暴露后,凿除钻孔桩及地连墙顶部超灌部分混凝土至冠梁底设计标高,随后绑扎冠梁钢筋

冠梁钢筋检查验收合格后支立模板,校模并灌注冠梁混凝土
2、操作工艺2
1、测量放线:冠梁定位及标高测量所用仪器为徕卡全站仪、AT-G2 水准仪、塔尺
根据业主提供的水准、导线点建立测量控制网,依据控制网实行相应仪器测放
模板立好后及时精品文档---下载后可任意编辑技术交底记录编号JJCJ-3-3-012工程名称京津城际延伸线天津至于家堡工程部位名称工序名称冠梁施工施工单位中铁十六局集团有限公司交底日期2024 年 10 月 2 日对冠梁及第一道混凝土支撑顶标高、冠梁及第一道混凝土支撑底标高进行抄平,并标注在模板内侧,混凝土浇筑时严格按所测放标高进行浇筑标高控制

2、钢筋加工:1、钢筋加工(1)按施工图及技术
