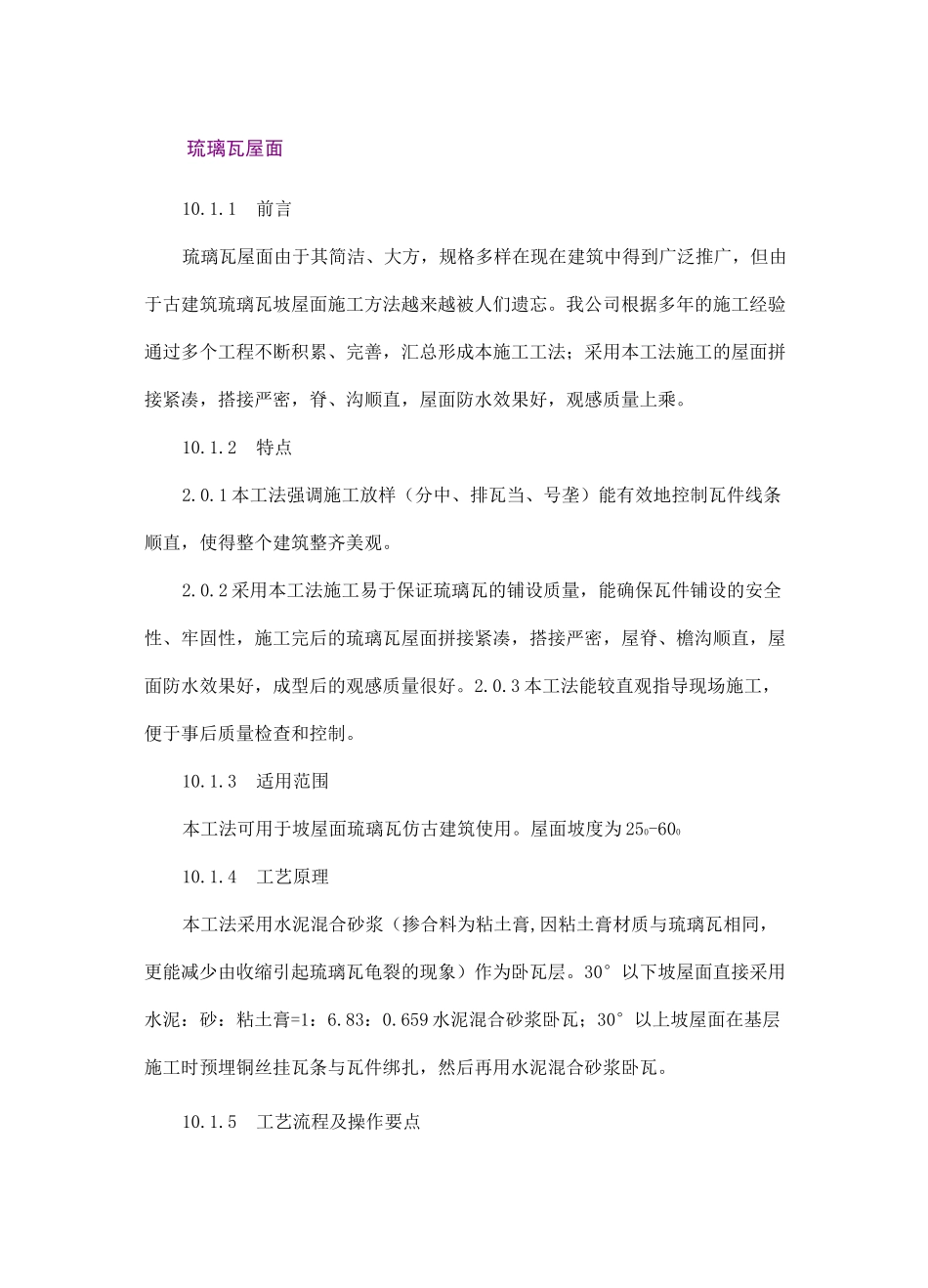

琉璃瓦屋面10
1前言琉璃瓦屋面由于其简洁、大方,规格多样在现在建筑中得到广泛推广,但由于古建筑琉璃瓦坡屋面施工方法越来越被人们遗忘
我公司根据多年的施工经验通过多个工程不断积累、完善,汇总形成本施工工法;采用本工法施工的屋面拼接紧凑,搭接严密,脊、沟顺直,屋面防水效果好,观感质量上乘
1 本工法强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观
2 采用本工法施工易于保证琉璃瓦的铺设质量,能确保瓦件铺设的安全性、牢固性,施工完后的琉璃瓦屋面拼接紧凑,搭接严密,屋脊、檐沟顺直,屋面防水效果好,成型后的观感质量很好
3 本工法能较直观指导现场施工,便于事后质量检查和控制
3适用范围本工法可用于坡屋面琉璃瓦仿古建筑使用
屋面坡度为 250-60010
4工艺原理本工法采用水泥混合砂浆(掺合料为粘土膏,因粘土膏材质与琉璃瓦相同,更能减少由收缩引起琉璃瓦龟裂的现象)作为卧瓦层
30°以下坡屋面直接采用水泥:砂:粘土膏=1:6
659 水泥混合砂浆卧瓦;30°以上坡屋面在基层施工时预埋铜丝挂瓦条与瓦件绑扎,然后再用水泥混合砂浆卧瓦
5工艺流程及操作要点10
1工艺流程施工工艺流程见下页10
2 操作要点:5
1施工准备1基层验收1)组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理
2)对 30°以上坡屋面采用预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求
2安排专人对瓦件进行挑选
1)采取手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类
对于不合格的一律剔除
同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调
2)提前四小时将瓦用清水浸泡,贴前取出凉
