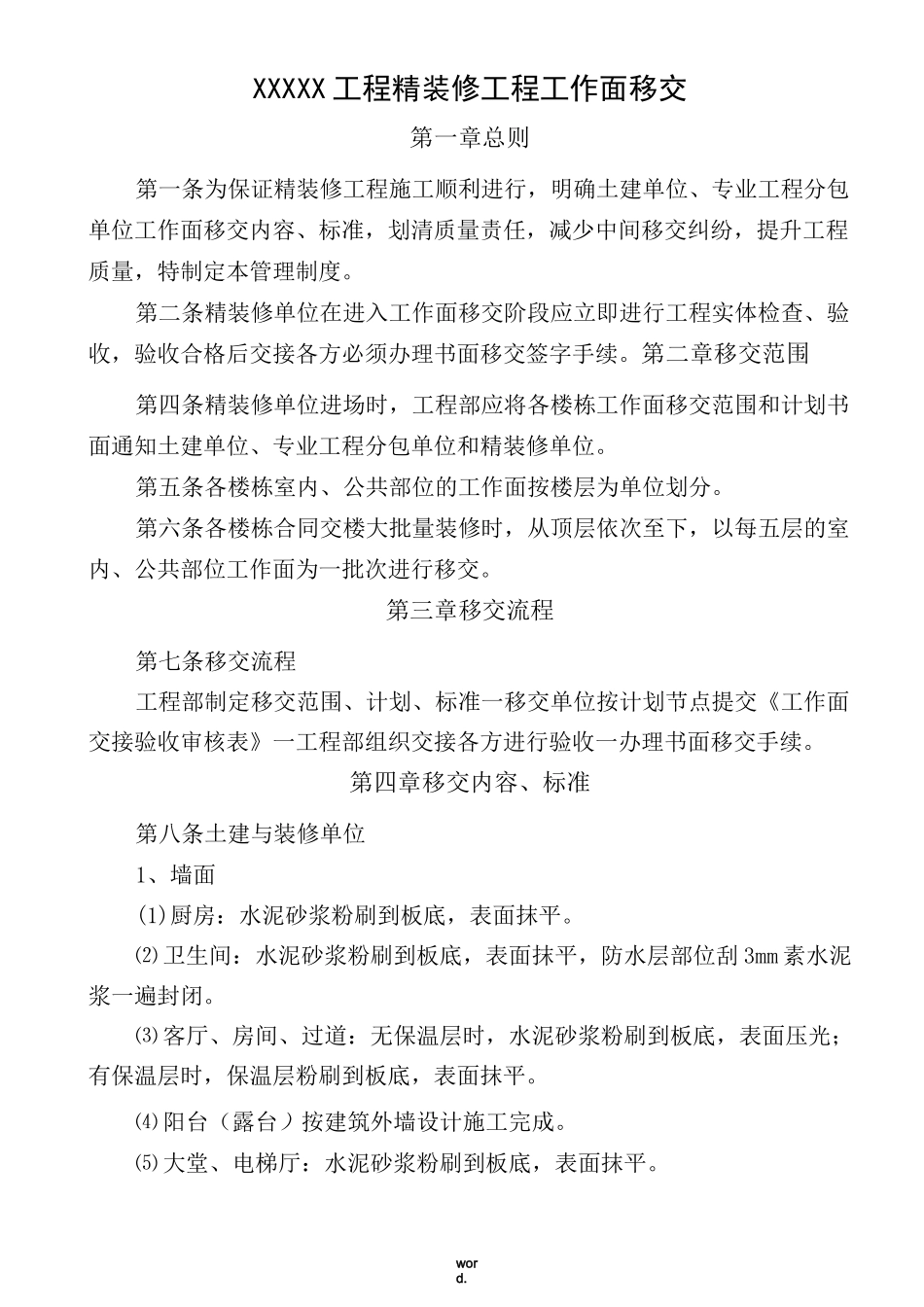

XXXXX 工程精装修工程工作面移交第一章总则第一条为保证精装修工程施工顺利进行,明确土建单位、专业工程分包单位工作面移交内容、标准,划清质量责任,减少中间移交纠纷,提升工程质量,特制定本管理制度
第二条精装修单位在进入工作面移交阶段应立即进行工程实体检查、验收,验收合格后交接各方必须办理书面移交签字手续
第二章移交范围第四条精装修单位进场时,工程部应将各楼栋工作面移交范围和计划书面通知土建单位、专业工程分包单位和精装修单位
第五条各楼栋室内、公共部位的工作面按楼层为单位划分
第六条各楼栋合同交楼大批量装修时,从顶层依次至下,以每五层的室内、公共部位工作面为一批次进行移交
第三章移交流程第七条移交流程工程部制定移交范围、计划、标准一移交单位按计划节点提交《工作面交接验收审核表》一工程部组织交接各方进行验收一办理书面移交手续
第四章移交内容、标准第八条土建与装修单位1、墙面(1)厨房:水泥砂浆粉刷到板底,表面抹平
⑵ 卫生间:水泥砂浆粉刷到板底,表面抹平,防水层部位刮 3mm 素水泥浆一遍封闭
⑶ 客厅、房间、过道:无保温层时,水泥砂浆粉刷到板底,表面压光;有保温层时,保温层粉刷到板底,表面抹平
⑷ 阳台(露台)按建筑外墙设计施工完成
⑸ 大堂、电梯厅:水泥砂浆粉刷到板底,表面抹平

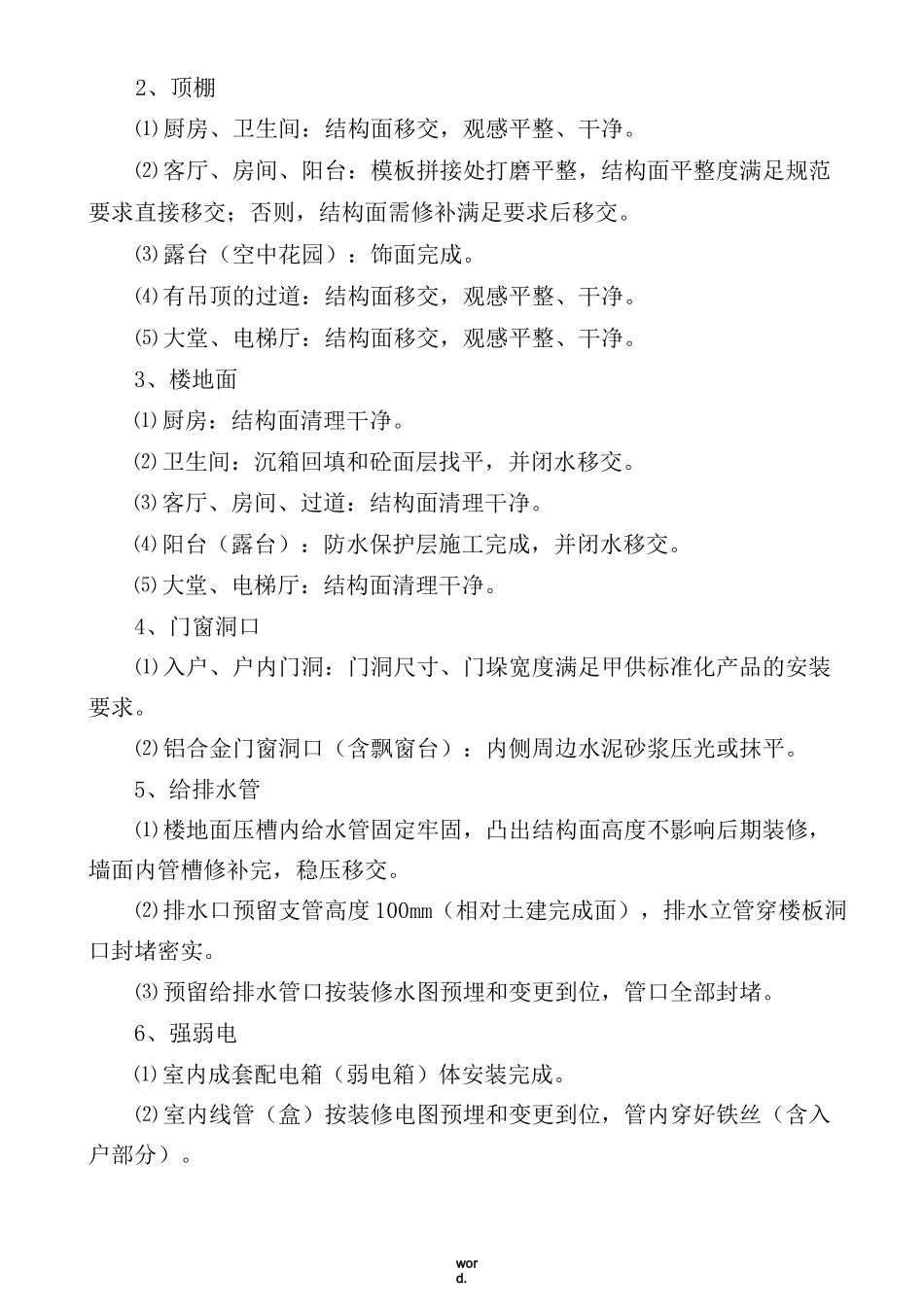

2、顶棚⑴ 厨房、卫生间:结构面移交,观感平整、干净
⑵ 客厅、房间、阳台:模板拼接处打磨平整,结构面平整度满足规范要求直接移交;否则,结构面需修补满足要求后移交
⑶ 露台(空中花园):饰面完成
⑷ 有吊顶的过道:结构面移交,观感平整、干净
⑸ 大堂、电梯厅:结构面移交,观感平整、干净
3、楼地面⑴ 厨房:结构面清理干净
⑵ 卫生间:沉箱回填和砼面层找平,并闭水移交
⑶ 客厅、房间、过道:结构面清理干净
⑷ 阳台(露台):防水保护层施工完成,并闭水移交
⑸ 大堂、电梯厅:结构面
