1石材地面工程1
1 概述本石材工程按设计要求采用整板湿贴施工工艺,施工难度较大,施工时应先试贴,符合要求后再出工艺卡全面铺开作业

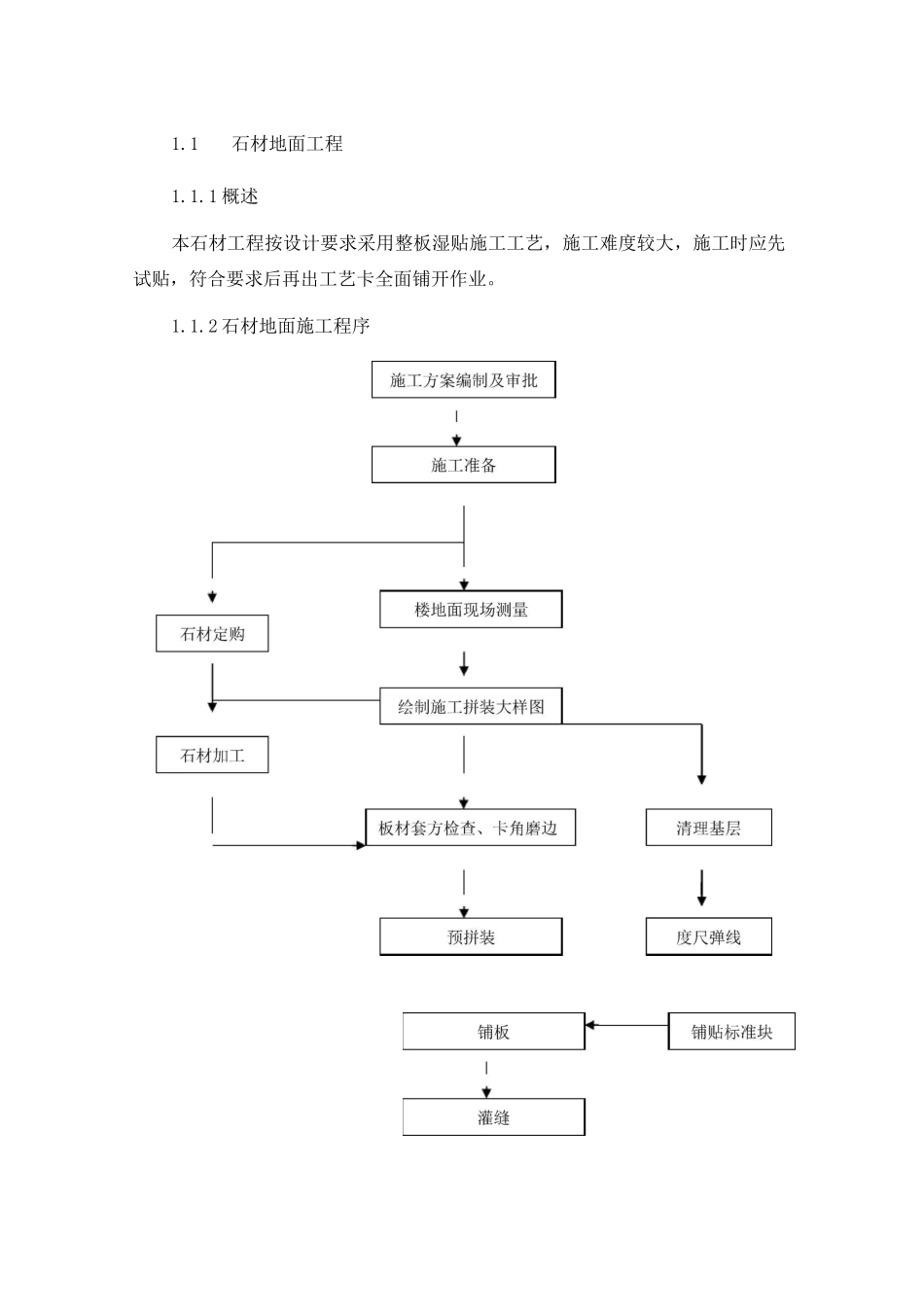

2 石材地面施工程序▼成品保护1

3 材料准备本工程所用石材质量必须符合设计要求和国家规范
石材样品一经得到业主、设计师确认封样后,应严格按规定进行采购备料,同一品种的石材应从单一的开采源购买
本工程所用石材的制造加工要有先进的机械设备和技术力量
其它铺料(水泥、砂子、粘结剂、颜料、清洁剂、蜡、各种锚固件、预埋件、支撑件等)都应按设计规定备料或加工
4 施工条件及材料要求a
地面垫层、结构层基体己验收合格
机电设施预埋安装已完成,并验收合格
门框已抄平、吊直
水平基准线以给定
石材按设计要求备料,且质量良好,其纹理、颜色、色调、尺寸与样板一致,并得到建筑师认可
石材符合设计图纸要求,用于地板的石材应为 20mm 厚
颜色和质地应与总承包人和设计师批准之样品相符合
砂浆:符合国家标准,无加气处理,若用于彩色灌浆要使波特兰白水泥
骨料:整平层砂浆;细砂
灌浆:磨细石料,用于彩色灌浆要于样品一致,白色灌浆用天然白色砂或磨细白色石料
水:干净,无有害于工程物质

5 施工准备1、检测基层结构做好施工大样图各种石材饰面安装前,应根据设计图纸对石材安装部位的基层结构进行测量检查,对各种基体的垂直度、平整度、间隔距离、设计规定的坡度等进行实测核实,对施工难度大的拼花图案要做好施工大样图,绘制好大样排板图
2、基层处理根据测量检查结果对基层进行修整,光滑的基层表面应做拉毛,基层表面明显凸凹处,应用 1:3 水泥砂浆找平,基层表面残存的灰浆、尘土、油漆等应清除干静
如需做找平层的,为了使基层能与找平层粘结牢固,可在抹找平层前先洒聚合水泥浆
3、度尺弹线:定标高线:按标高基准线
