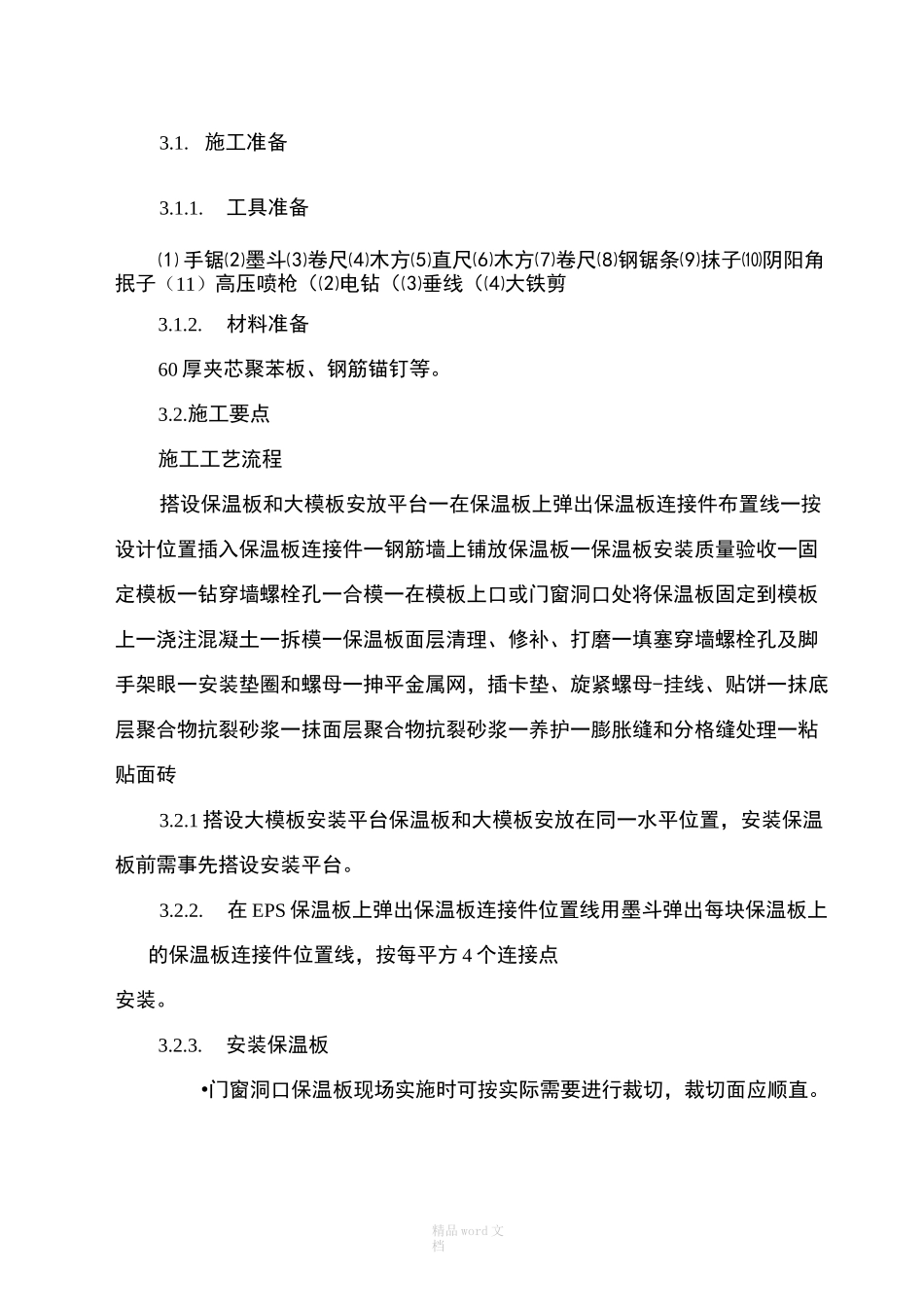

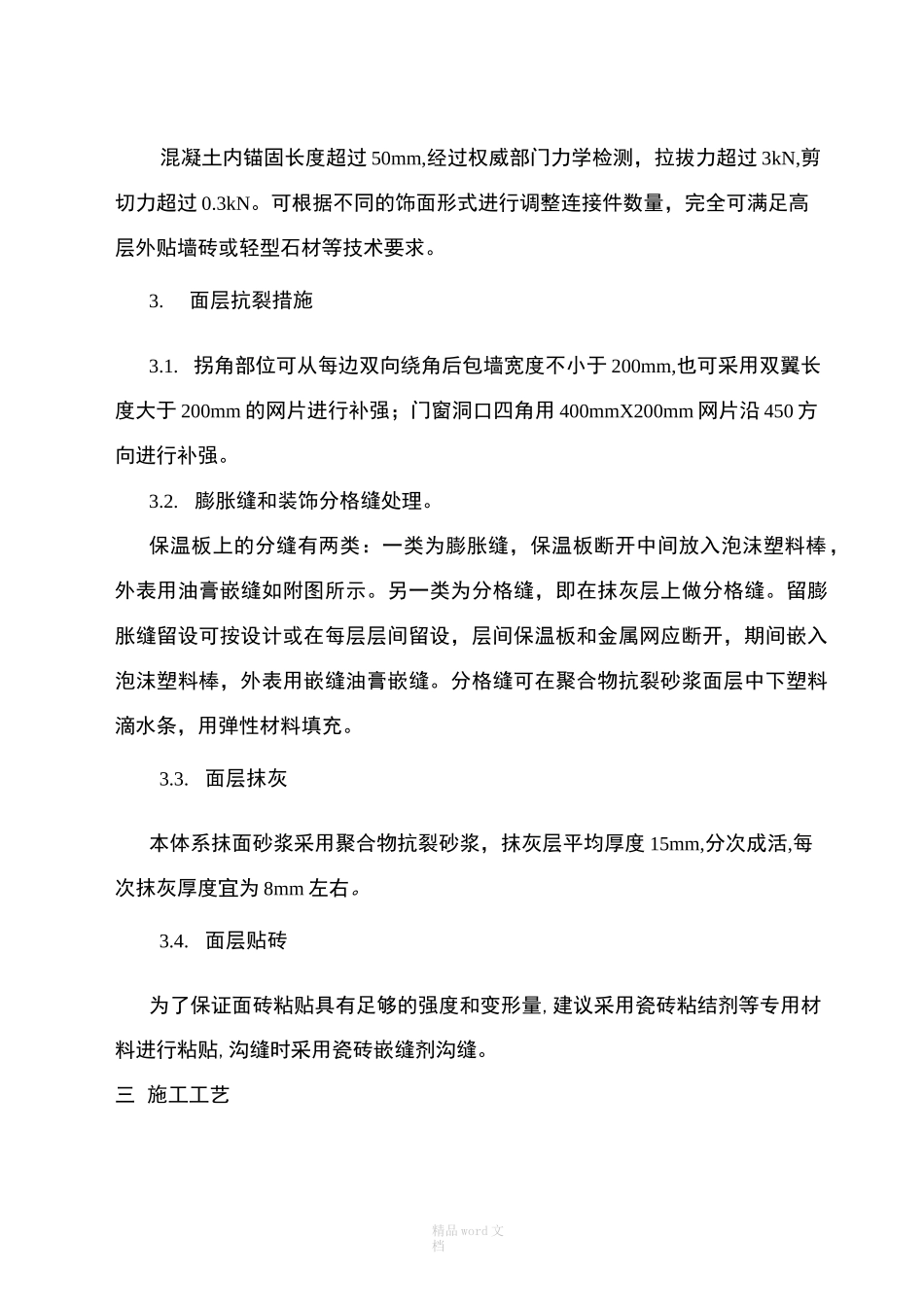

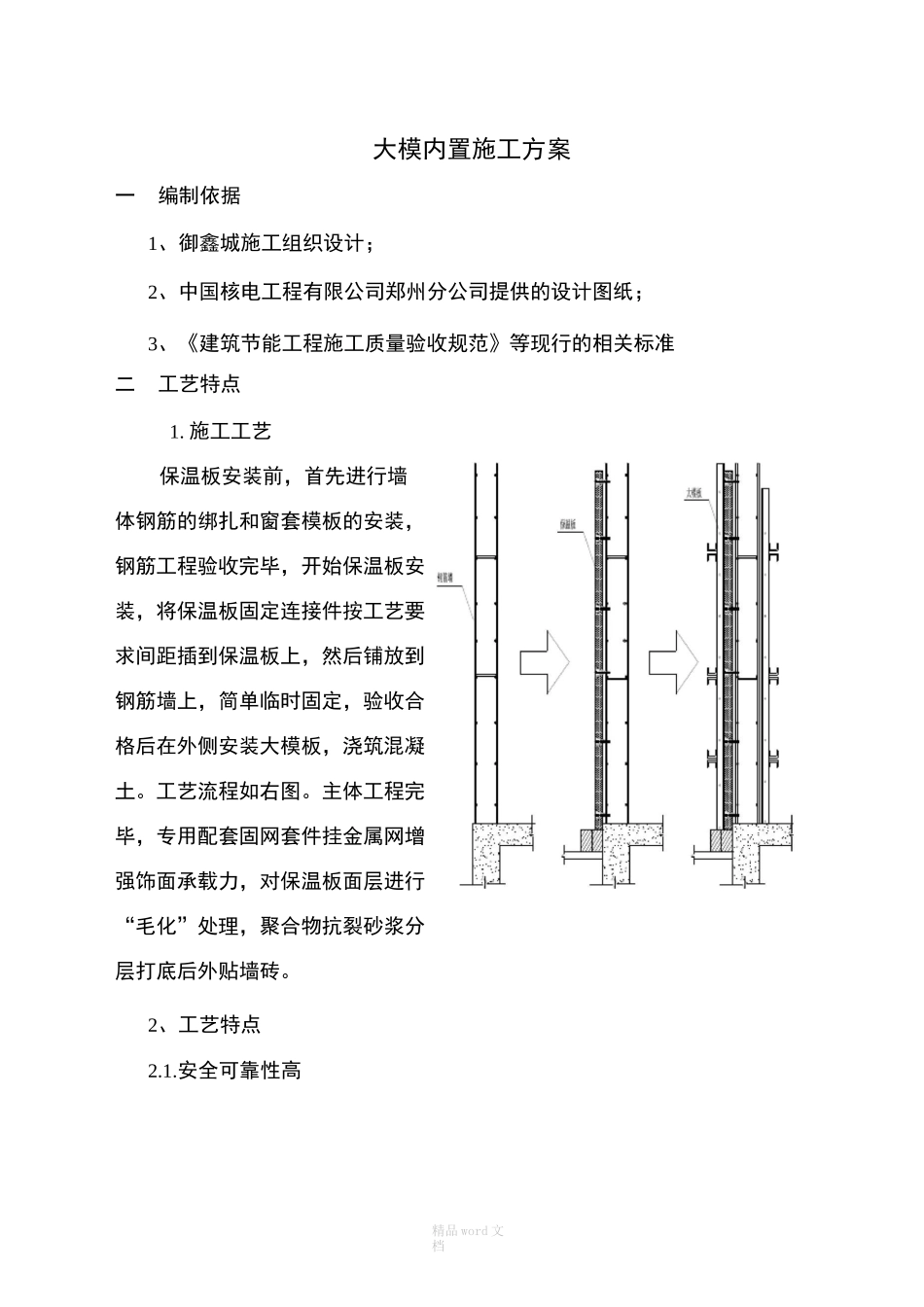

精品 word 文档大模内置施工方案一编制依据1、御鑫城施工组织设计;2、中国核电工程有限公司郑州分公司提供的设计图纸;3、《建筑节能工程施工质量验收规范》等现行的相关标准二工艺特点1. 施工工艺保温板安装前,首先进行墙体钢筋的绑扎和窗套模板的安装,钢筋工程验收完毕,开始保温板安装,将保温板固定连接件按工艺要求间距插到保温板上,然后铺放到钢筋墙上,简单临时固定,验收合格后在外侧安装大模板,浇筑混凝土。工艺流程如右图。主体工程完毕,专用配套固网套件挂金属网增强饰面承载力,对保温板面层进行“毛化”处理,聚合物抗裂砂浆分层打底后外贴墙砖。2、工艺特点2.1.安全可靠性高精品 word 文档混凝土内锚固长度超过 50mm,经过权威部门力学检测,拉拔力超过 3kN,剪切力超过 0.3kN。可根据不同的饰面形式进行调整连接件数量,完全可满足高层外贴墙砖或轻型石材等技术要求。3.面层抗裂措施3.1. 拐角部位可从每边双向绕角后包墙宽度不小于 200mm,也可采用双翼长度大于 200mm 的网片进行补强;门窗洞口四角用 400mmX200mm 网片沿 450 方向进行补强。3.2. 膨胀缝和装饰分格缝处理。保温板上的分缝有两类:一类为膨胀缝,保温板断开中间放入泡沫塑料棒,外表用油膏嵌缝如附图所示。另一类为分格缝,即在抹灰层上做分格缝。留膨胀缝留设可按设计或在每层层间留设,层间保温板和金属网应断开,期间嵌入泡沫塑料棒,外表用嵌缝油膏嵌缝。分格缝可在聚合物抗裂砂浆面层中下塑料滴水条,用弹性材料填充。3.3. 面层抹灰本体系抹面砂浆采用聚合物抗裂砂浆,抹灰层平均厚度 15mm,分次成活,每次抹灰厚度宜为 8mm 左右。3.4. 面层贴砖为了保证面砖粘贴具有足够的强度和变形量,建议采用瓷砖粘结剂等专用材料进行粘贴,沟缝时采用瓷砖嵌缝剂沟缝。三 施工工艺精品 word 文档3.1. 施工准备3.1.1.工具准备⑴ 手锯⑵墨斗⑶卷尺⑷木方⑸直尺⑹木方⑺卷尺⑻钢锯条⑼抹子⑽阴阳角抿子(11)高压喷枪(⑵电钻(⑶垂线(⑷大铁剪3.1.2.材料准备60 厚夹芯聚苯板、钢筋锚钉等。3.2.施工要点施工工艺流程搭设保温板和大模板安放平台一在保温板上弹出保温板连接件布置线一按设计位置插入保温板连接件一钢筋墙上铺放保温板一保温板安装质量验收一固定模板一钻穿墙螺栓孔一合模一在模板上口或门窗洞口处将保温板固定到模板上一浇注混凝土一拆模一保温板面层清理、修补、打磨一填塞穿墙螺栓孔及脚手架眼一安装垫圈和螺母一抻平金属网,插...
