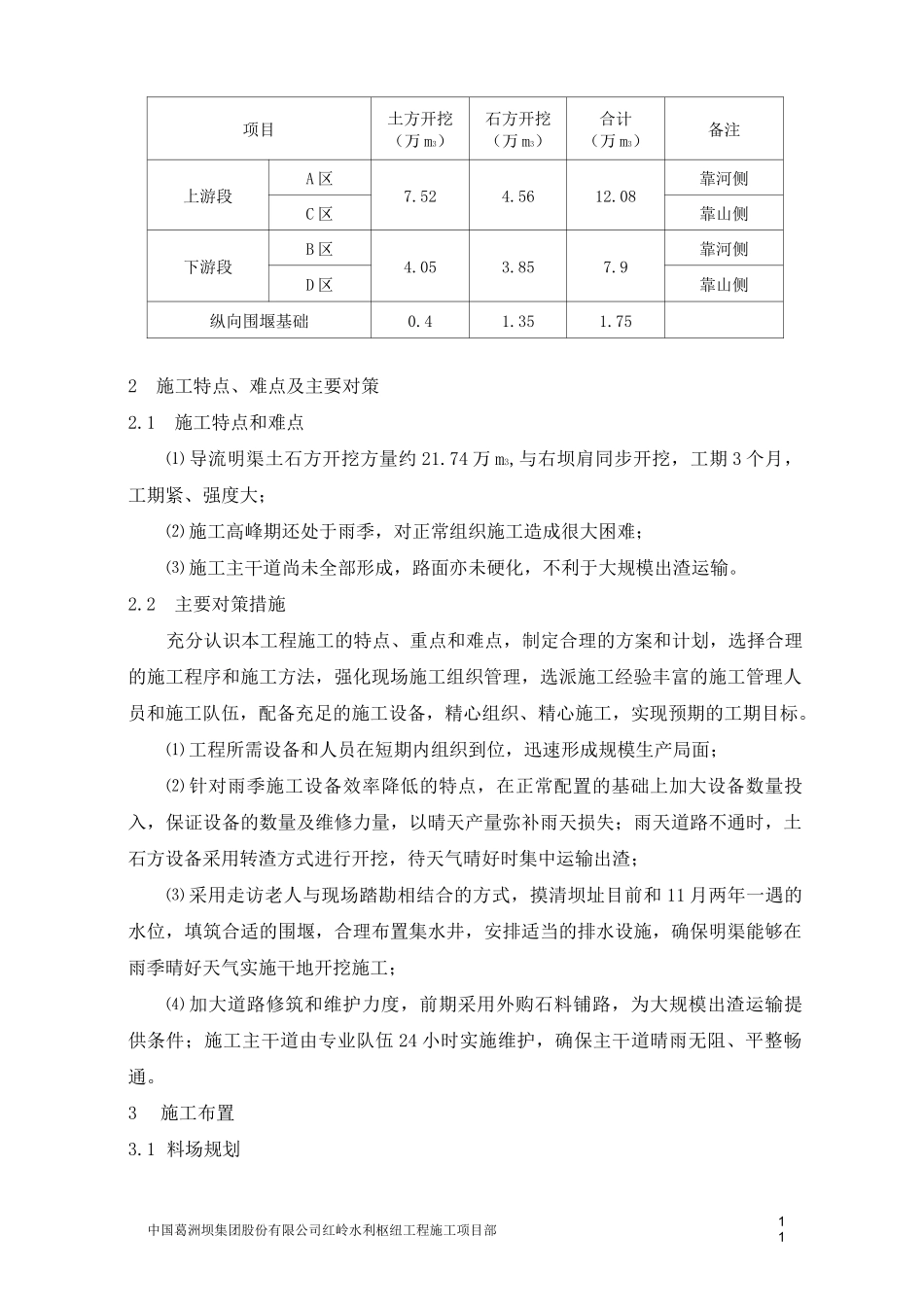

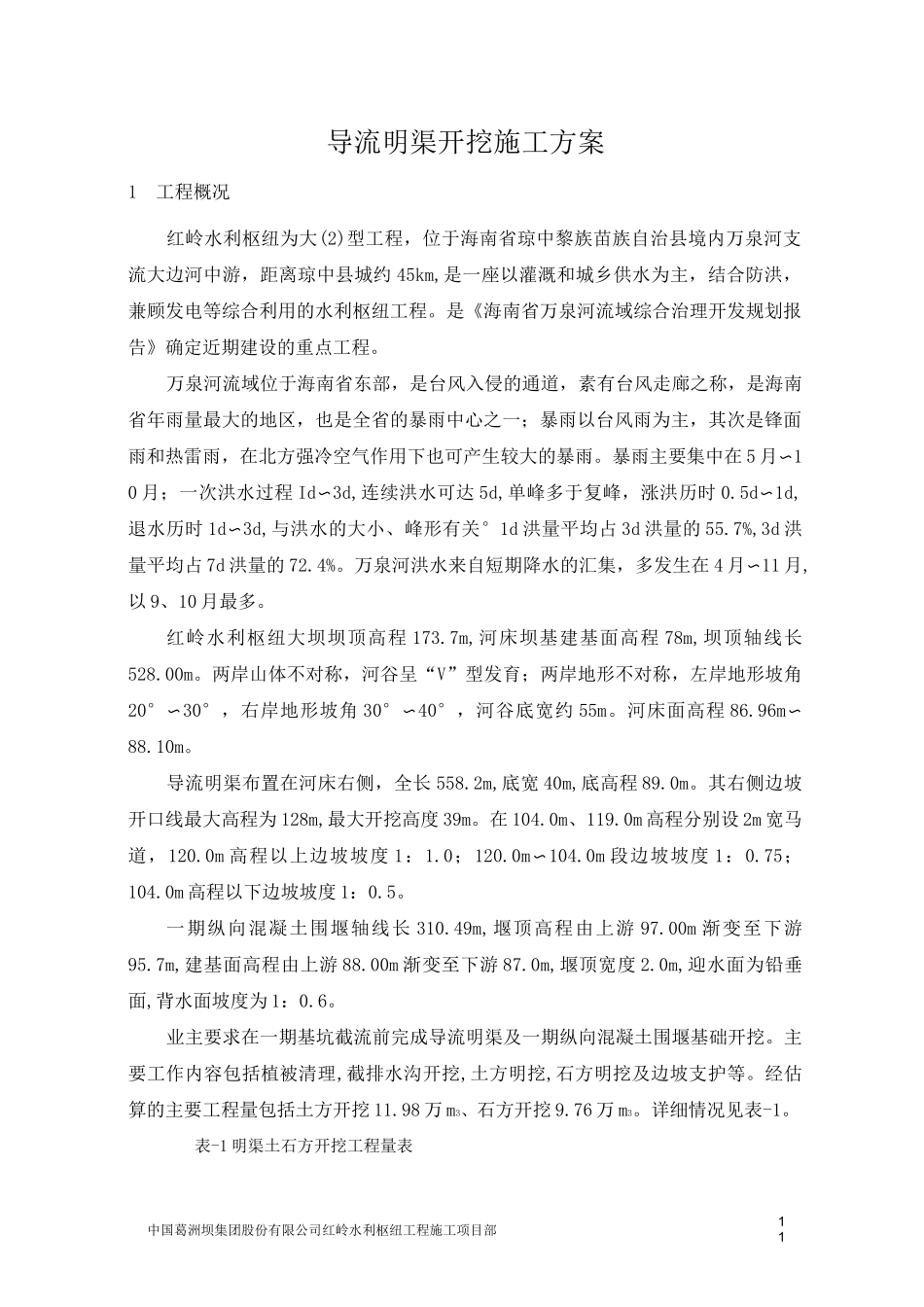

11中国葛洲坝集团股份有限公司红岭水利枢纽工程施工项目部导流明渠开挖施工方案1工程概况红岭水利枢纽为大(2)型工程,位于海南省琼中黎族苗族自治县境内万泉河支流大边河中游,距离琼中县城约 45km,是一座以灌溉和城乡供水为主,结合防洪,兼顾发电等综合利用的水利枢纽工程

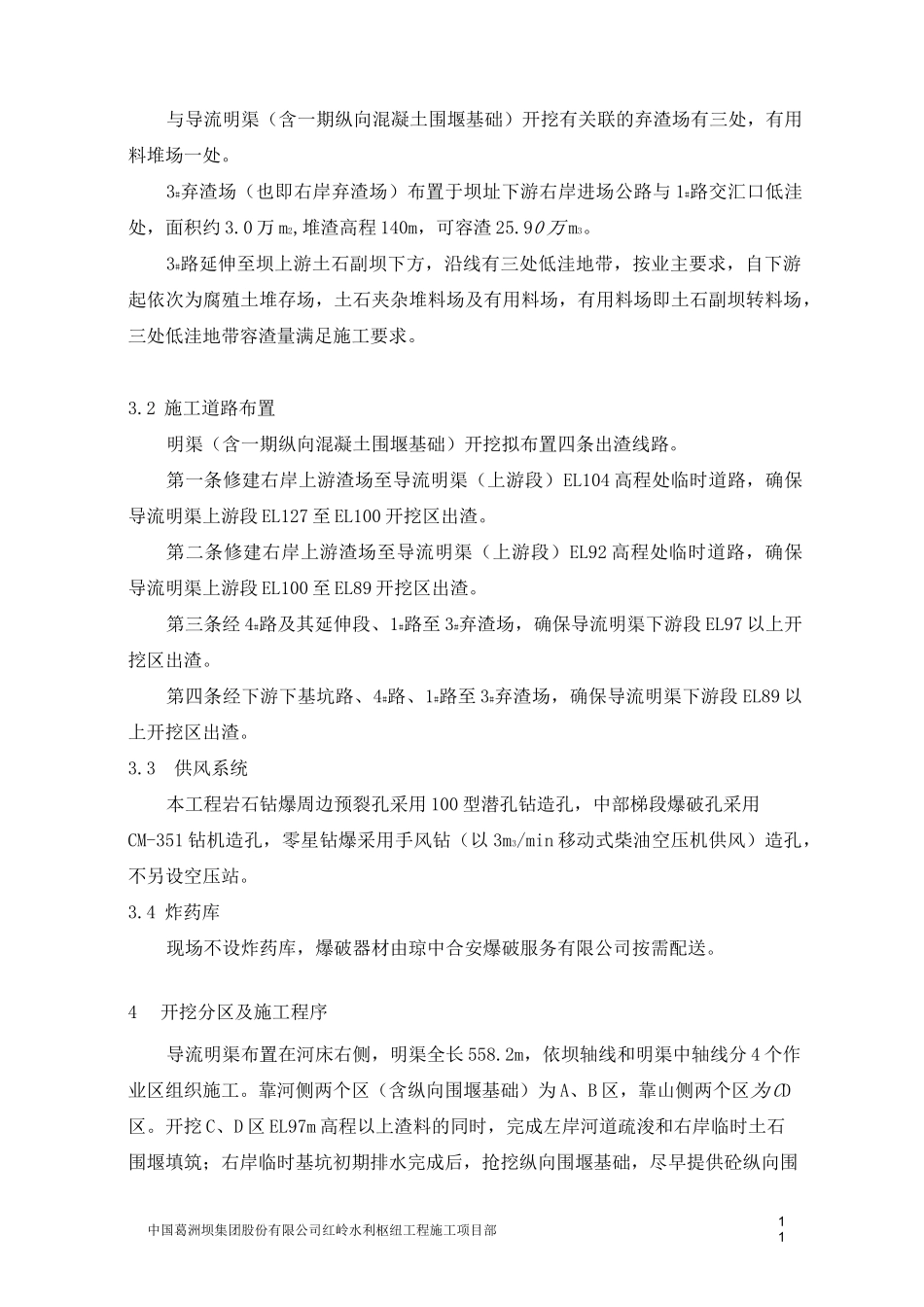

是《海南省万泉河流域综合治理开发规划报告》确定近期建设的重点工程
万泉河流域位于海南省东部,是台风入侵的通道,素有台风走廊之称,是海南省年雨量最大的地区,也是全省的暴雨中心之一;暴雨以台风雨为主,其次是锋面雨和热雷雨,在北方强冷空气作用下也可产生较大的暴雨
暴雨主要集中在 5 月〜10 月;一次洪水过程 Id〜3d,连续洪水可达 5d,单峰多于复峰,涨洪历时 0
5d〜1d,退水历时 1d〜3d,与洪水的大小、峰形有关°1d 洪量平均占 3d 洪量的 55
7%,3d 洪量平均占 7d 洪量的 72
万泉河洪水来自短期降水的汇集,多发生在 4 月〜11 月,以 9、10 月最多
红岭水利枢纽大坝坝顶高程 173
7m,河床坝基建基面高程 78m,坝顶轴线长528
两岸山体不对称,河谷呈“V”型发育;两岸地形不对称,左岸地形坡角20°〜30°,右岸地形坡角 30°〜40°,河谷底宽约 55m
河床面高程 86
96m〜88
导流明渠布置在河床右侧,全长 558
2m,底宽 40m,底高程 89
其右侧边坡开口线最大高程为 128m,最大开挖高度 39m
0m、119
0m 高程分别设 2m 宽马道,120
0m 高程以上边坡坡度 1:1
0m〜104
0m 段边坡坡度 1:0
75;104
0m 高程以下边坡坡度 1:0
一期纵向混凝土围堰轴线长 310
49m,堰顶高程由上游 97
00m 渐变至下游95
7m,建基面高程由上游 88
00m 渐变至下游
