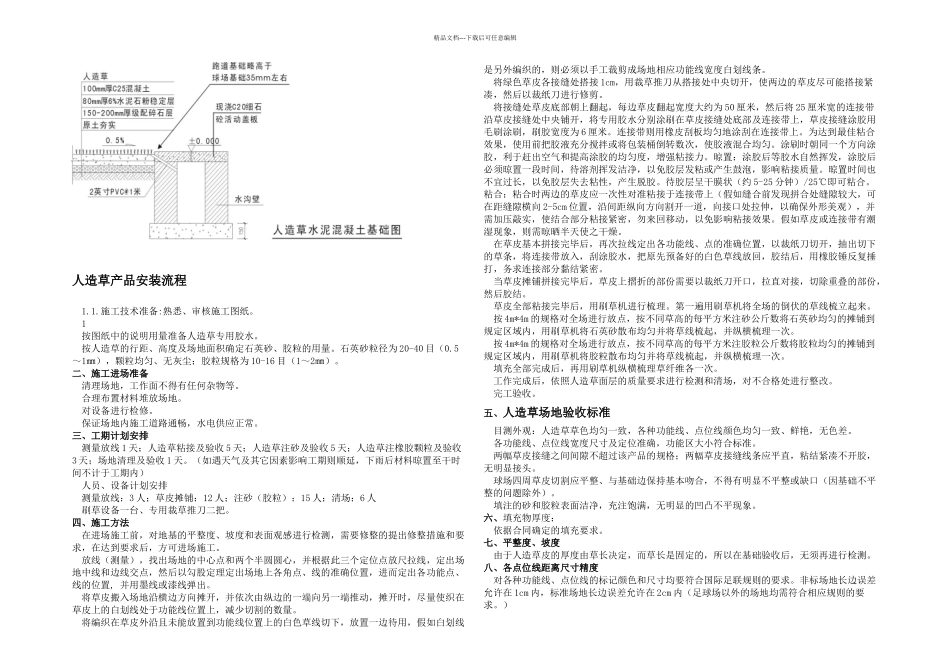

精品文档---下载后可任意编辑人造草产品安装流程1
施工技术准备:熟悉、审核施工图纸
1按图纸中的说明用量准备人造草专用胶水
按人造草的行距、高度及场地面积确定石英砂、胶粒的用量
石英砂粒径为 20-40 目(0
5~1㎜),颗粒均匀、无灰尘;胶粒规格为 10-16 目(1~2㎜)
二、施工进场准备清理场地,工作面不得有任何杂物等
合理布置材料堆放场地
对设备进行检修
保证场地内施工道路通畅,水电供应正常

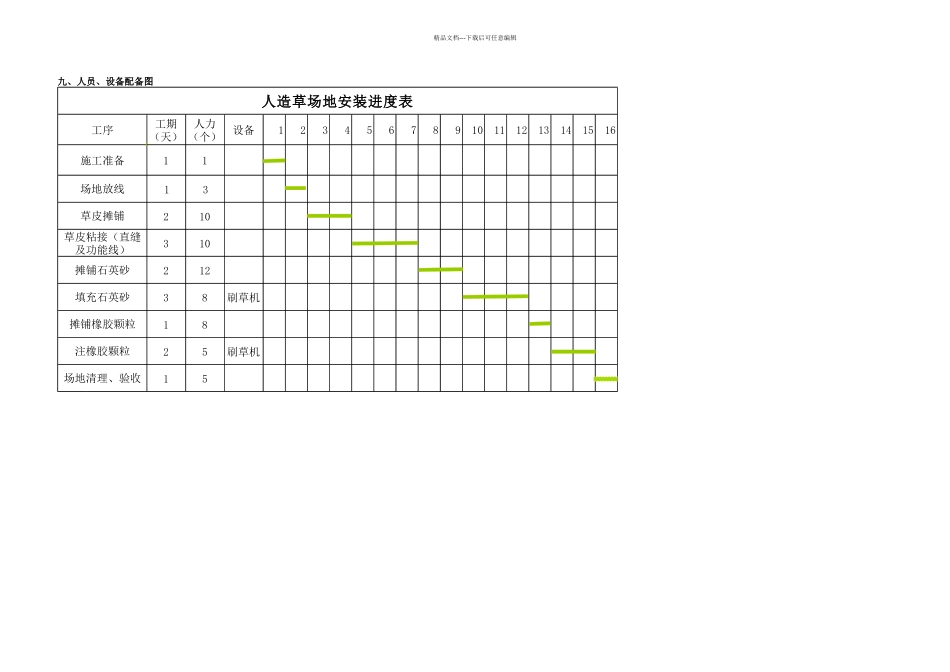

三、工期计划安排测量放线 1 天;人造草粘接及验收 5 天;人造草注砂及验收 5 天;人造草注橡胶颗粒及验收3 天;场地清理及验收 1 天
(如遇天气及其它因素影响工期则顺延,下雨后材料晾置至干时间不计于工期内)人员、设备计划安排 测量放线:3 人;草皮摊铺:12 人;注砂(胶粒):15 人;清场:6 人刷草设备一台、专用裁草推刀二把
四、施工方法在进场施工前,对地基的平整度、坡度和表面观感进行检测,需要修整的提出修整措施和要求,在达到要求后,方可进场施工
放线(测量),找出场地的中心点和两个半圆圆心,并根据此三个定位点放尺拉线,定出场地中线和边线交点,然后以勾股定理定出场地上各角点、线的准确位置,进而定出各功能点、线的位置, 并用墨线或漆线弹出
将草皮搬入场地沿横边方向摊开,并依次由纵边的一端向另一端推动,摊开时,尽量使织在草皮上的白划线处于功能线位置上,减少切割的数量
将编织在草皮外沿且未能放置到功能线位置上的白色草线切下,放置一边待用,假如白划线是另外编织的,则必须以手工裁剪成场地相应功能线宽度白划线条
将绿色草皮各接缝处搭接 1cm,用裁草推刀从搭接处中央切开,使两边的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪
将接缝处草皮底部朝上翻起,每边草皮翻起宽度大约为 50 厘米,然后将 25 厘米宽的连接带沿草皮接缝处中央铺开,将专用胶水分别涂刷在草皮接缝处底部及连接
