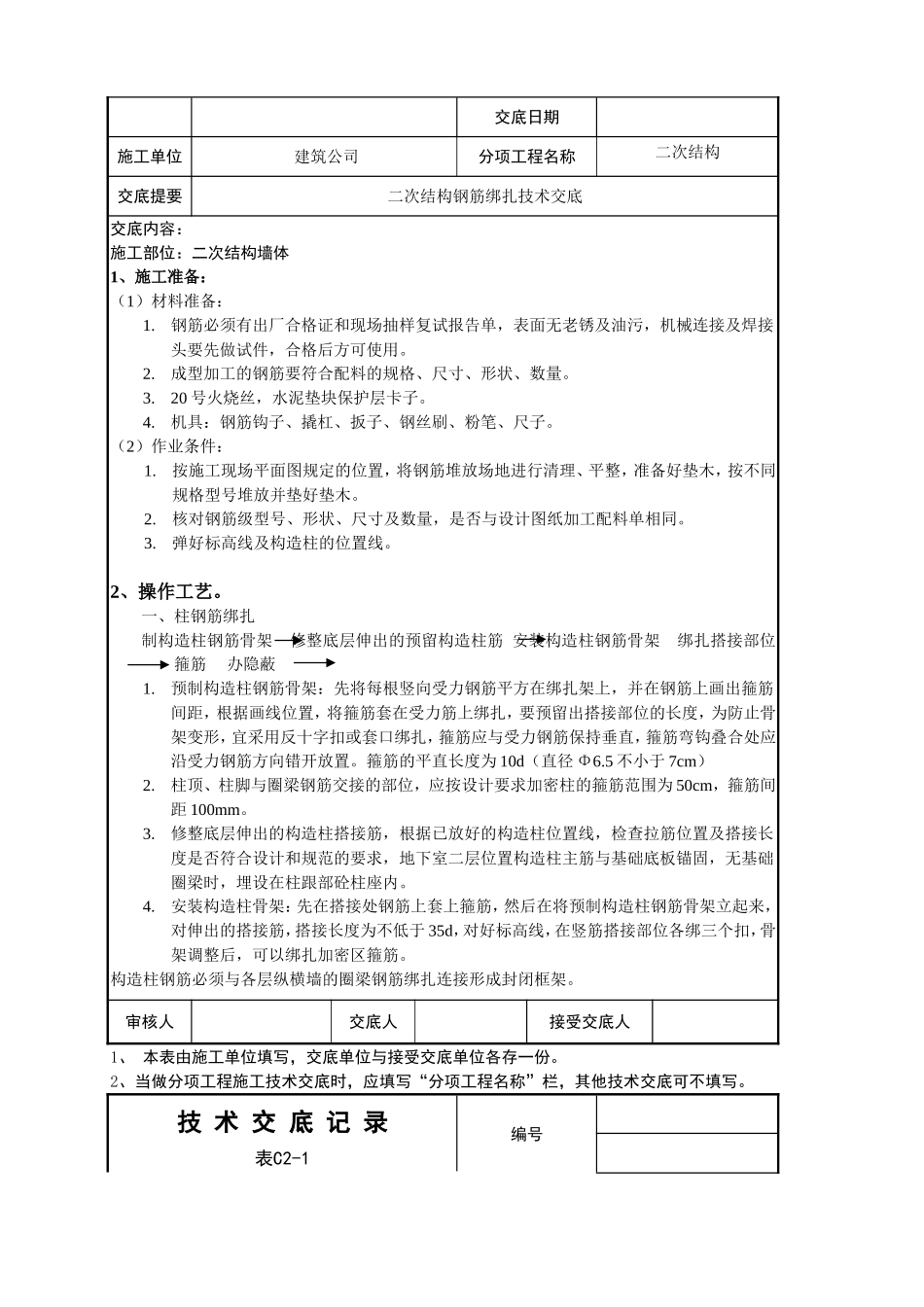

交底日期施工单位建筑公司分项工程名称二次结构交底提要二次结构钢筋绑扎技术交底交底内容:施工部位:二次结构墙体1、施工准备:(1)材料准备:1
钢筋必须有出厂合格证和现场抽样复试报告单,表面无老锈及油污,机械连接及焊接头要先做试件,合格后方可使用
成型加工的钢筋要符合配料的规格、尺寸、形状、数量
20号火烧丝,水泥垫块保护层卡子
机具:钢筋钩子、撬杠、扳子、钢丝刷、粉笔、尺子
(2)作业条件:1
按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整,准备好垫木,按不同规格型号堆放并垫好垫木
核对钢筋级型号、形状、尺寸及数量,是否与设计图纸加工配料单相同
弹好标高线及构造柱的位置线
2、操作工艺
一、柱钢筋绑扎制构造柱钢筋骨架修整底层伸出的预留构造柱筋安装构造柱钢筋骨架绑扎搭接部位箍筋办隐蔽1
预制构造柱钢筋骨架:先将每根竖向受力钢筋平方在绑扎架上,并在钢筋上画出箍筋间距,根据画线位置,将箍筋套在受力筋上绑扎,要预留出搭接部位的长度,为防止骨架变形,宜采用反十字扣或套口绑扎,箍筋应与受力钢筋保持垂直,箍筋弯钩叠合处应沿受力钢筋方向错开放置
箍筋的平直长度为10d(直径Φ6
5不小于7cm)2
柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋范围为50cm,箍筋间距100mm
修整底层伸出的构造柱搭接筋,根据已放好的构造柱位置线,检查拉筋位置及搭接长度是否符合设计和规范的要求,地下室二层位置构造柱主筋与基础底板锚固,无基础圈梁时,埋设在柱跟部砼柱座内
安装构造柱骨架:先在搭接处钢筋上套上箍筋,然后在将预制构造柱钢筋骨架立起来,对伸出的搭接筋,搭接长度为不低于35d,对好标高线,在竖筋搭接部位各绑三个扣,骨架调整后,可以绑扎加密区箍筋
构造柱钢筋必须与各层纵横墙的圈梁钢筋绑扎连接形成封闭框架
