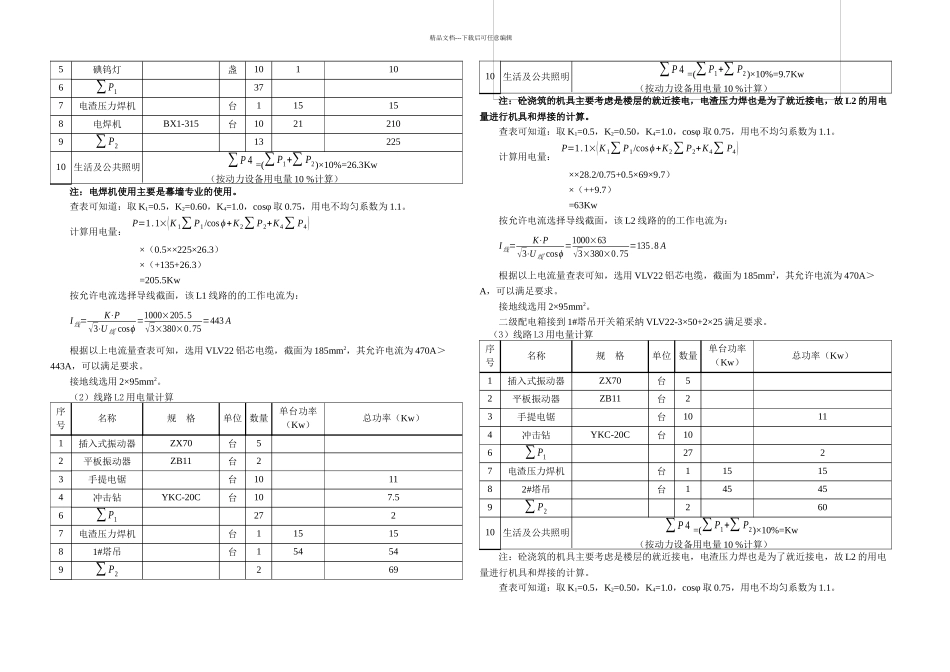

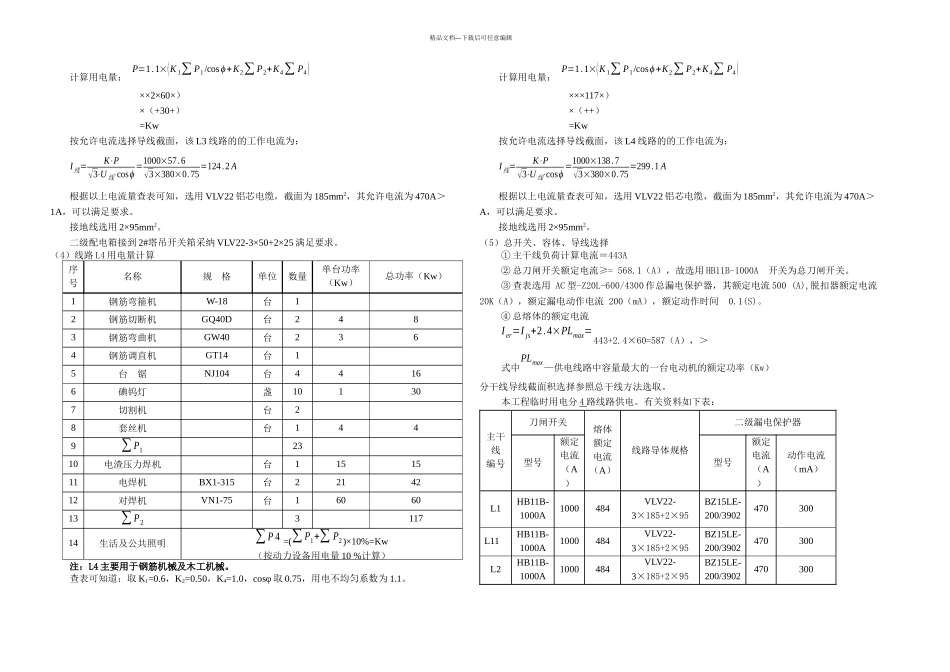

精品文档---下载后可任意编辑一、工程概况 2二、编制依据 三、施工临时用电设计 1 、初步设计 2 、用电量计算 四、施工用电管理措施 1 、人员管理 2 、技术措施 3 、用电组织管理 4 、安全技术交底 5 、其它安全措施 6 、安全技术档案管理 本工程施工组织方案是根据施工图纸、招标文件、招标答疑、现场实际情况和甲方的要求,参考现行国内法律规范标准和有关建设工程管理条例及地方法律规范标准,结合我司多年来的工程施工经验,针对本装修项目的施工重点和难点,本着保质量、保安全、保工期的最终要求,经我们多次讨论讨论和比较,最终提出了我们将如何组织施工的总体设计,宗旨是为建设单位更好地服务,实现此装饰工程“优质快速、安全低耗、绿色环保”的施工目标。一、工程概况1、工程名称:中国农业银行云浮分行罗定罗城支行装修工程2、建设单位:中国农业银行股份有限公司云浮分行3、施工单位:广东云硫建筑安装工程有限公司4、工期:60 日历天5、质量目标:合格标准6、安全目标:杜绝重大安全事故,无一般事故和轻微事故本工程为中国农业银行云浮分行罗定罗城支行装修工程,建设地点位于罗定市罗城,总建筑面积约296m2,共 1 层二、编制依据1、中国农业银行云浮分行罗定罗城支行装修工程施工组织设计 编制单位:广东云硫建筑安装工程有限公司2、中国农业银行云浮分行罗定罗城支行装修工程施工图 设计单位:广州市第二装修有限公司3、施工现场临时用电安全技术法律规范(JGJ46-2024)4、建设工程施工现场供用电安全法律规范(GB50104-93)5、建筑电气安装工程施工质量验收法律规范(GB50303-2024)三、施工临时用电设计1、初步设计(1)西写字楼工程供电从业主提供的南侧两台变压器接驳至总配电室。(2)本用电设计仅负责施工现场总开关箱以下的线路,主要是基础施工用电、主体施工用电、装饰装修工程用电和照明用电的电气开关的选择、布置、使用、维护和管理。本工程全部电缆采纳沿写字楼东南西面暗敷,共设 5 个固定二级配电箱,等楼层起来后沿楼层布置。 (3)考虑本工程垂直机械较多、总功率大,供电计划分 4 个线路进行,其中线路 L1 负责办公室用电及各楼层用电,包括照明用电;线路 L2 负责 1#塔吊及施工电梯的用电;线路 L3 负责 2#塔吊及地下室楼层的用电;线路 L4 负责钢筋加工棚和木工加工棚的用电。(4)本供电系统采纳三相五线制(TN-S 系统),三级配电、二级保护或三级保护。其中要...
