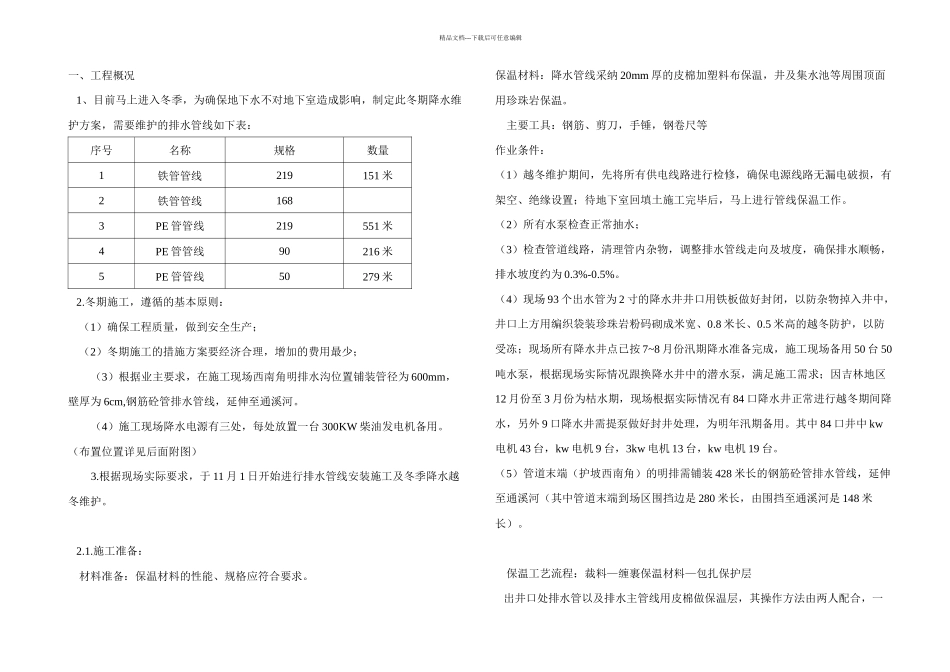

精品文档---下载后可任意编辑基坑降水工程越冬维护专项施工方案编 制 人: 审 核 人: 审 定 人: 吉林安装集团股份有限公司2024 年 10 月 31 日精品文档---下载后可任意编辑一、工程概况 1、目前马上进入冬季,为确保地下水不对地下室造成影响,制定此冬期降水维护方案,需要维护的排水管线如下表:序号名称规格数量1铁管管线219151 米2铁管管线1683PE 管管线219551 米4PE 管管线90216 米5PE 管管线50279 米 2
冬期施工,遵循的基本原则: (1)确保工程质量,做到安全生产; (2)冬期施工的措施方案要经济合理,增加的费用最少;(3)根据业主要求,在施工现场西南角明排水沟位置铺装管径为 600mm,壁厚为 6cm,钢筋砼管排水管线,延伸至通溪河
(4)施工现场降水电源有三处,每处放置一台 300KW 柴油发电机备用
(布置位置详见后面附图)3
根据现场实际要求,于 11 月 1 日开始进行排水管线安装施工及冬季降水越冬维护
施工准备: 材料准备:保温材料的性能、规格应符合要求
保温材料:降水管线采纳 20mm 厚的皮棉加塑料布保温,井及集水池等周围顶面用珍珠岩保温
主要工具:钢筋、剪刀,手锤,钢卷尺等作业条件:(1)越冬维护期间,先将所有供电线路进行检修,确保电源线路无漏电破损,有架空、绝缘设置;待地下室回填土施工完毕后,马上进行管线保温工作
(2)所有水泵检查正常抽水;(3)检查管道线路,清理管内杂物,调整排水管线走向及坡度,确保排水顺畅,排水坡度约为 0
(4)现场 93 个出水管为 2 寸的降水井井口用铁板做好封闭,以防杂物掉入井中,井口上方用编织袋装珍珠岩粉码砌成米宽、0
8 米长、0

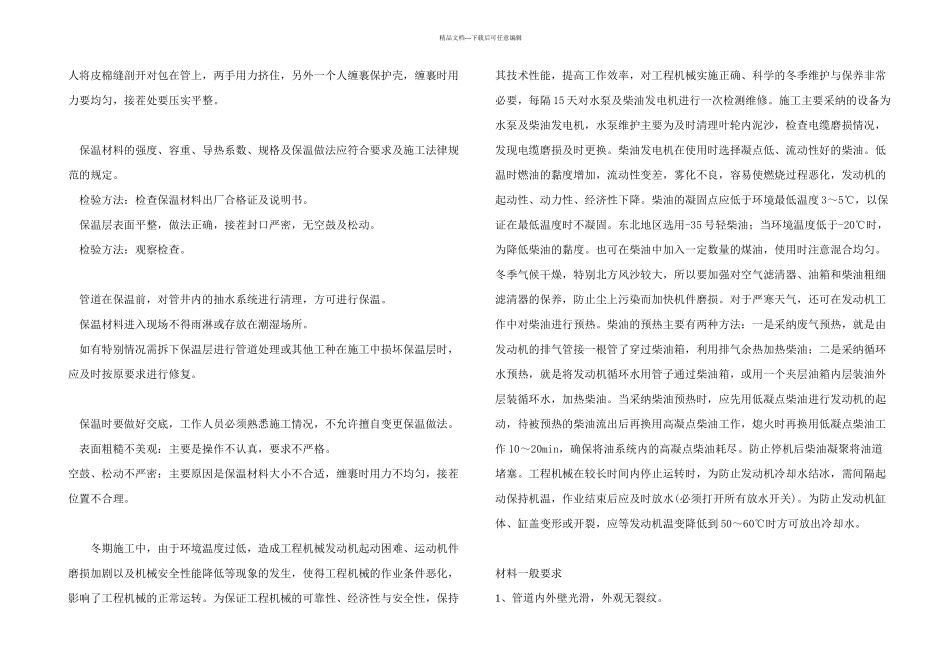

5 米高的越冬防护,以防受冻;现场所有降水井点已按 7~8 月份汛期降水准备完成,施工现场备用 50 台 50吨水
