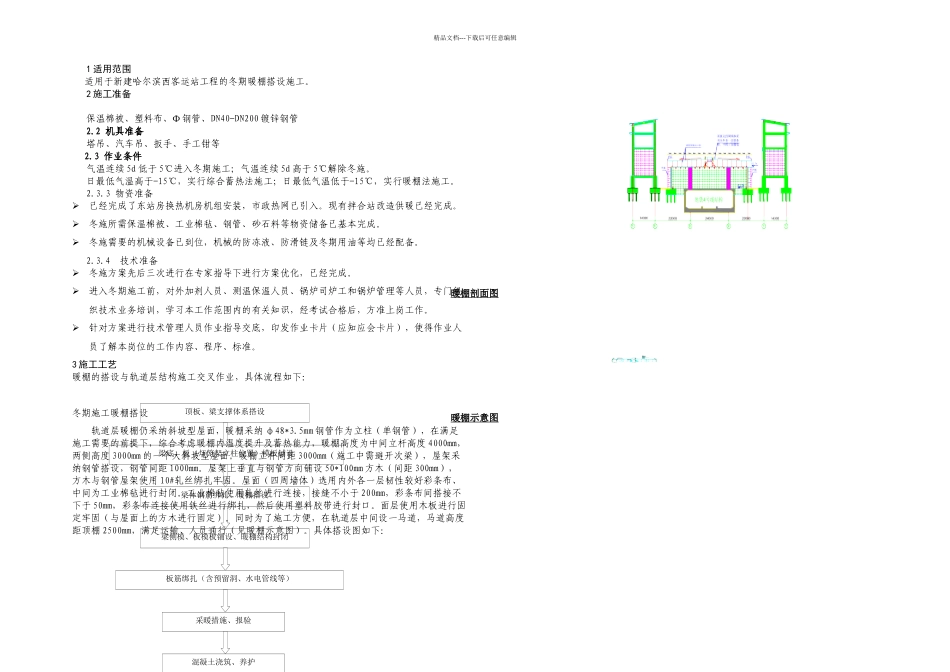

顶板、梁支撑体系搭设梁底、板(灯笼架立柱位置)模板铺设梁体钢筋绑扎、暖棚搭设梁侧模、板模板铺设、暖棚结构封闭板筋绑扎(含预留洞、水电管线等)采暖措施、报验混凝土浇筑、养护精品文档---下载后可任意编辑1 适用范围适用于新建哈尔滨西客运站工程的冬期暖棚搭设施工
2 施工准备保温棉被、塑料布、Ф 钢管、DN40-DN200 镀锌钢管2
2 机具准备塔吊、汽车吊、扳手、手工钳等2
3 作业条件气温连续 5d 低于 5℃进入冬期施工;气温连续 5d 高于 5℃解除冬施
日最低气温高于-15℃,实行综合蓄热法施工;日最低气温低于-15℃,实行暖棚法施工
3 物资准备已经完成了东站房换热机房机组安装,市政热网已引入
现有拌合站改造供暖已经完成
冬施所需保温棉被、工业棉毡、钢管、砂石料等物资储备已基本完成
冬施需要的机械设备已到位,机械的防冻液、防滑链及冬期用油等均已经配备
4 技术准备冬施方案先后三次进行在专家指导下进行方案优化,已经完成
进入冬期施工前,对外加剂人员、测温保温人员、锅炉司炉工和锅炉管理等人员,专门组织技术业务培训,学习本工作范围内的有关知识,经考试合格后,方准上岗工作
针对方案进行技术管理人员作业指导交底,印发作业卡片(应知应会卡片),使得作业人员了解本岗位的工作内容、程序、标准

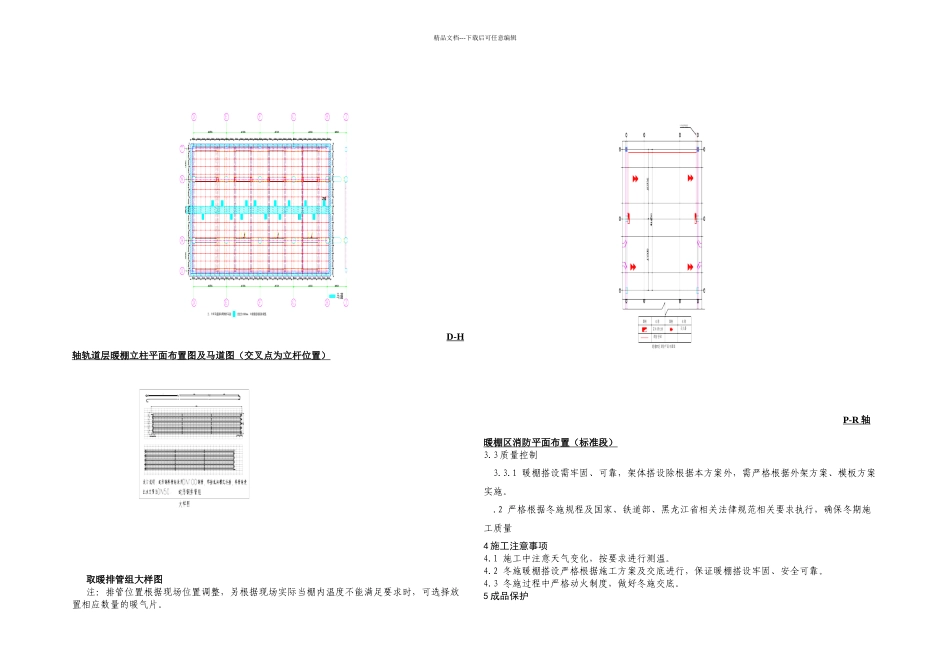

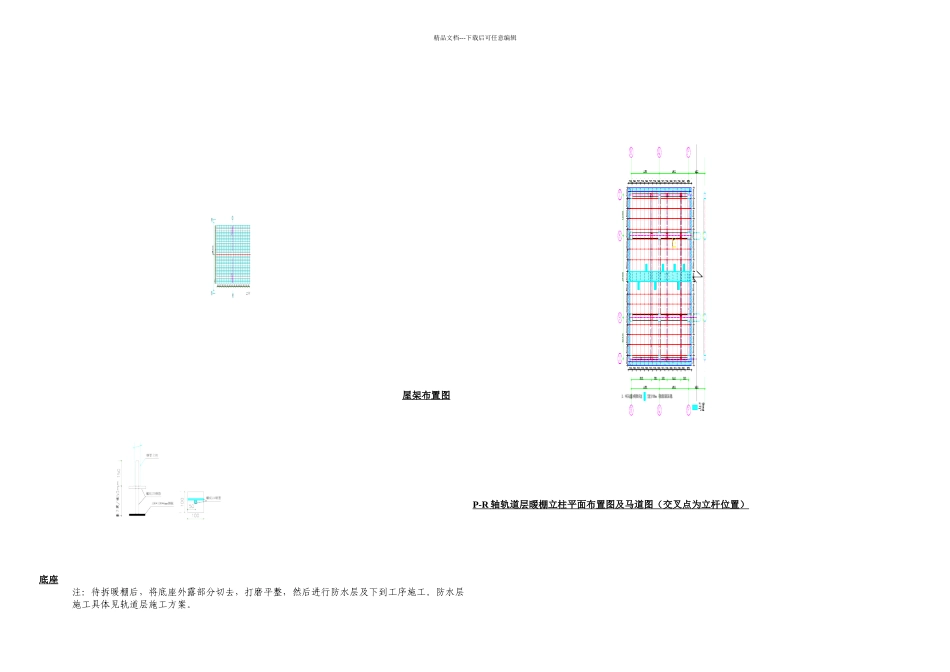

3 施工工艺暖棚的搭设与轨道层结构施工交叉作业,具体流程如下:冬期施工暖棚搭设轨道层暖棚仍采纳斜坡型屋面,暖棚采纳 φ48*3
5mm 钢管作为立柱(单钢管),在满足施工需要的前提下,综合考虑暖棚内温度提升及蓄热能力,暖棚高度为中间立杆高度 4000mm,两侧高度 3000mm 的一个大斜坡型屋面
暖棚立杆间距 3000mm(施工中需避开次梁),屋架采纳钢管搭设,钢管间距 1000mm
屋架上垂直与钢管方向铺设 50*100mm 方木(间距 300mm),方木
