高速公路 YT9 合同段鱼洞Ⅱ号大桥挂篮施工方案编制:张兴盛审核:李唐军编制单位:中交第一公路工程局有限公司贵州省余庆至凯里高速公路 YT9 合同段目 录一、T 构挂篮悬浇施工 21
1 概述 1 1

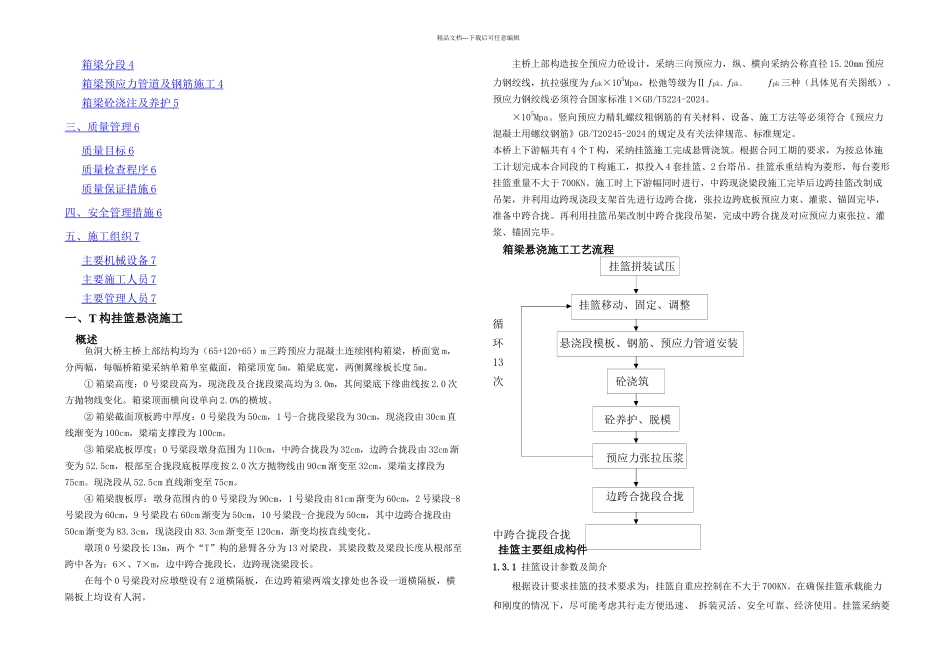

2 箱梁悬浇施工工艺流程 1 挂篮主要组成构件 1 挂篮拼装、施工 2 1
5 挂篮加载试验 3 1
6 挂篮施工 4 挂篮结构拆除 4 二、箱梁悬浇砼施工 4 精品文档---下载后可任意编辑箱梁分段 4 箱梁预应力管道及钢筋施工 4 箱梁砼浇注及养护 5 三、质量管理 6 质量目标 6 质量检查程序 6 质量保证措施 6 四、安全管理措施 6 五、施工组织 7 主要机械设备 7 主要施工人员 7 主要管理人员 7 一、T 构挂篮悬浇施工 概述鱼洞大桥主桥上部结构均为(65+120+65)m 三跨预应力混凝土连续刚构箱梁,桥面宽 m,分两幅,每幅桥箱梁采纳单箱单室截面,箱梁顶宽 5m,箱梁底宽,两侧翼缘板长度 5m
① 箱梁高度:0 号梁段高为,现浇段及合拢段梁高均为 3
0m,其间梁底下缘曲线按 2
0 次方抛物线变化
箱梁顶面横向设单向 2
② 箱梁截面顶板跨中厚度:0 号梁段为 50cm,1 号-合拢段梁段为 30cm,现浇段由 30cm 直线渐变为 100cm,梁端支撑段为 100cm
③ 箱梁底板厚度:0 号梁段墩身范围为 110cm,中跨合拢段为 32cm,边跨合拢段由 32cm 渐变为 52
5cm,根部至合拢段底板厚度按 2
0 次方抛物线由 90cm 渐变至 32cm,梁端支撑段为75cm
现浇段从 52
5cm 直线渐变至 75cm
④ 箱梁腹板厚:墩身范围内的 0 号梁段为 90cm,1 号梁段由 81cm 渐变为 60cm,2 号梁段-8号梁段为 60cm,9 号梁段右 60cm 渐变为 50cm,10 号梁段-合拢段为 50cm,其中边跨
