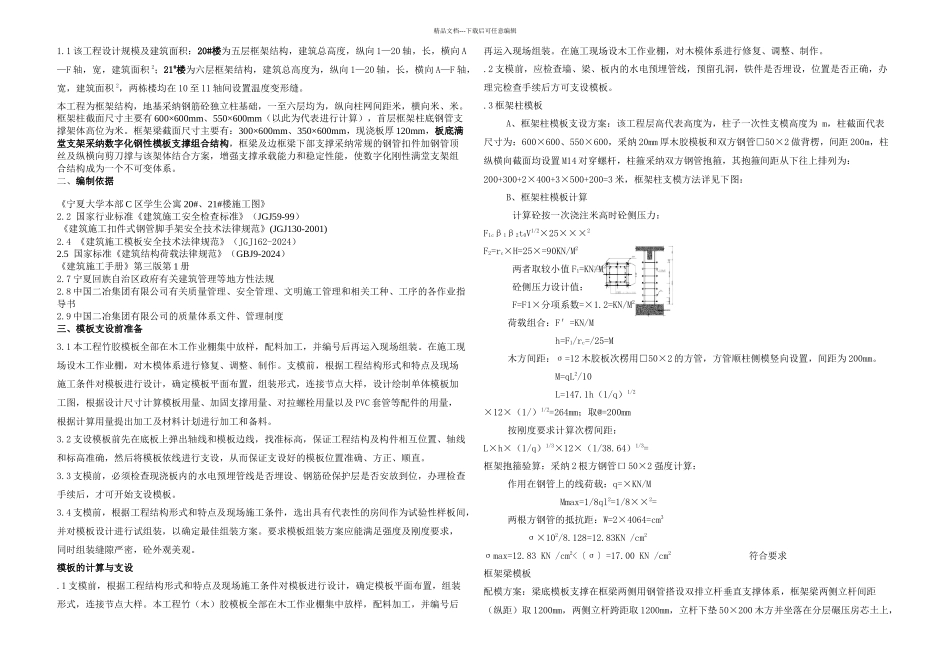

1 该工程设计规模及建筑面积:20#楼为五层框架结构,建筑总高度,纵向 1—20 轴,长,横向 A—F 轴,宽,建筑面积 2;21#楼为六层框架结构,建筑总高度为,纵向 1—20 轴,长,横向 A—F 轴,宽,建筑面积 2,两栋楼均在 10 至 11 轴间设置温度变形缝

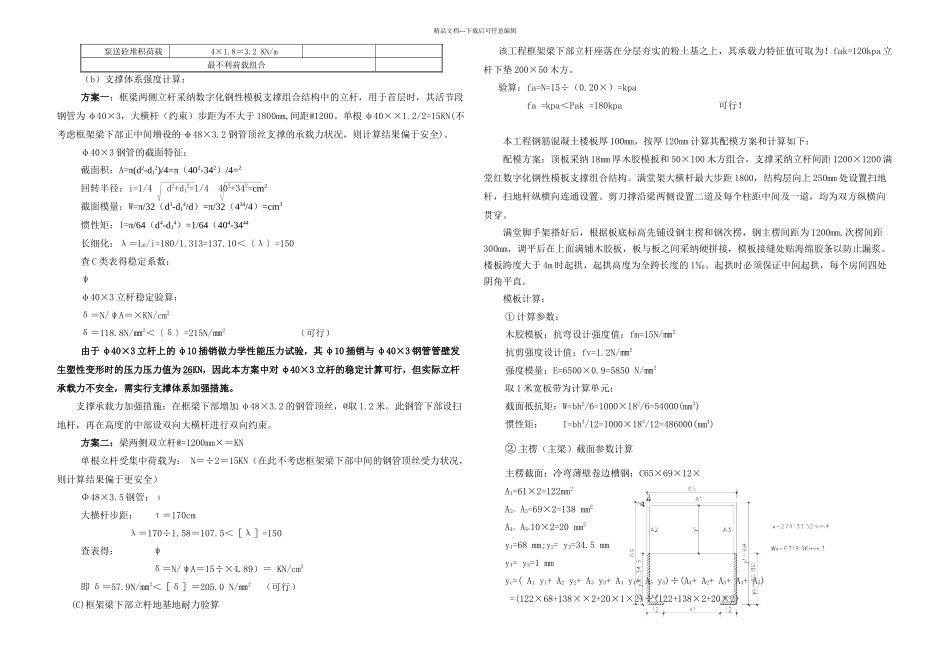

本工程为框架结构,地基采纳钢筋砼独立柱基础,一至六层均为,纵向柱网间距米,横向米、米
框架柱截面尺寸主要有 600×600mm、550×600mm(以此为代表进行计算),首层框架柱底钢管支撑架体高位为米
框架梁截面尺寸主要有:300×600mm、350×600mm,现浇板厚 120mm,板底满堂支架采纳数字化钢性模板支撑组合结构,框梁及边框梁下部支撑采纳常规的钢管扣件加钢管顶丝及纵横向剪刀撑与该架体结合方案,增强支撑承载能力和稳定性能,使数字化刚性满堂支架组合结构成为一个不可变体系
二、编制依据《宁夏大学本部 C 区学生公寓 20#、21#楼施工图》2
2 国家行业标准《建筑施工安全检查标准》(JGJ59-99) 《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2001)2
4 《建筑施工模板安全技术法律规范》(JGJ162-2024)2
5 国家标准《建筑结构荷载法律规范》(GBJ9-2024)《建筑施工手册》第三版第 1 册2
7 宁夏回族自治区政府有关建筑管理等地方性法规2
8 中国二冶集团有限公司有关质量管理、安全管理、文明施工管理和相关工种、工序的各作业指导书 2
9 中国二冶集团有限公司的质量体系文件、管理制度三、模板支设前准备3
1 本工程竹胶模板全部在木工作业棚集中放样,配料加工,并编号后再运入现场组装
在施工现场设木工作业棚,对木模体系进行修复、调整、制作
支模前,根据工程结构形式和特点及现场施工条件对模板进行设计,确定模板平面布置,组装形式,
