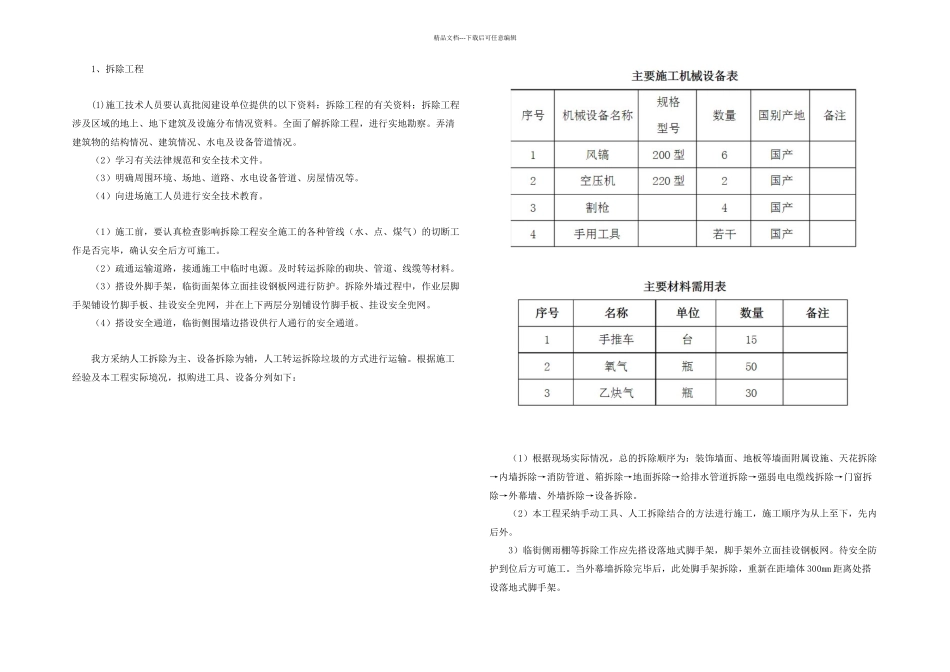

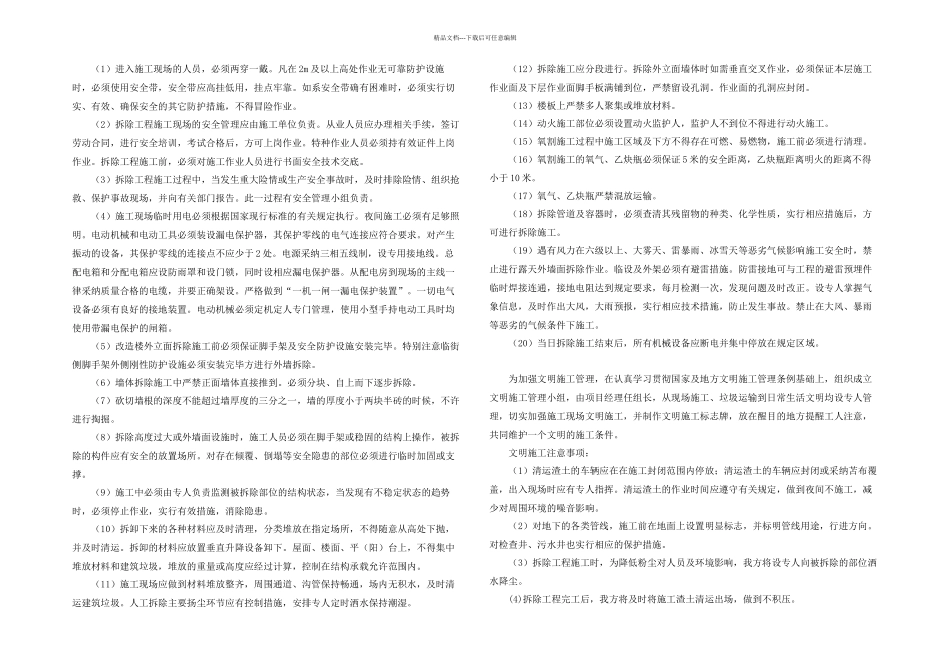

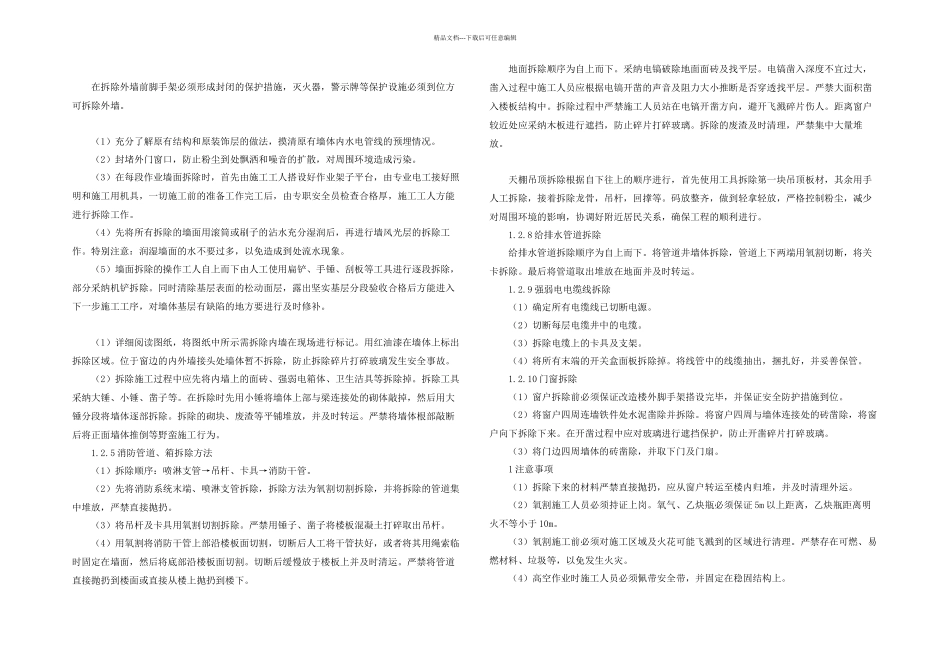

精品文档---下载后可任意编辑1、拆除工程 (1)施工技术人员要认真批阅建设单位提供的以下资料:拆除工程的有关资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。全面了解拆除工程,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。(2)学习有关法律规范和安全技术文件。(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。(4)向进场施工人员进行安全技术教育。(1)施工前,要认真检查影响拆除工程安全施工的各种管线(水、点、煤气)的切断工作是否完毕,确认安全后方可施工。(2)疏通运输道路,接通施工中临时电源。及时转运拆除的砌块、管道、线缆等材料。(3)搭设外脚手架,临街面架体立面挂设钢板网进行防护。拆除外墙过程中,作业层脚手架铺设竹脚手板、挂设安全兜网,并在上下两层分别铺设竹脚手板、挂设安全兜网。(4)搭设安全通道,临街侧围墙边搭设供行人通行的安全通道。我方采纳人工拆除为主、设备拆除为辅,人工转运拆除垃圾的方式进行运输。根据施工经验及本工程实际境况,拟购进工具、设备分列如下:(1)根据现场实际情况,总的拆除顺序为:装饰墙面、地板等墙面附属设施、天花拆除→内墙拆除→消防管道、箱拆除→地面拆除→给排水管道拆除→强弱电电缆线拆除→门窗拆除→外幕墙、外墙拆除→设备拆除。(2)本工程采纳手动工具、人工拆除结合的方法进行施工,施工顺序为从上至下,先内后外。3)临街侧雨棚等拆除工作应先搭设落地式脚手架,脚手架外立面挂设钢板网。待安全防护到位后方可施工。当外幕墙拆除完毕后,此处脚手架拆除,重新在距墙体 300mm 距离处搭设落地式脚手架。精品文档---下载后可任意编辑在拆除外墙前脚手架必须形成封闭的保护措施,灭火器,警示牌等保护设施必须到位方可拆除外墙。(1)充分了解原有结构和原装饰层的做法,摸清原有墙体内水电管线的预埋情况。(2)封堵外门窗口,防止粉尘到处飘洒和噪音的扩散,对周围环境造成污染。(3)在每段作业墙面拆除时,首先由施工工人搭设好作业架子平台,由专业电工接好照明和施工用机具,一切施工前的准备工作完工后,由专职安全员检查合格厚,施工工人方能进行拆除工作。(4)先将所有拆除的墙面用滚筒或刷子的沾水充分湿润后,再进行墙风光层的拆除工作。特别注意:润湿墙面的水不要过多,以免造成到处流水现象。(5)墙面拆除的操作工人自上而下由人工使用扁铲、手锤、刮板等工具进行逐段拆除,部分采纳机铲拆...
