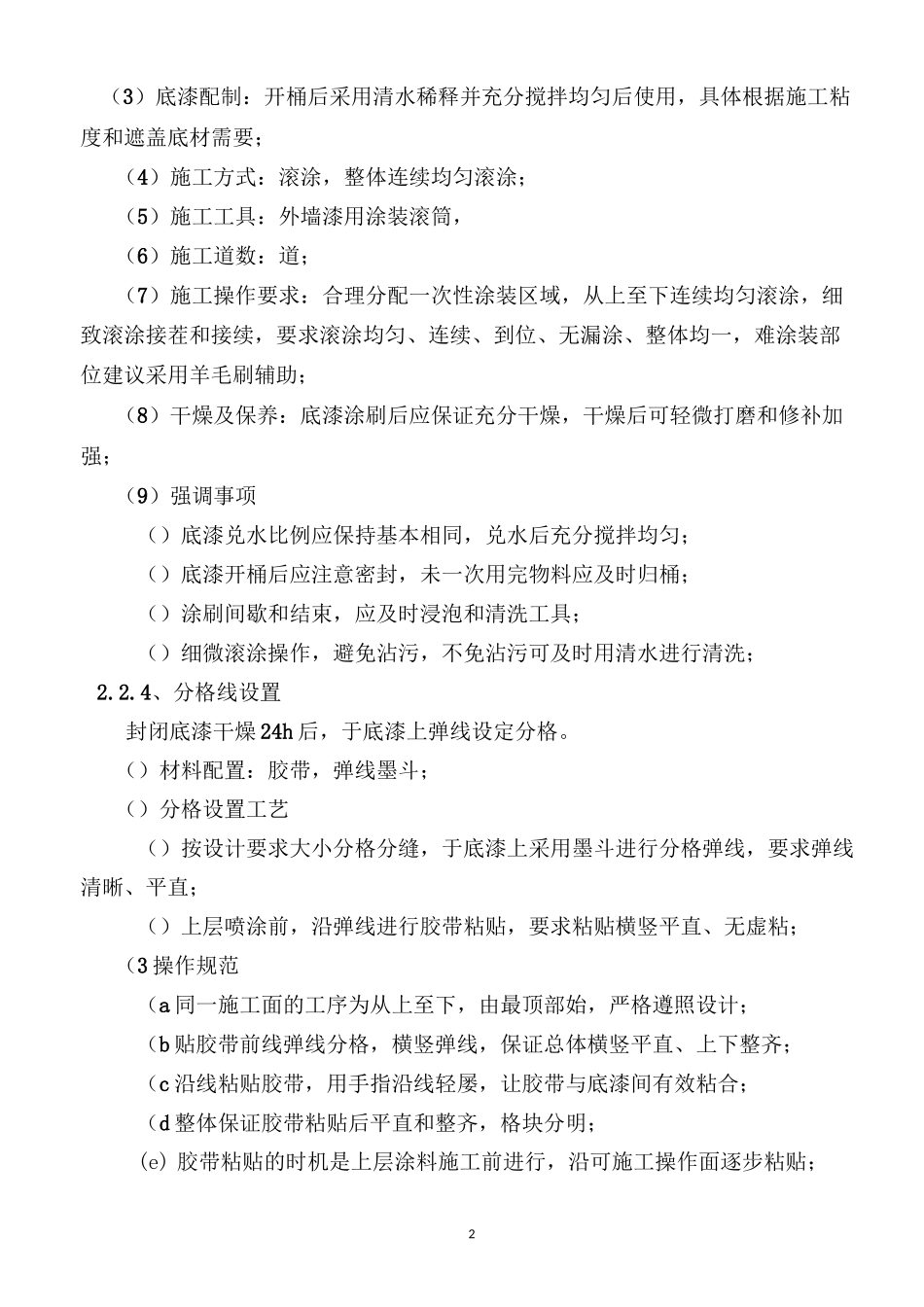

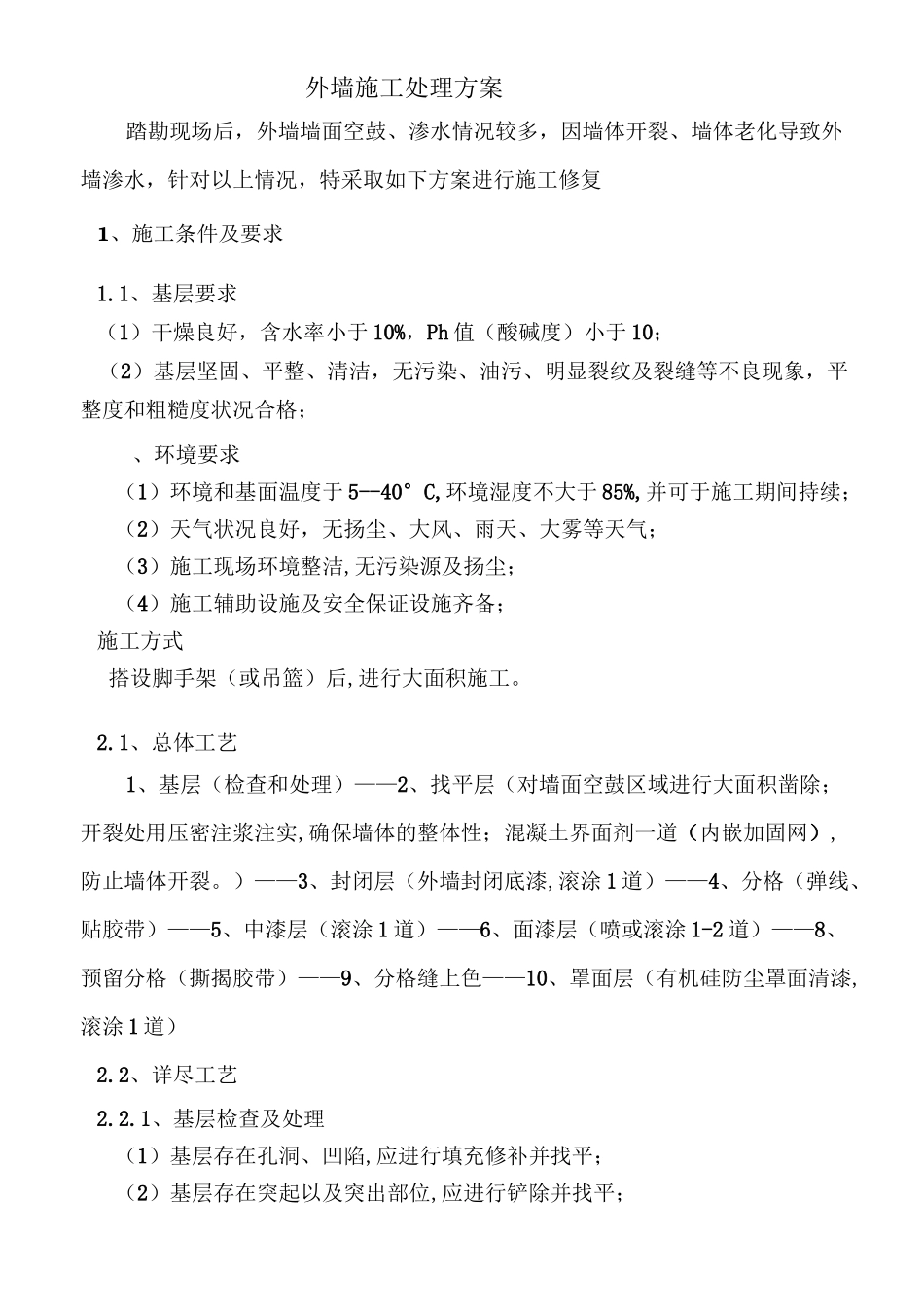

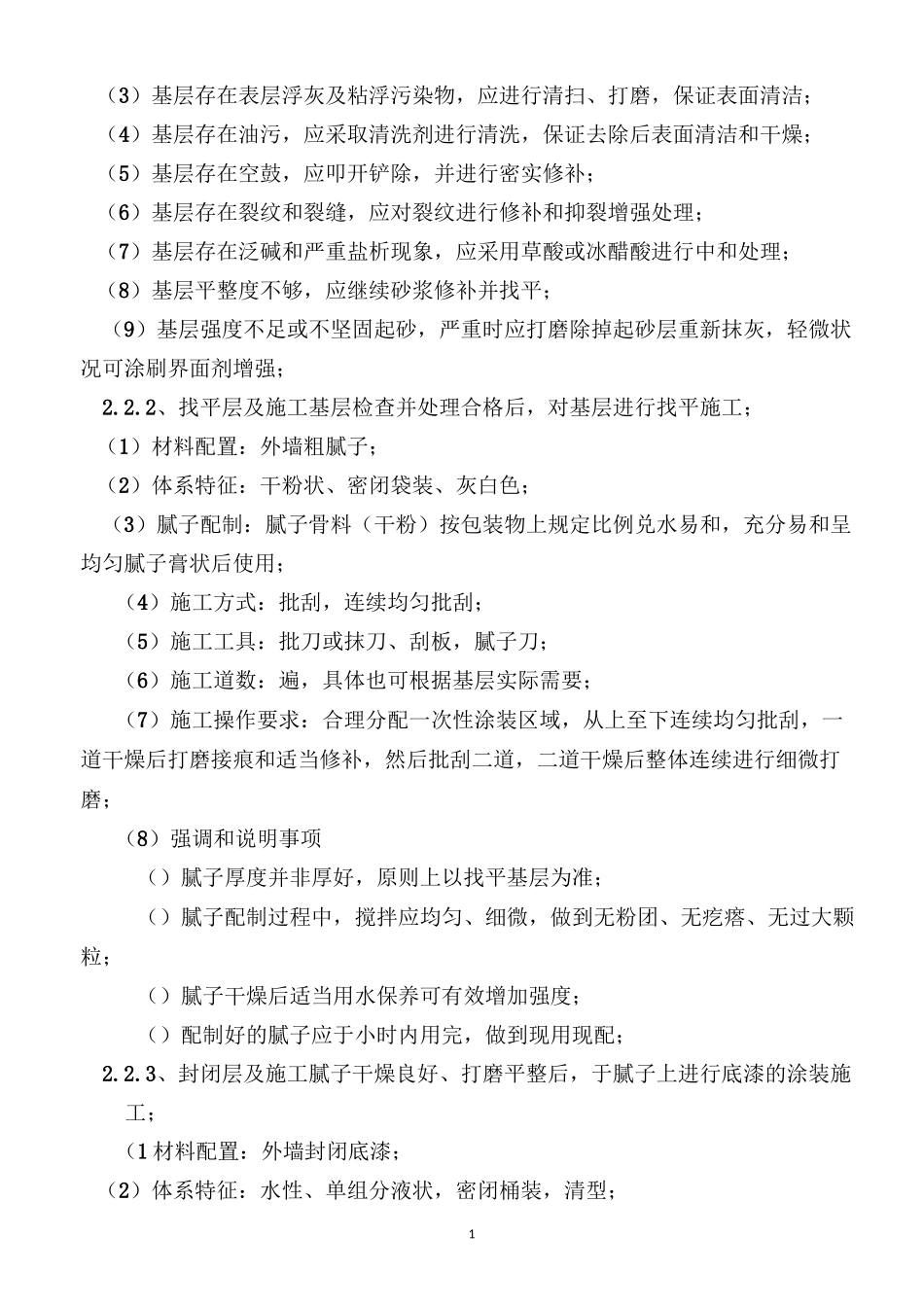

外墙施工处理方案踏勘现场后,外墙墙面空鼓、渗水情况较多,因墙体开裂、墙体老化导致外墙渗水,针对以上情况,特采取如下方案进行施工修复1、施工条件及要求1.1、基层要求(1)干燥良好,含水率小于 10%,Ph 值(酸碱度)小于 10;(2)基层坚固、平整、清洁,无污染、油污、明显裂纹及裂缝等不良现象,平整度和粗糙度状况合格;、环境要求(1)环境和基面温度于 5--40°C,环境湿度不大于 85%,并可于施工期间持续;(2)天气状况良好,无扬尘、大风、雨天、大雾等天气;(3)施工现场环境整洁,无污染源及扬尘;(4)施工辅助设施及安全保证设施齐备;施工方式搭设脚手架(或吊篮)后,进行大面积施工。2.1、总体工艺1、基层(检查和处理)——2、找平层(对墙面空鼓区域进行大面积凿除;开裂处用压密注浆注实,确保墙体的整体性;混凝土界面剂一道(内嵌加固网),防止墙体开裂。)——3、封闭层(外墙封闭底漆,滚涂 1 道)——4、分格(弹线、贴胶带)——5、中漆层(滚涂 1 道)——6、面漆层(喷或滚涂 1-2 道)——8、预留分格(撕揭胶带)——9、分格缝上色——10、罩面层(有机硅防尘罩面清漆,滚涂 1 道)2.2、详尽工艺2.2.1、基层检查及处理(1)基层存在孔洞、凹陷,应进行填充修补并找平;(2)基层存在突起以及突出部位,应进行铲除并找平;1(3)基层存在表层浮灰及粘浮污染物,应进行清扫、打磨,保证表面清洁;(4)基层存在油污,应采取清洗剂进行清洗,保证去除后表面清洁和干燥;(5)基层存在空鼓,应叩开铲除,并进行密实修补;(6)基层存在裂纹和裂缝,应对裂纹进行修补和抑裂增强处理;(7)基层存在泛碱和严重盐析现象,应采用草酸或冰醋酸进行中和处理;(8)基层平整度不够,应继续砂浆修补并找平;(9)基层强度不足或不坚固起砂,严重时应打磨除掉起砂层重新抹灰,轻微状况可涂刷界面剂增强;2.2.2、找平层及施工基层检查并处理合格后,对基层进行找平施工;(1)材料配置:外墙粗腻子;(2)体系特征:干粉状、密闭袋装、灰白色;(3)腻子配制:腻子骨料(干粉)按包装物上规定比例兑水易和,充分易和呈均匀腻子膏状后使用;(4)施工方式:批刮,连续均匀批刮;(5)施工工具:批刀或抹刀、刮板,腻子刀;(6)施工道数:遍,具体也可根据基层实际需要;(7)施工操作要求:合理分配一次性涂装区域,从上至下连续均匀批刮,一道干燥后打磨接痕和适当修补,然后批刮二道,二道干燥后整体连续进行细微打磨;(...
