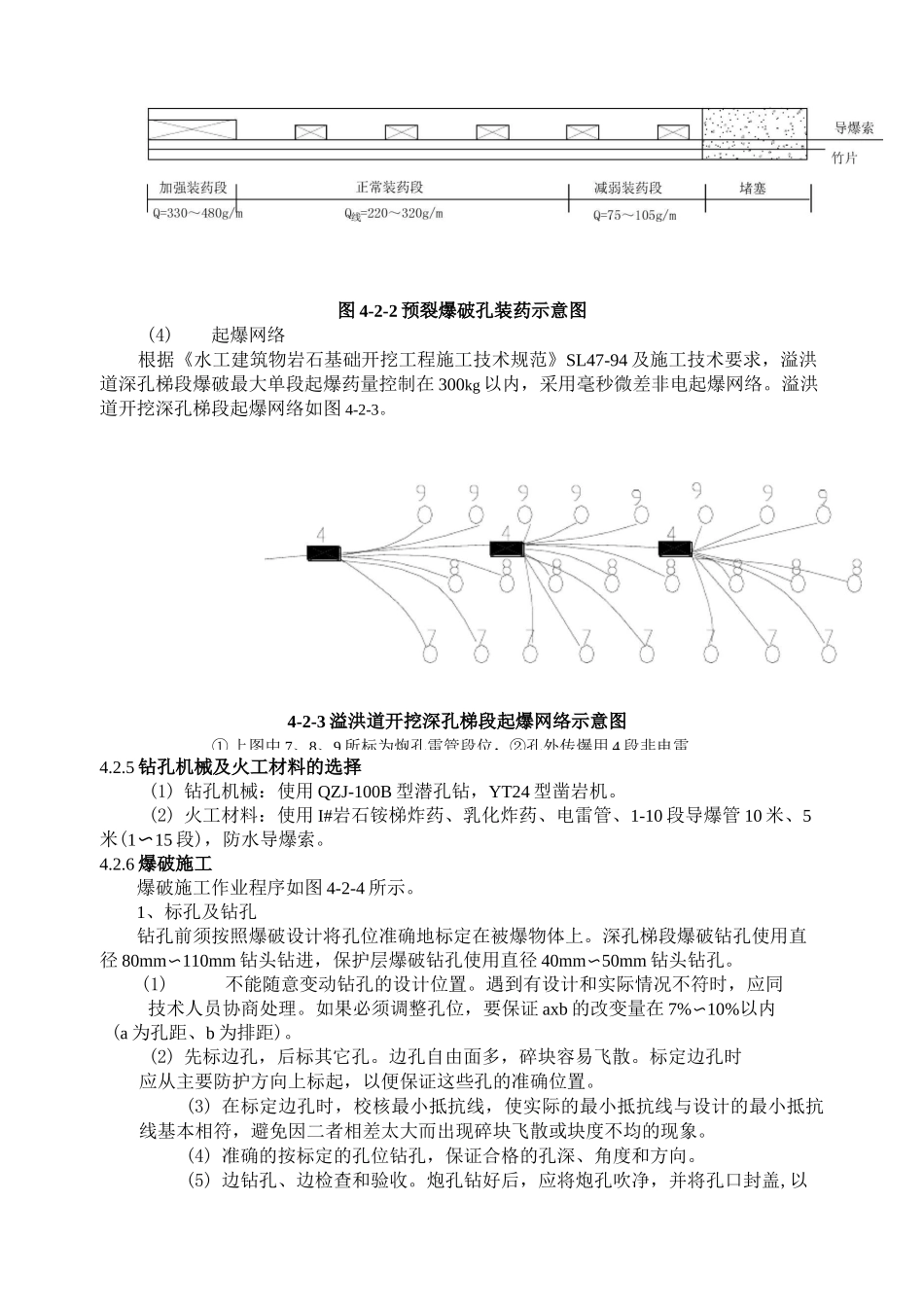

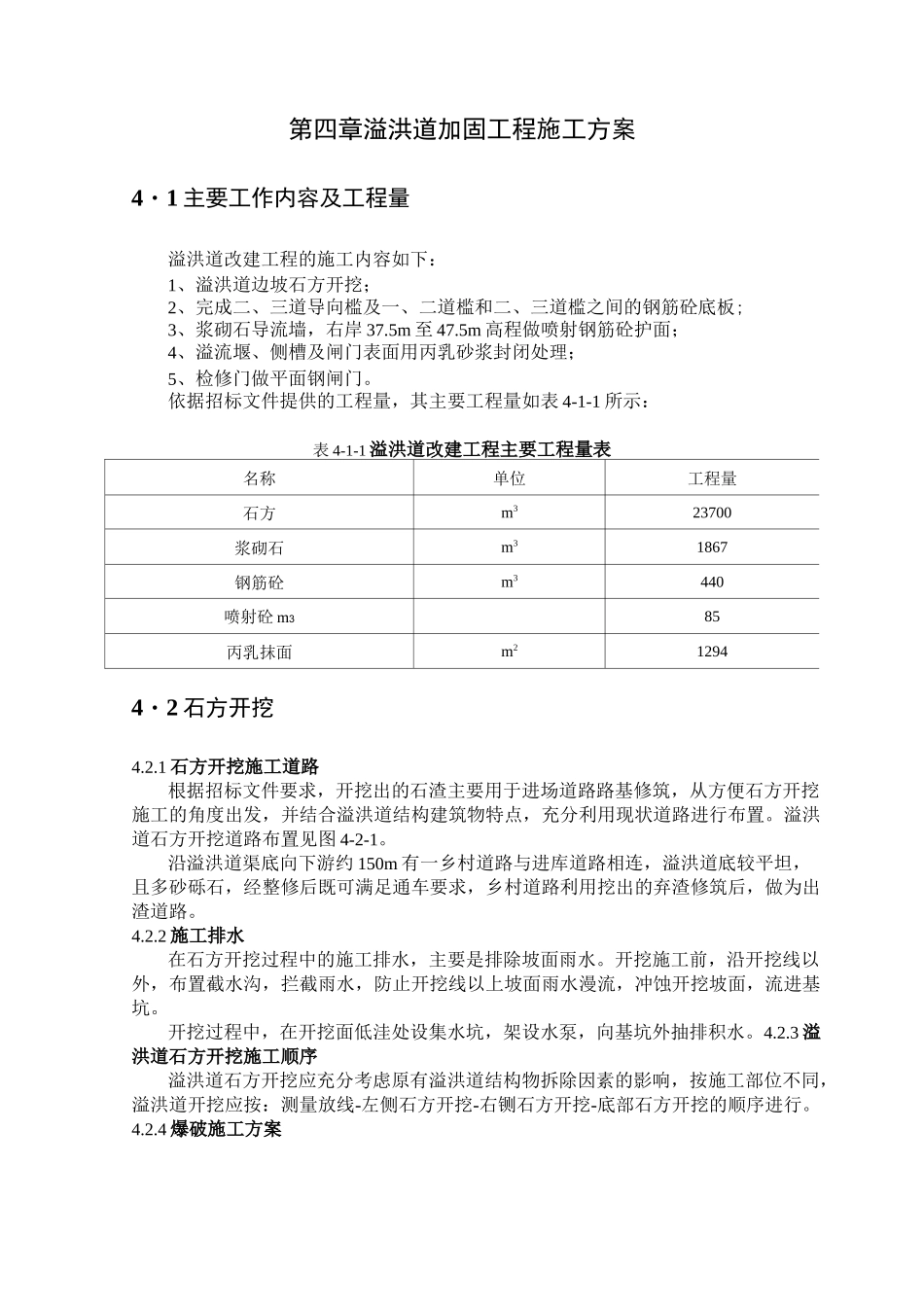

第四章溢洪道加固工程施工方案4・1 主要工作内容及工程量溢洪道改建工程的施工内容如下:1、溢洪道边坡石方开挖;2、完成二、三道导向槛及一、二道槛和二、三道槛之间的钢筋砼底板;3、浆砌石导流墙,右岸 37
5m 至 47
5m 高程做喷射钢筋砼护面;4、溢流堰、侧槽及闸门表面用丙乳砂浆封闭处理;5、检修门做平面钢闸门
依据招标文件提供的工程量,其主要工程量如表 4-1-1 所示:表 4-1-1 溢洪道改建工程主要工程量表名称单位工程量石方m323700浆砌石m31867钢筋砼m3440喷射砼 m385丙乳抹面m212944・2 石方开挖4
1 石方开挖施工道路根据招标文件要求,开挖出的石渣主要用于进场道路路基修筑,从方便石方开挖施工的角度出发,并结合溢洪道结构建筑物特点,充分利用现状道路进行布置
溢洪道石方开挖道路布置见图 4-2-1
沿溢洪道渠底向下游约 150m 有一乡村道路与进库道路相连,溢洪道底较平坦,且多砂砾石,经整修后既可满足通车要求,乡村道路利用挖出的弃渣修筑后,做为出渣道路
2 施工排水在石方开挖过程中的施工排水,主要是排除坡面雨水
开挖施工前,沿开挖线以外,布置截水沟,拦截雨水,防止开挖线以上坡面雨水漫流,冲蚀开挖坡面,流进基坑
开挖过程中,在开挖面低洼处设集水坑,架设水泵,向基坑外抽排积水
3 溢洪道石方开挖施工顺序溢洪道石方开挖应充分考虑原有溢洪道结构物拆除因素的影响,按施工部位不同,溢洪道开挖应按:测量放线-左侧石方开挖-右铡石方开挖-底部石方开挖的顺序进行
4 爆破施工方案<堵塞nI
'I预裂溢洪道石方爆破采取潜孔钻钻孔,保护层采用手风钻钻孔

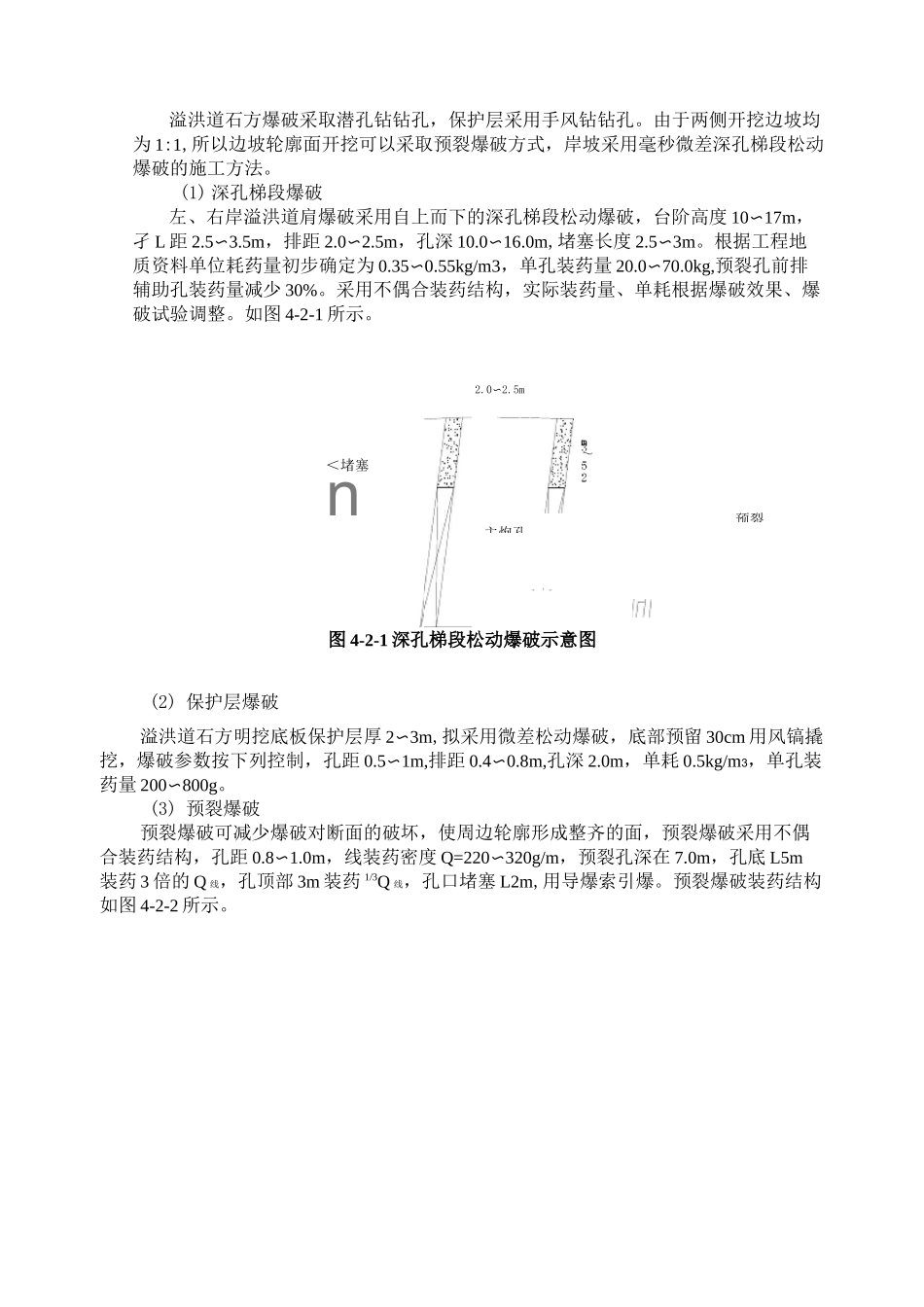

由于两侧开挖边坡均为 1:1,所以边坡轮廓面开挖可以采取预裂爆破方式,岸坡采用毫秒微差深孔梯段松动爆破的施工方法
(1) 深孔梯段爆破左、右岸溢洪道肩爆破采用自上而下的深孔
