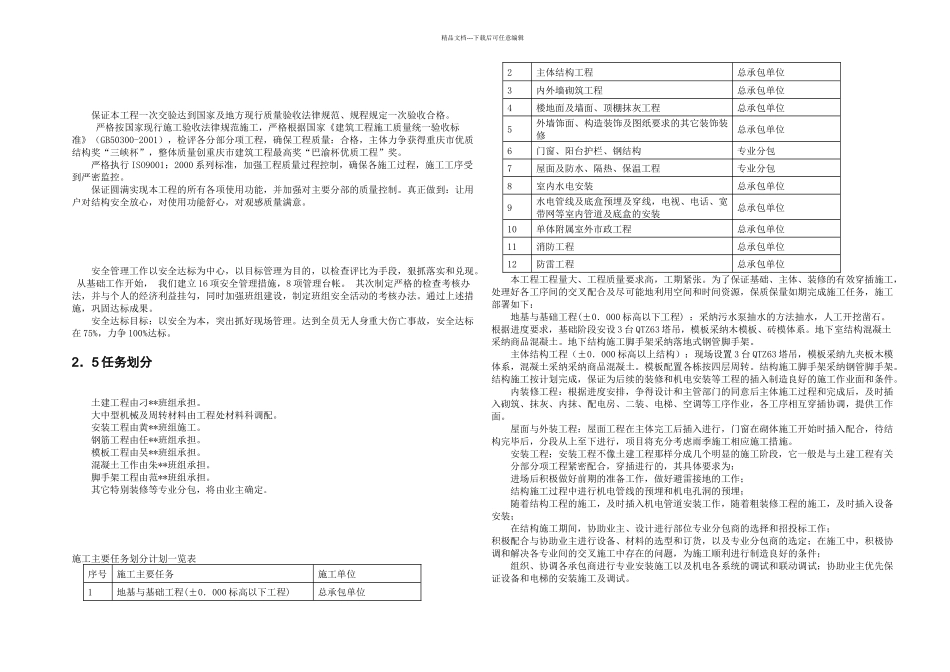

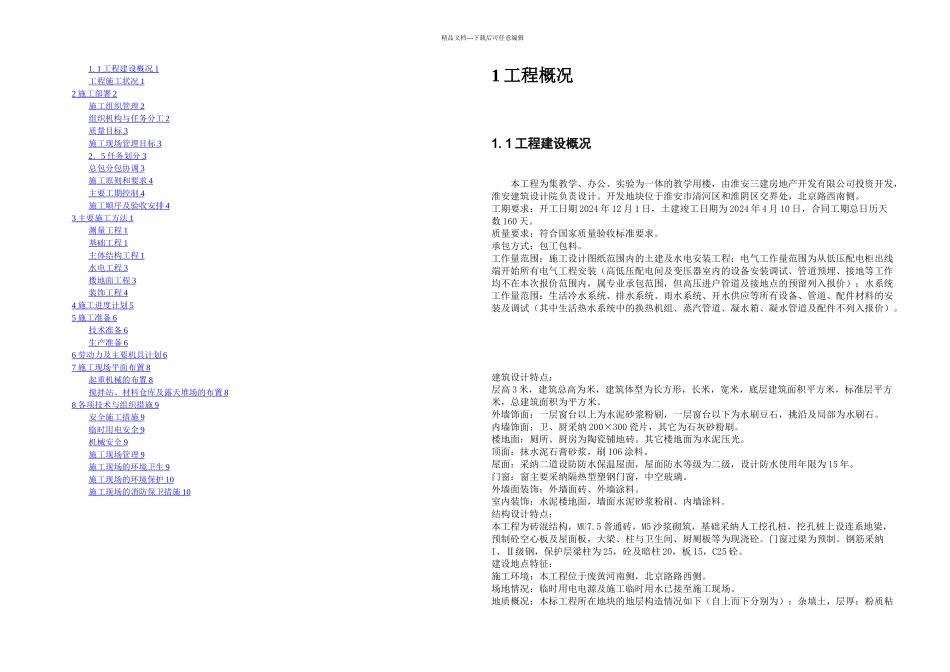

精品文档---下载后可任意编辑1. 1 工程建设概况 1 工程施工状况 1 2 施工部署 2 施工组织管理 2 组织机构与任务分工 2 质量目标 3 施工现场管理目标 3 2 . 5 任务划分 3 总包分包协调 3 施工原则和要求 4 主要工期控制 4 施工顺序及验收安排 4 3 主要施工方法 1 测量工程 1 基础工程 1 主体结构工程 1 水电工程 3 楼地面工程 3 装饰工程 4 4 施工进度计划 5 5 施工准备 6 技术准备 6 生产准备 6 6 劳动力及主要机具计划 6 7 施工现场平面布置 8 起重机械的布置 8 搅拌站、材料仓库及露天堆场的布置 8 8 各项技术与组织措施 9 安全施工措施 9 临时用电安全 9 机械安全 9 施工现场管理 9 施工现场的环境卫生 9 施工现场的环境保护 10 施工现场的消防保卫措施 10 1 工程概况1. 1 工程建设概况本工程为集教学、办公、实验为一体的教学用楼,由淮安三建房地产开发有限公司投资开发,淮安建筑设计院负责设计。开发地块位于淮安市清河区和淮阴区交界处,北京路西南侧。工期要求:开工日期 2024 年 12 月 1 日,土建竣工日期为 2024 年 4 月 10 日,合同工期总日历天数 160 天。质量要求:符合国家质量验收标准要求。承包方式:包工包料。工作量范围:施工设计图纸范围内的土建及水电安装工程;电气工作量范围为从低压配电柜出线端开始所有电气工程安装(高低压配电间及变压器室内的设备安装调试、管道预埋、接地等工作均不在本次报价范围内,属专业承包范围,但高压进户管道及接地点的预留列入报价);水系统工作量范围:生活冷水系统、排水系统、雨水系统、开水供应等所有设备、管道、配件材料的安装及调试(其中生活热水系统中的换热机组、蒸汽管道、凝水箱、凝水管道及配件不列入报价)。建筑设计特点:层高 3 米,建筑总高为米,建筑体型为长方形,长米,宽米,底层建筑面积平方米,标准层平方米,总建筑面积为平方米。外墙饰面:一层窗台以上为水泥砂浆粉刷,一层窗台以下为水刷豆石,挑沿及局部为水刷石。内墙饰面:卫、厨采纳 200×300 瓷片,其它为石灰砂粉刷。楼地面:厕所、厨房为陶瓷铺地砖。其它楼地面为水泥压光。顶面:抹水泥石膏砂浆,刷 106 涂料。屋面:采纳二道设防防水保温屋面,屋面防水等级为二级,设计防水使用年限为 15 年。门窗:窗主要采纳隔热型塑钢门窗,中空玻璃。外墙面装饰:外墙面砖、外墙涂料。室内装饰:...
